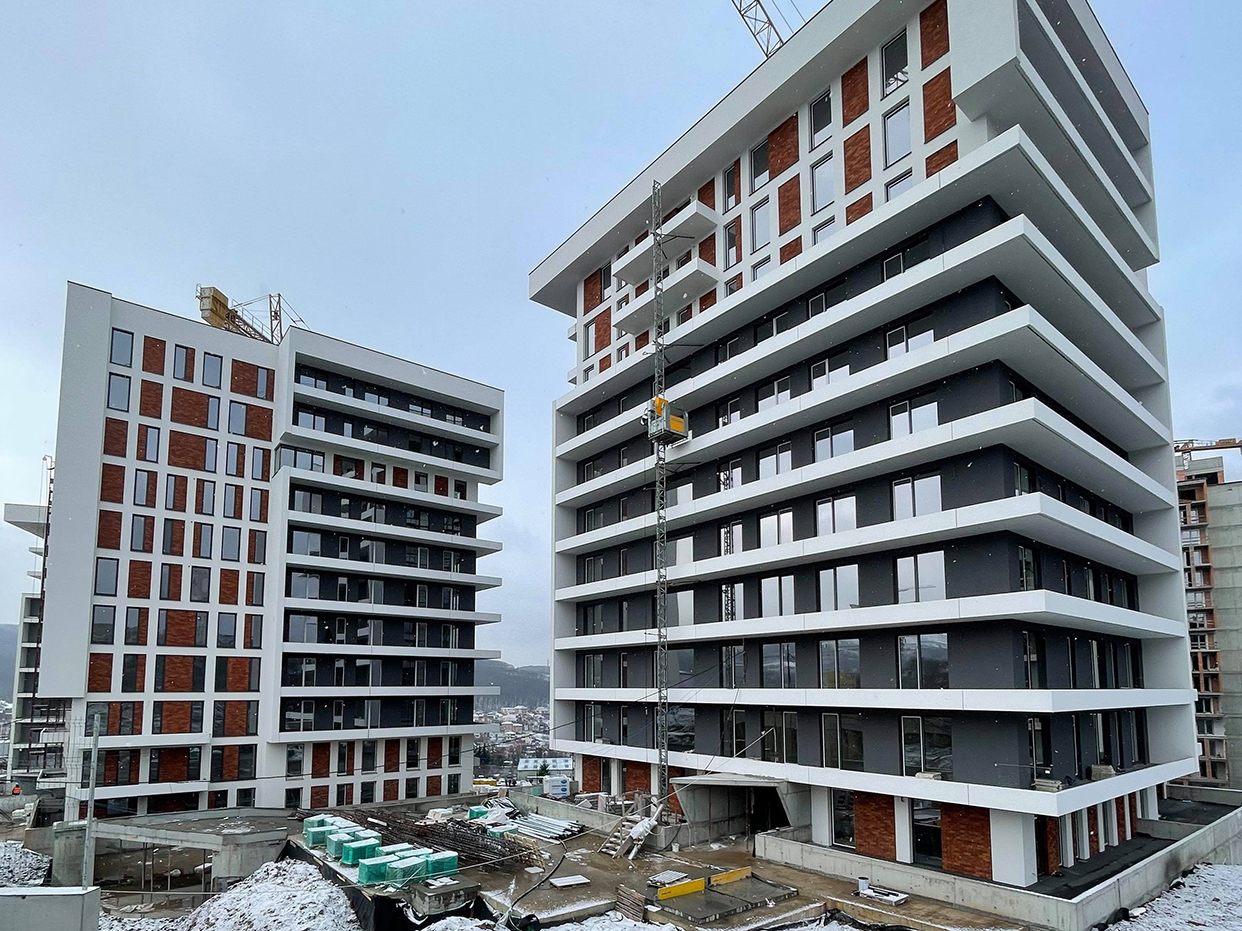

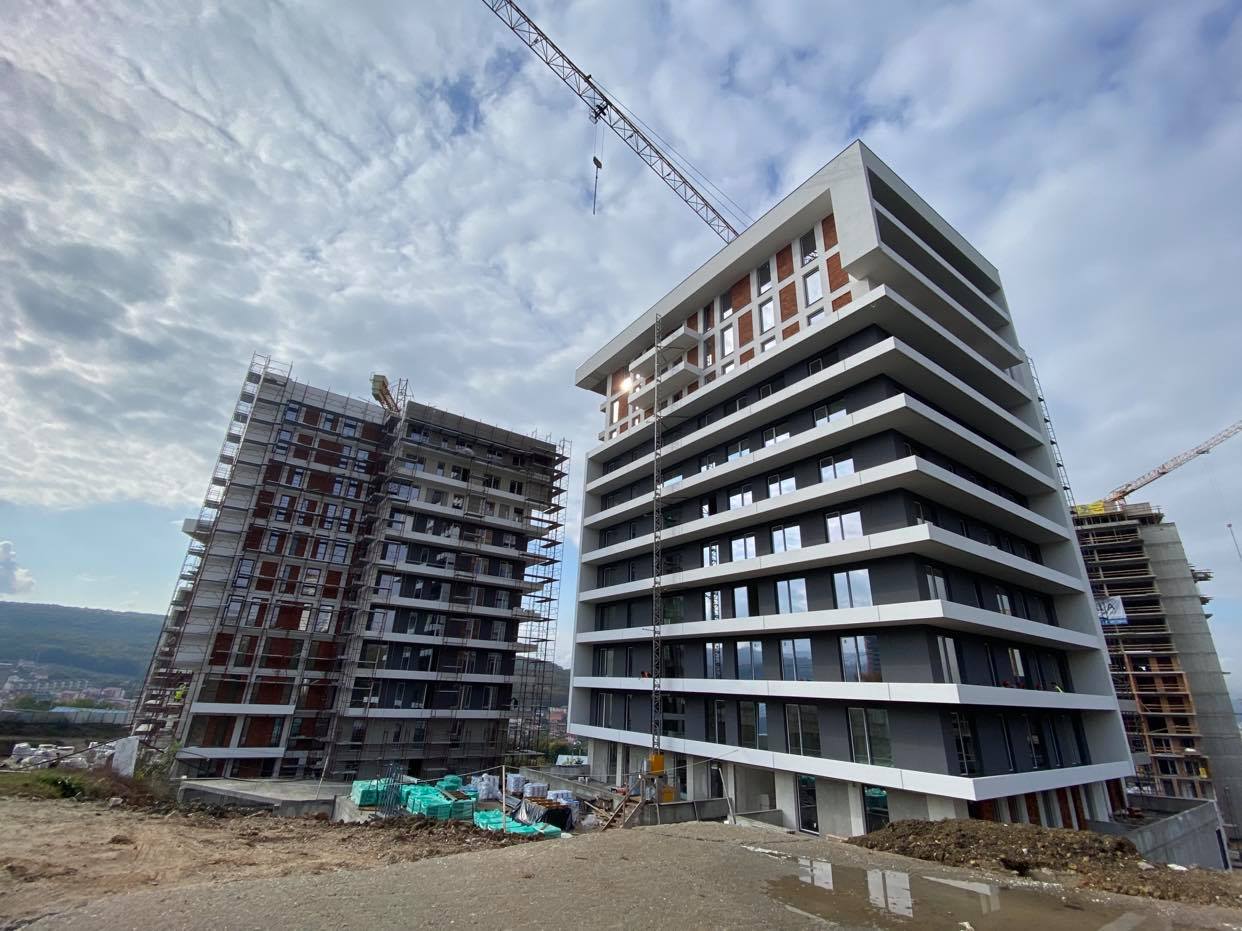

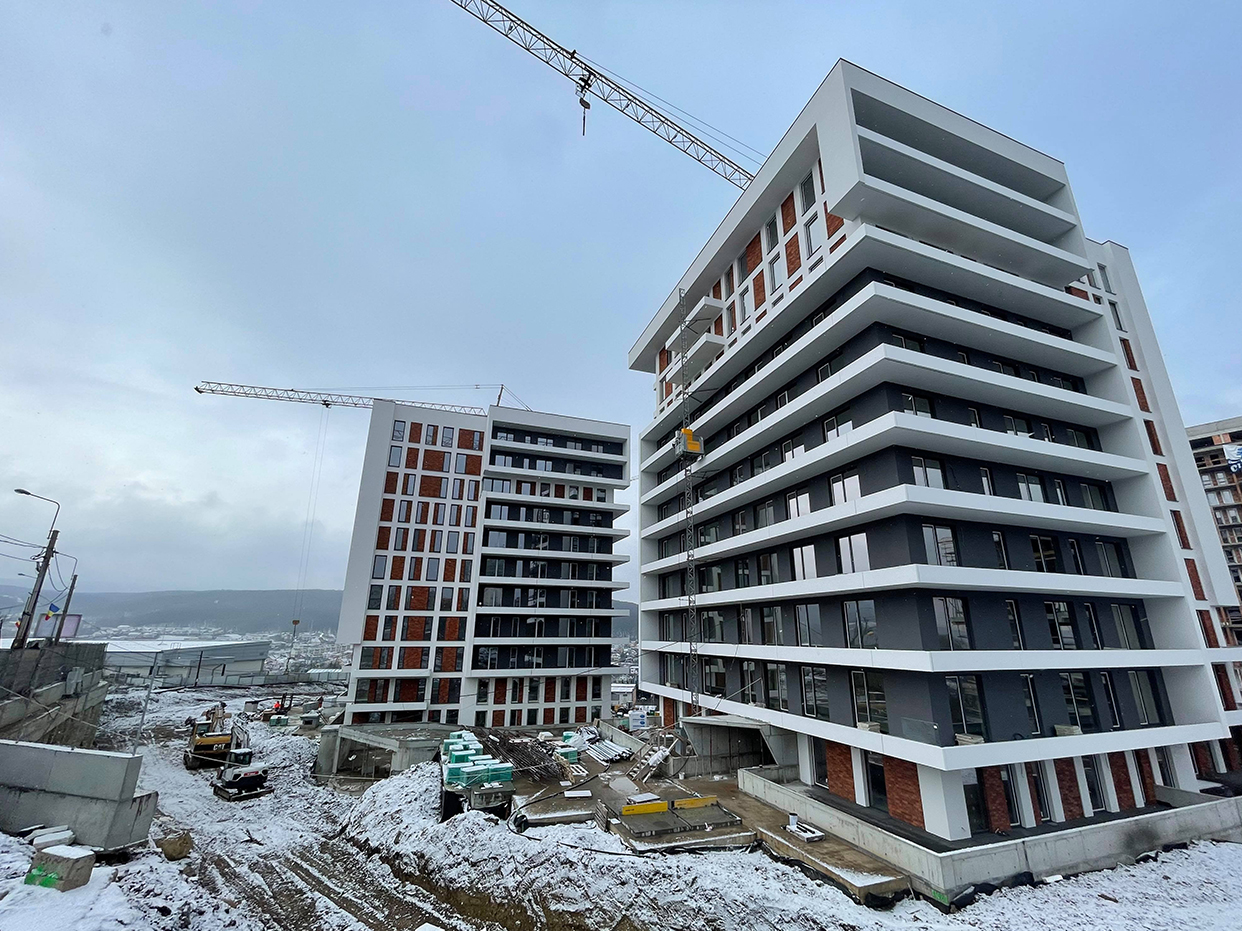

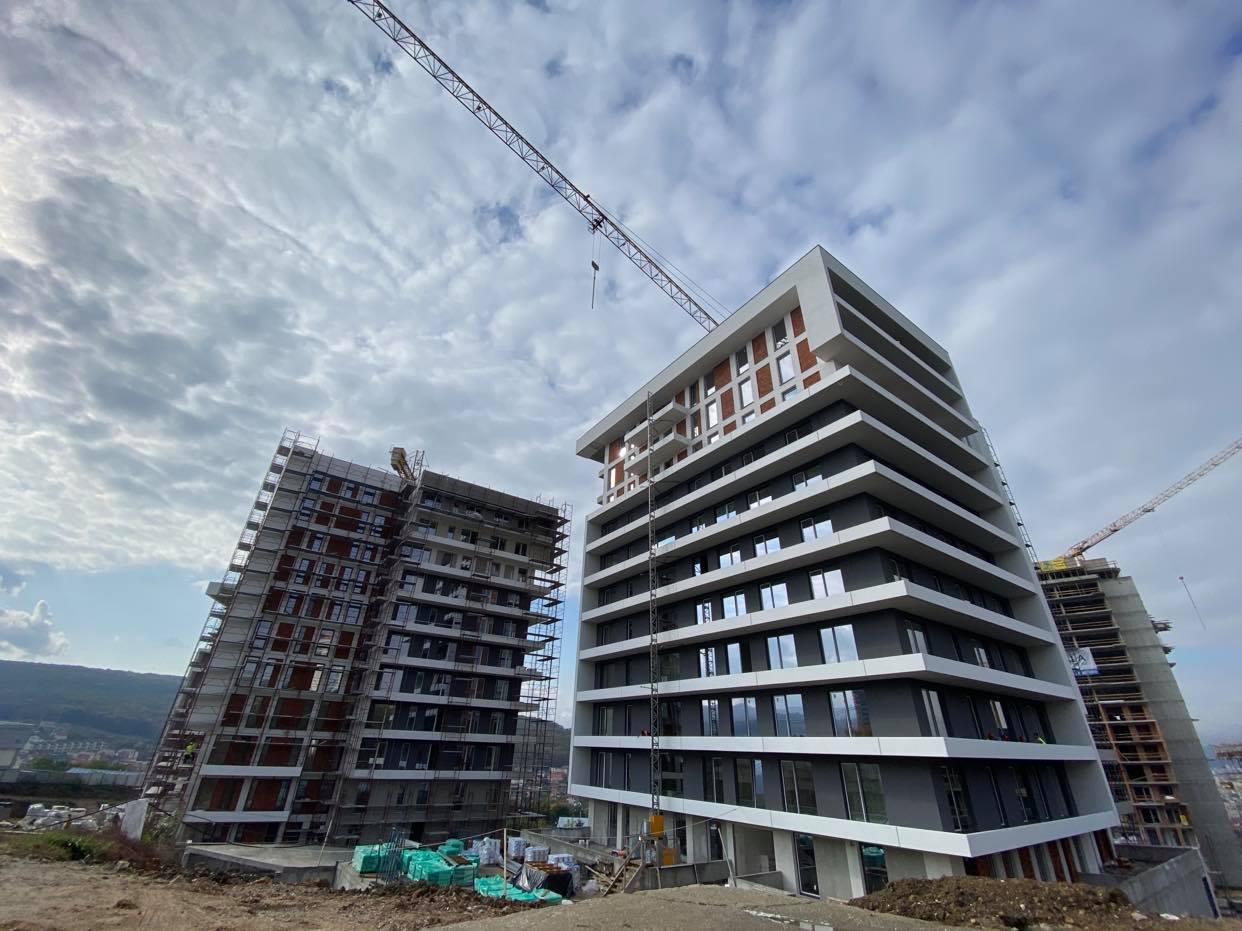

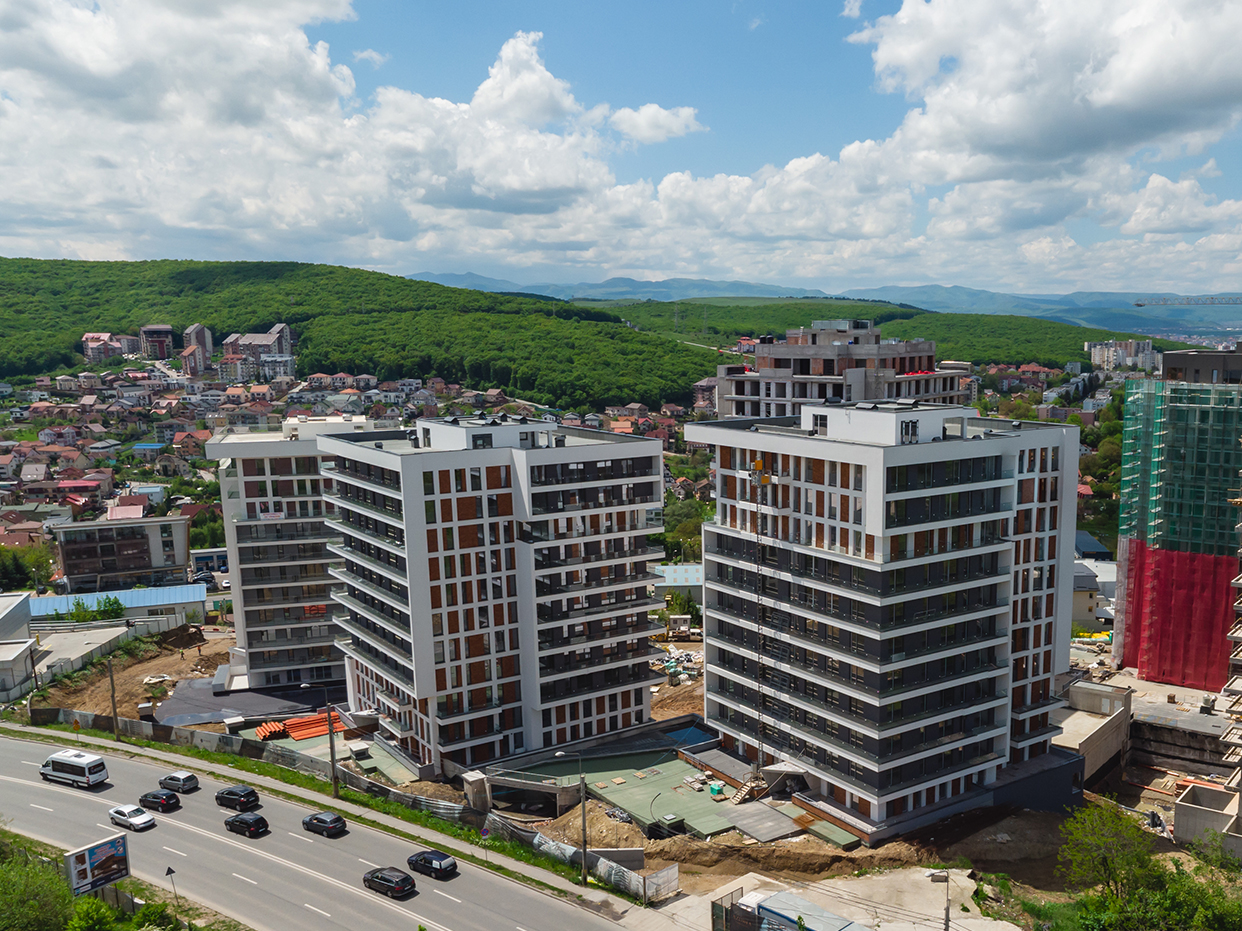

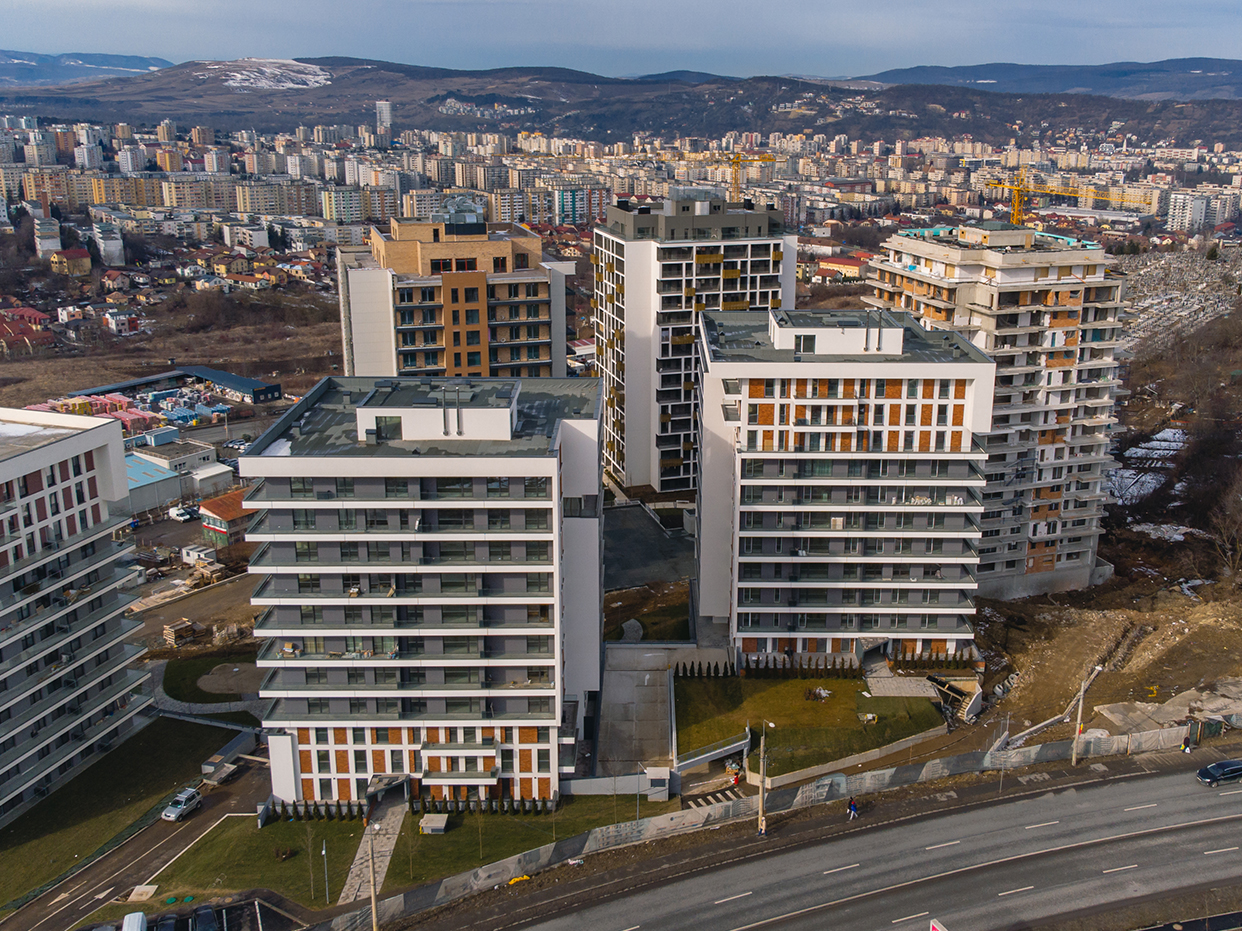

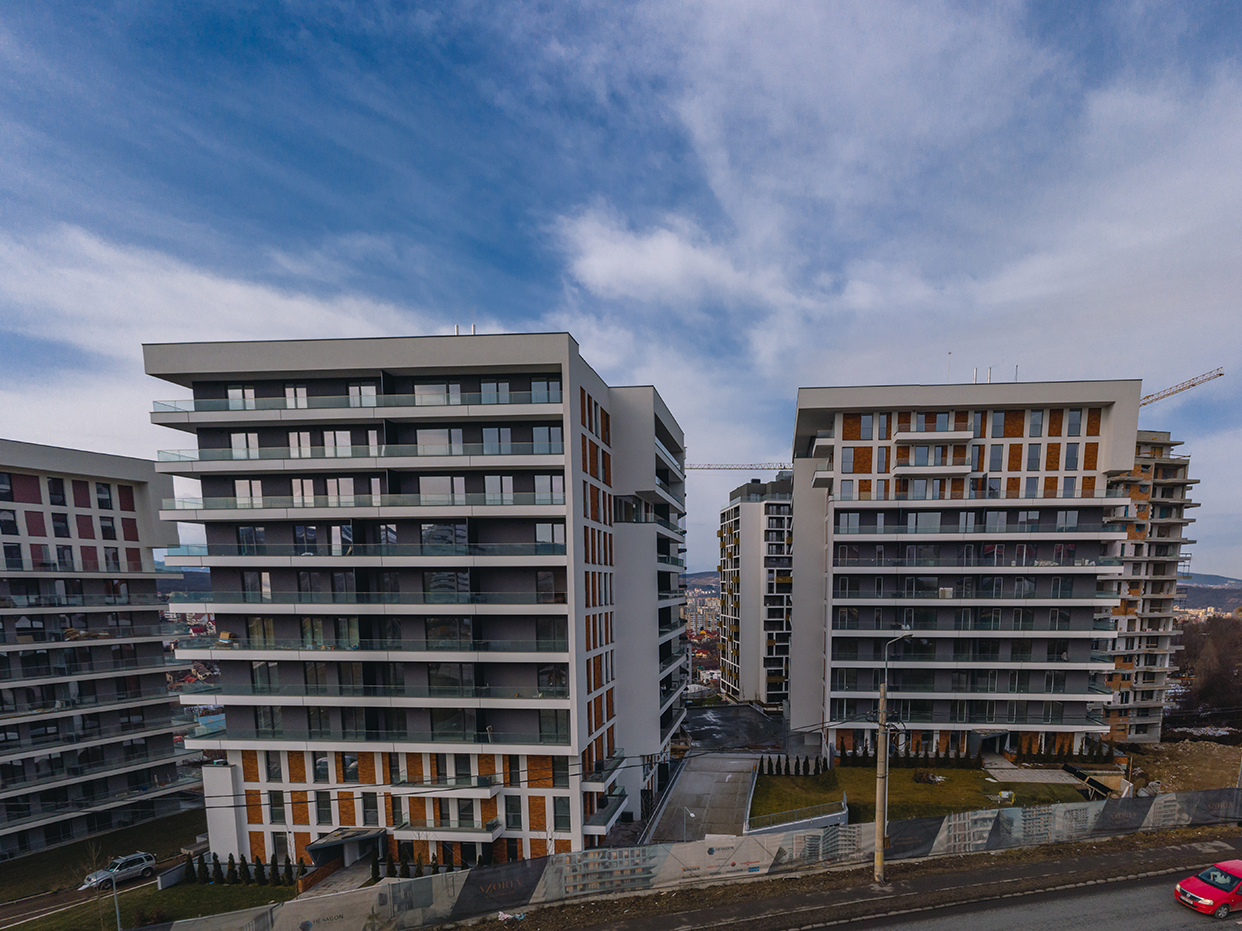

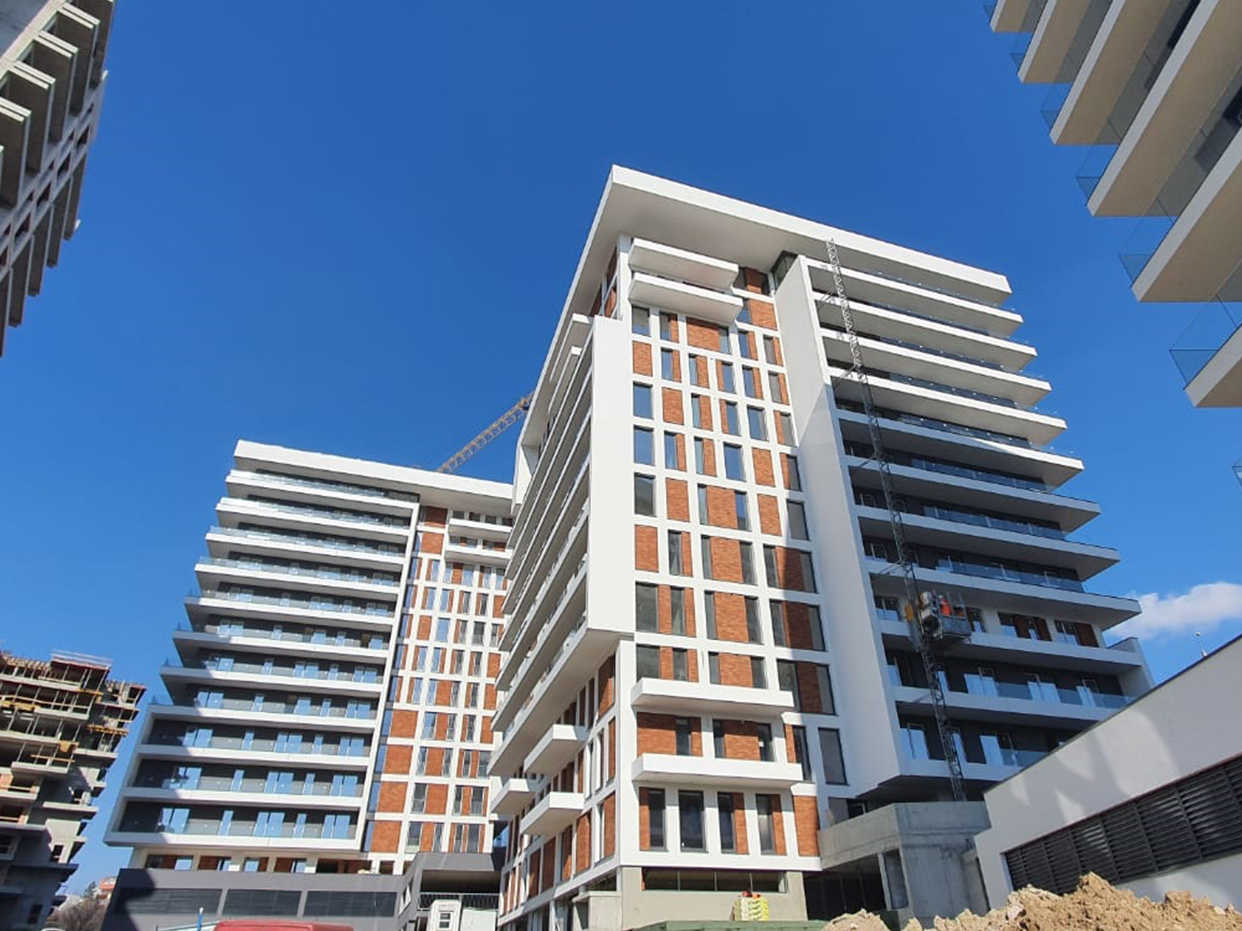

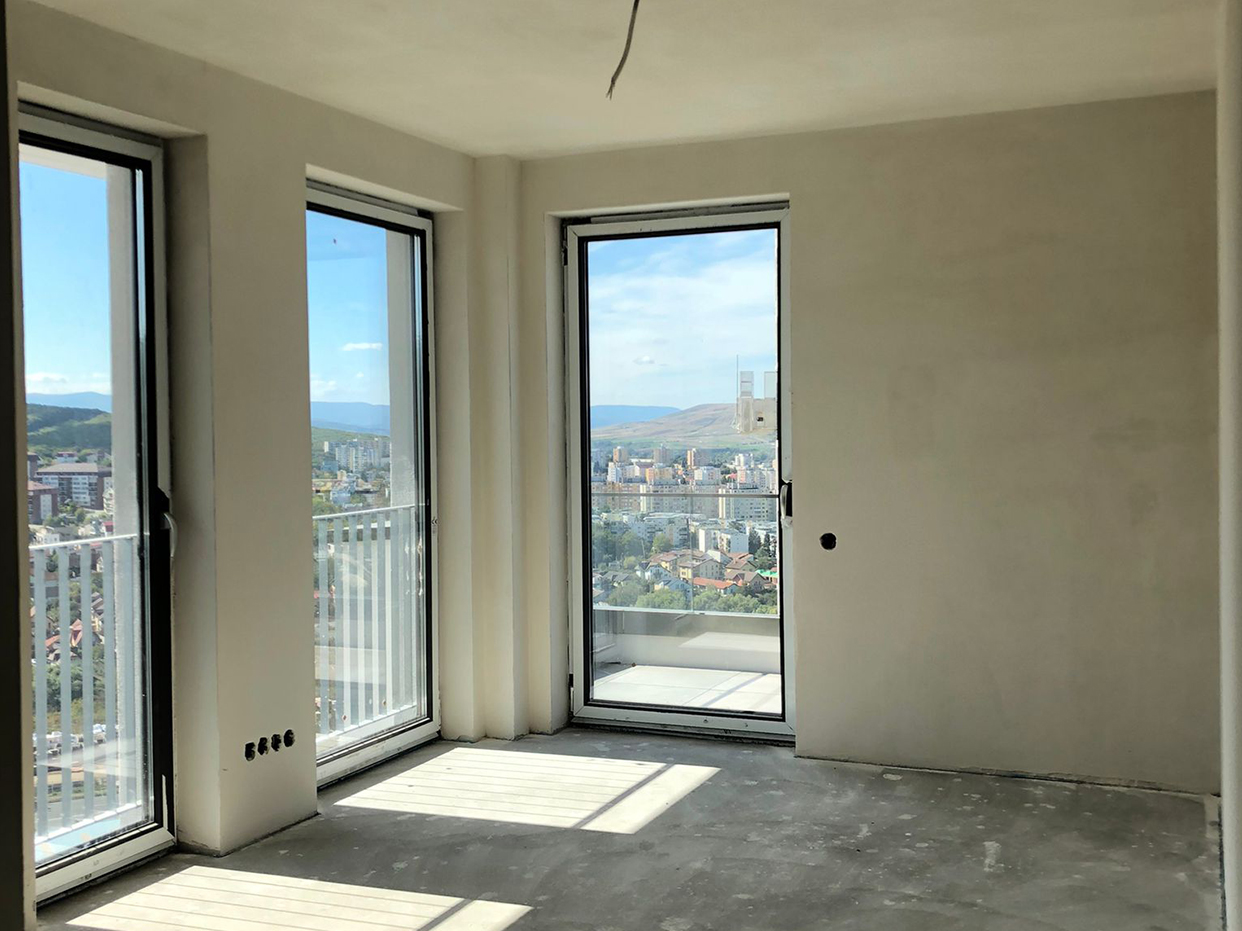

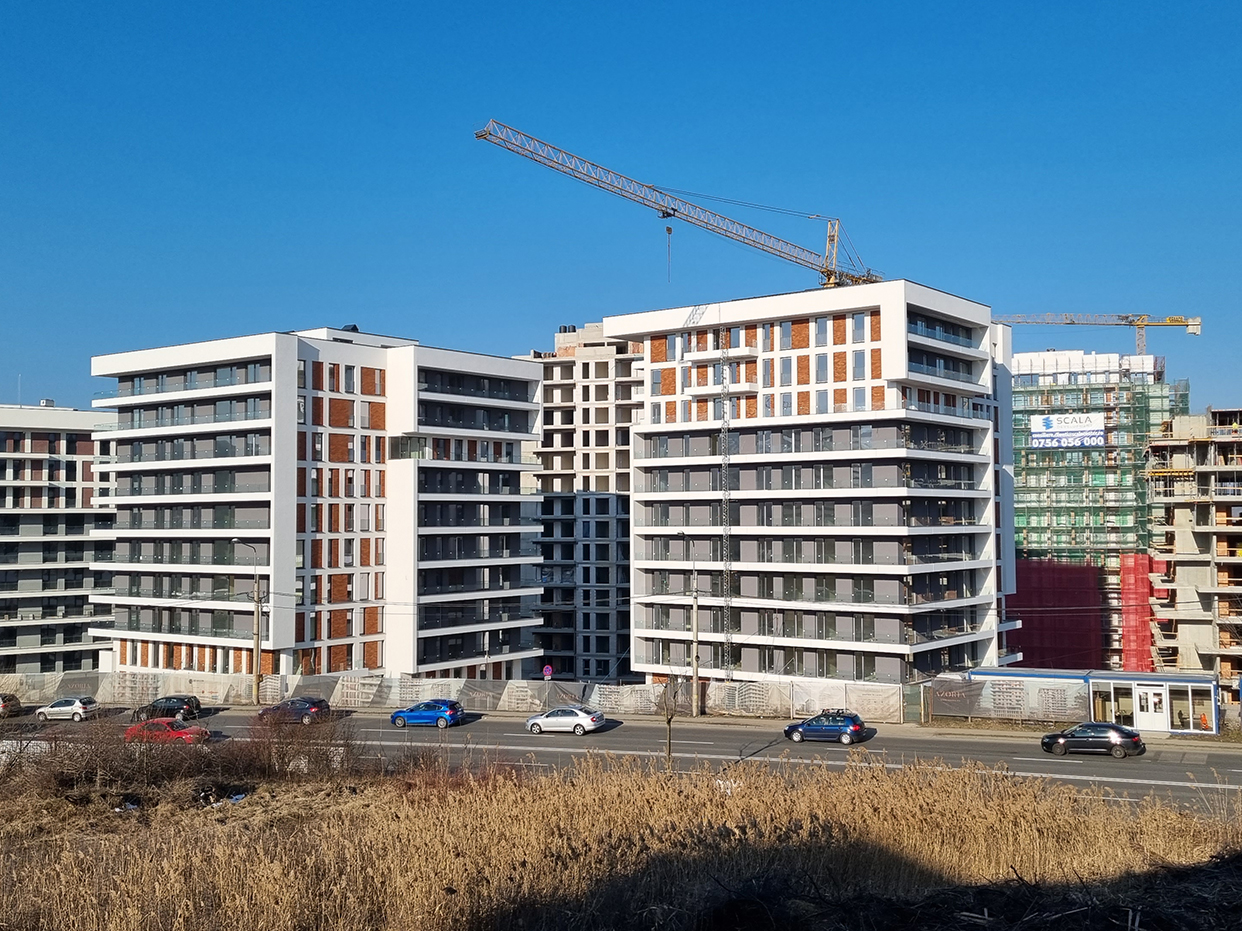

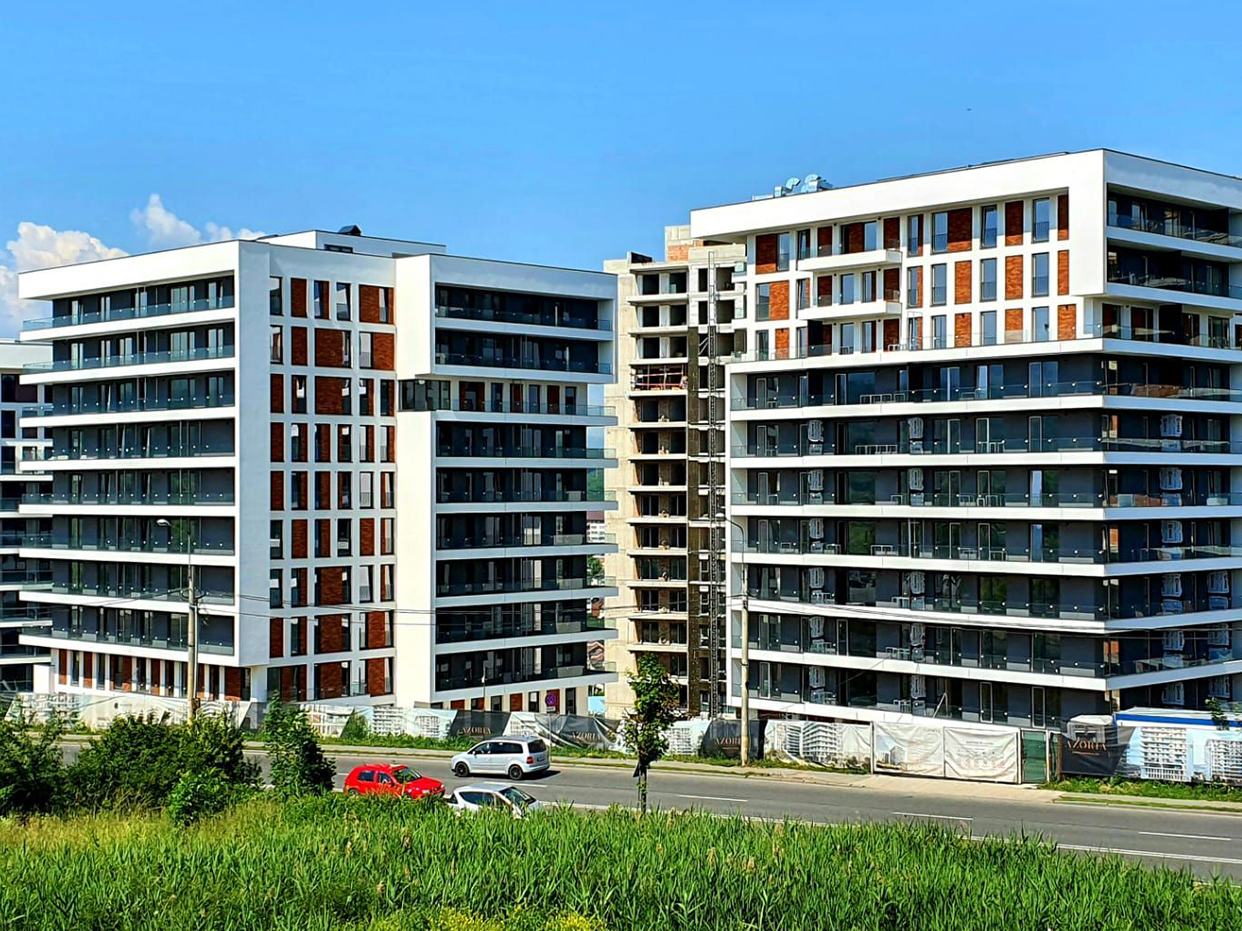

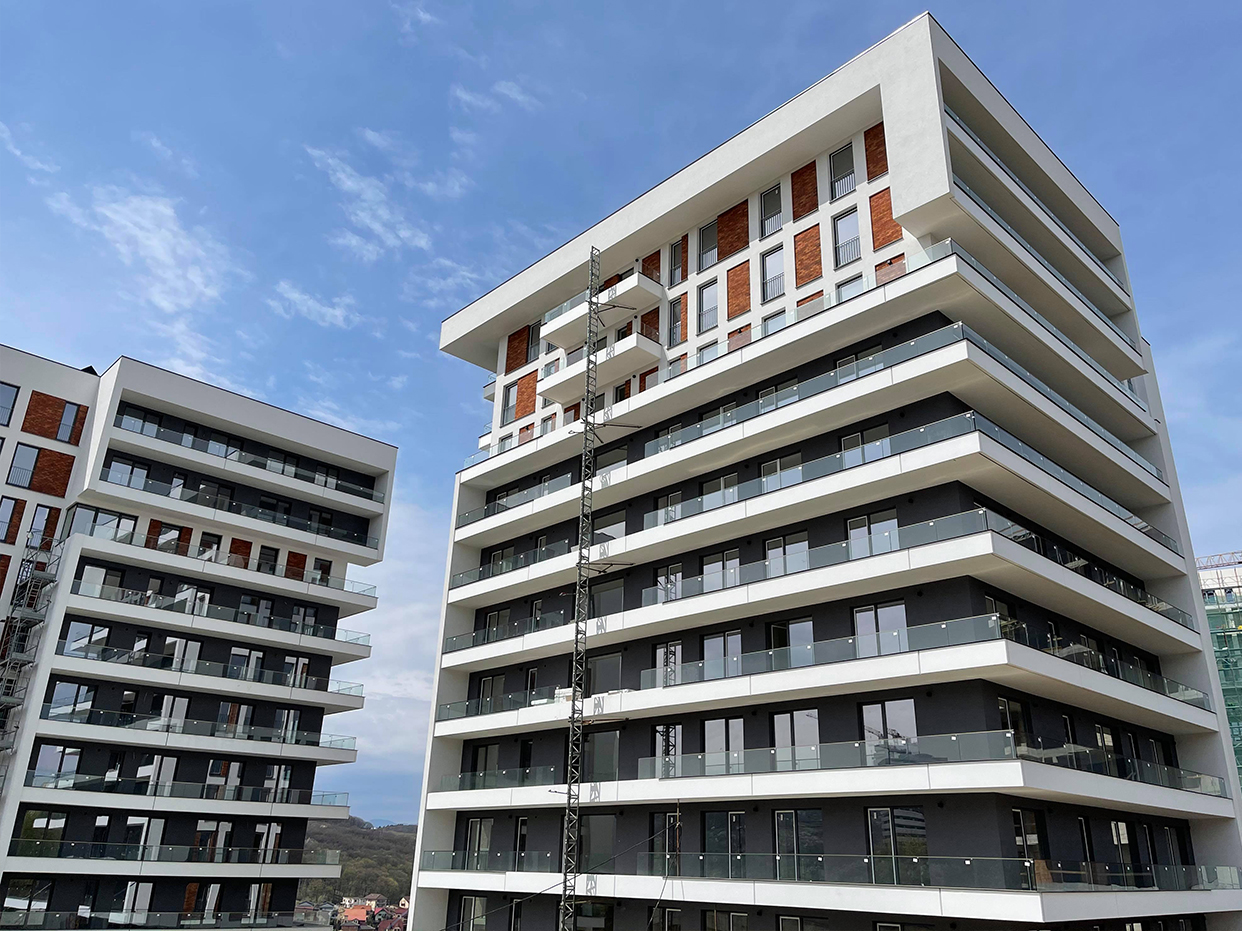

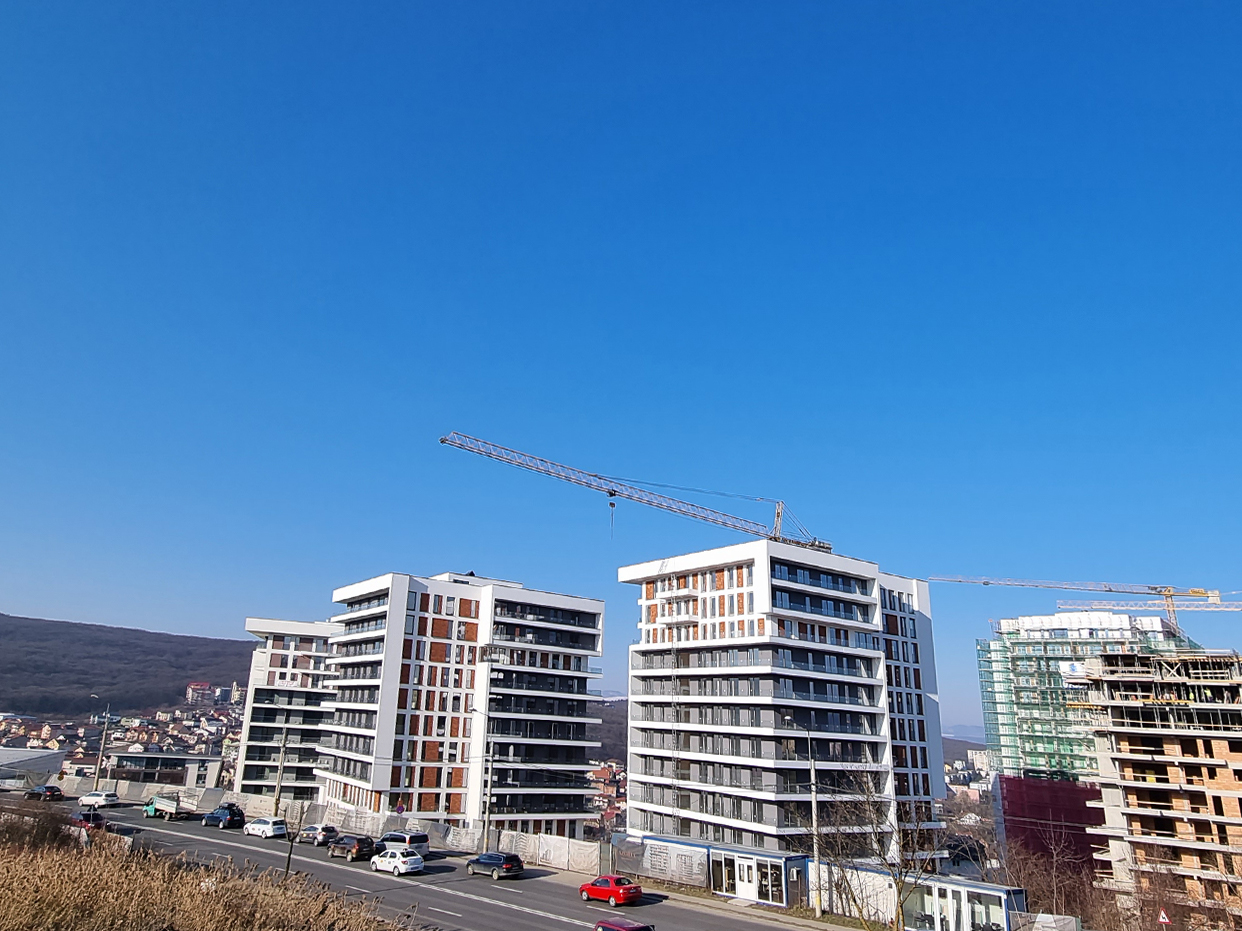

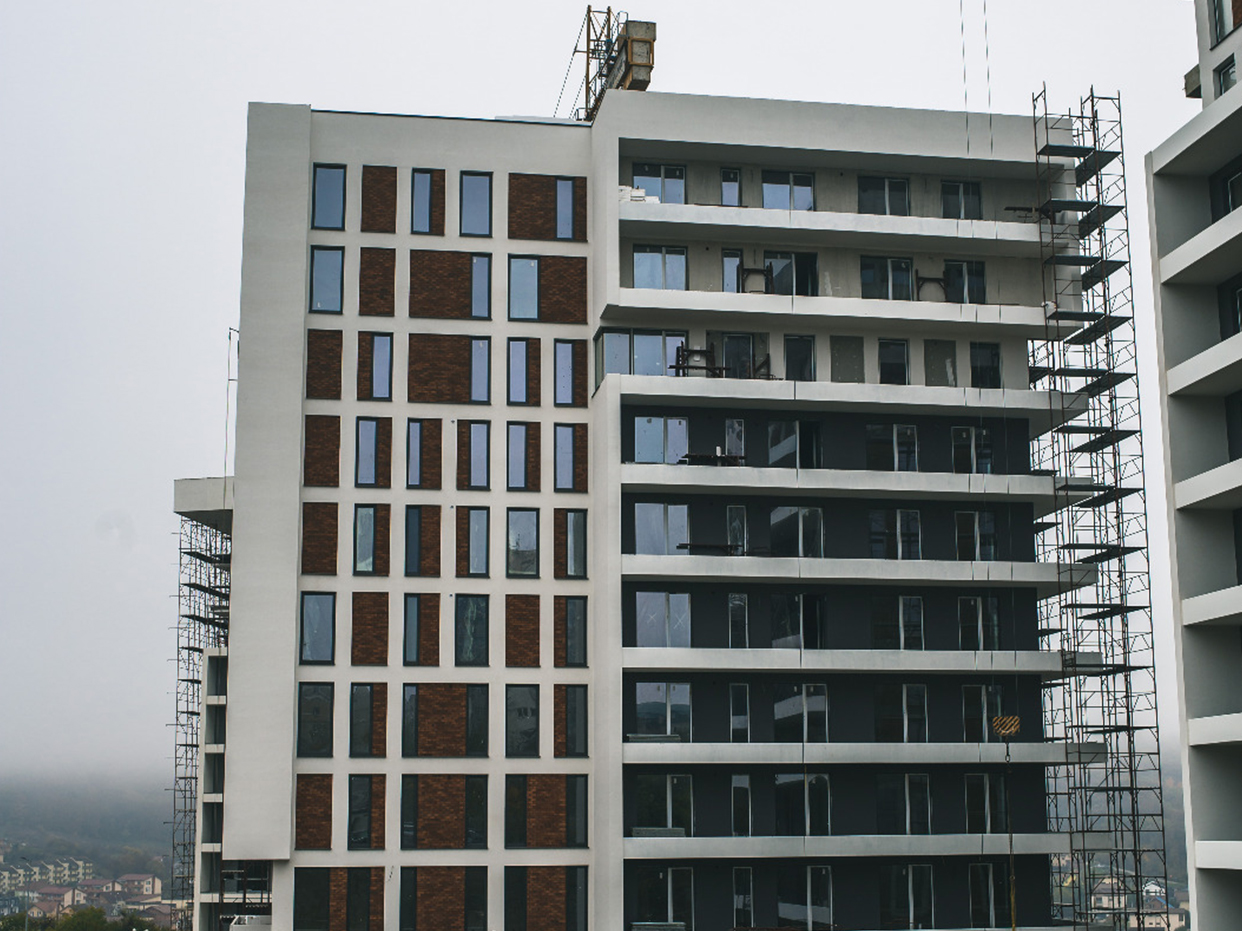

CONSTRUIM NOI ORIZONTURI

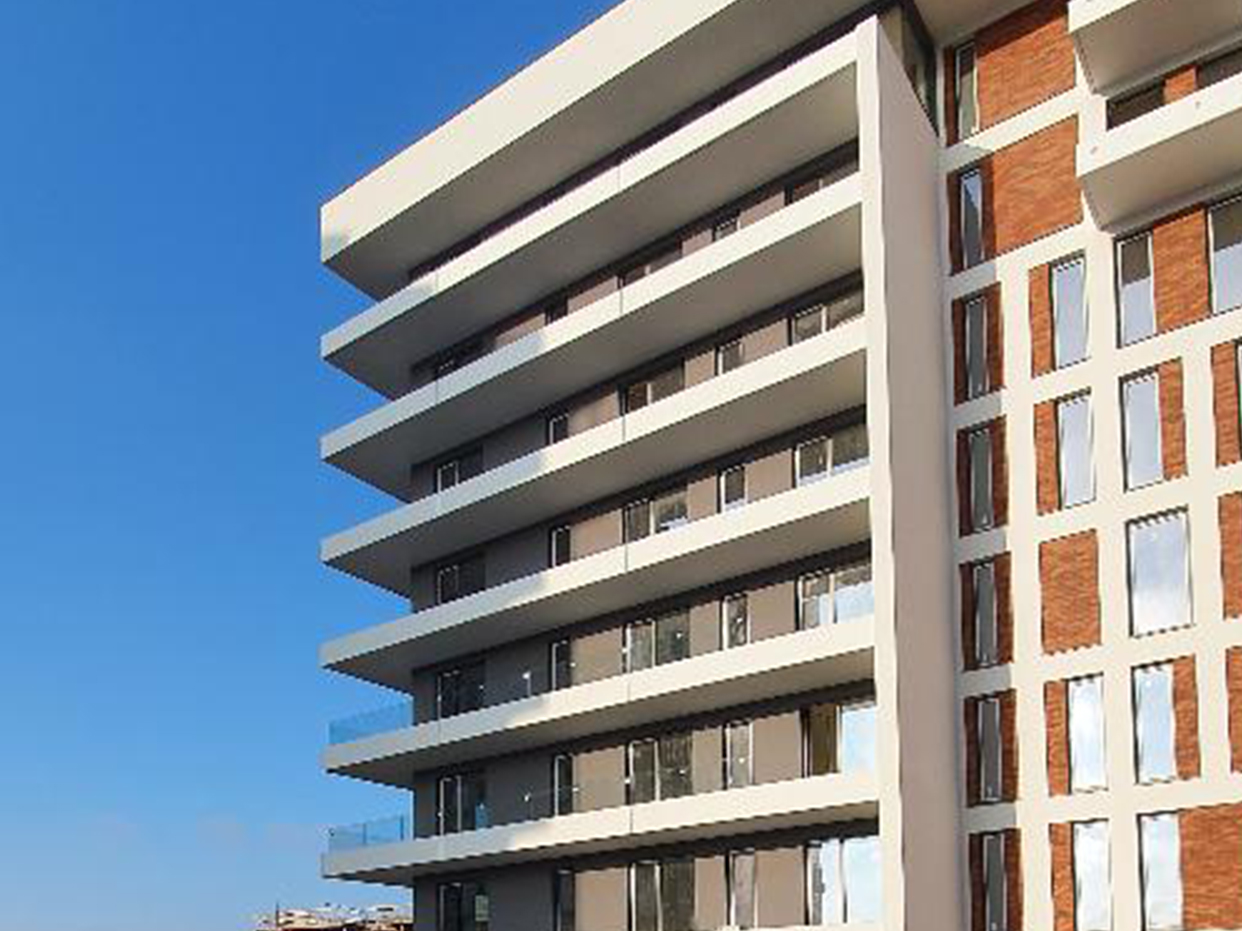

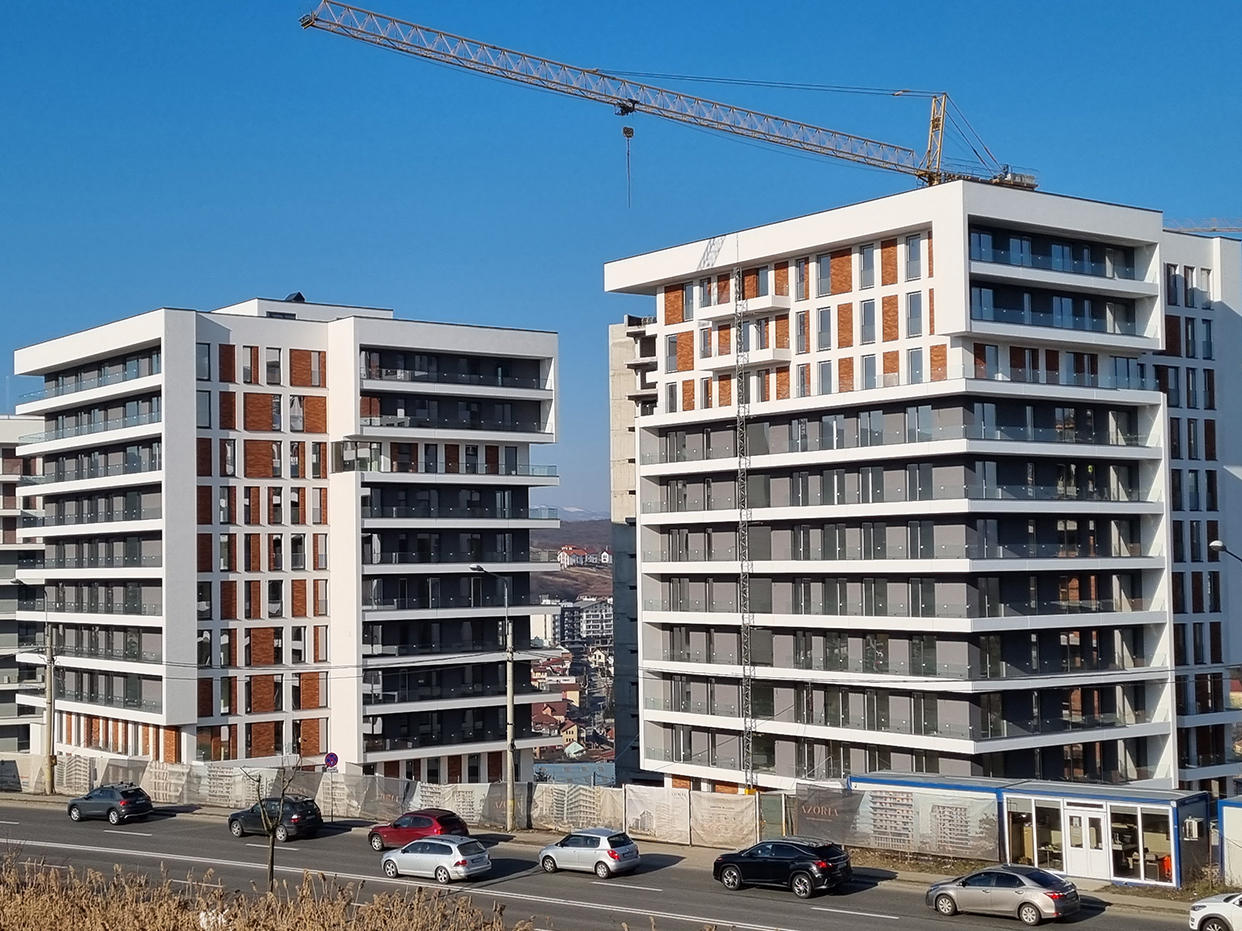

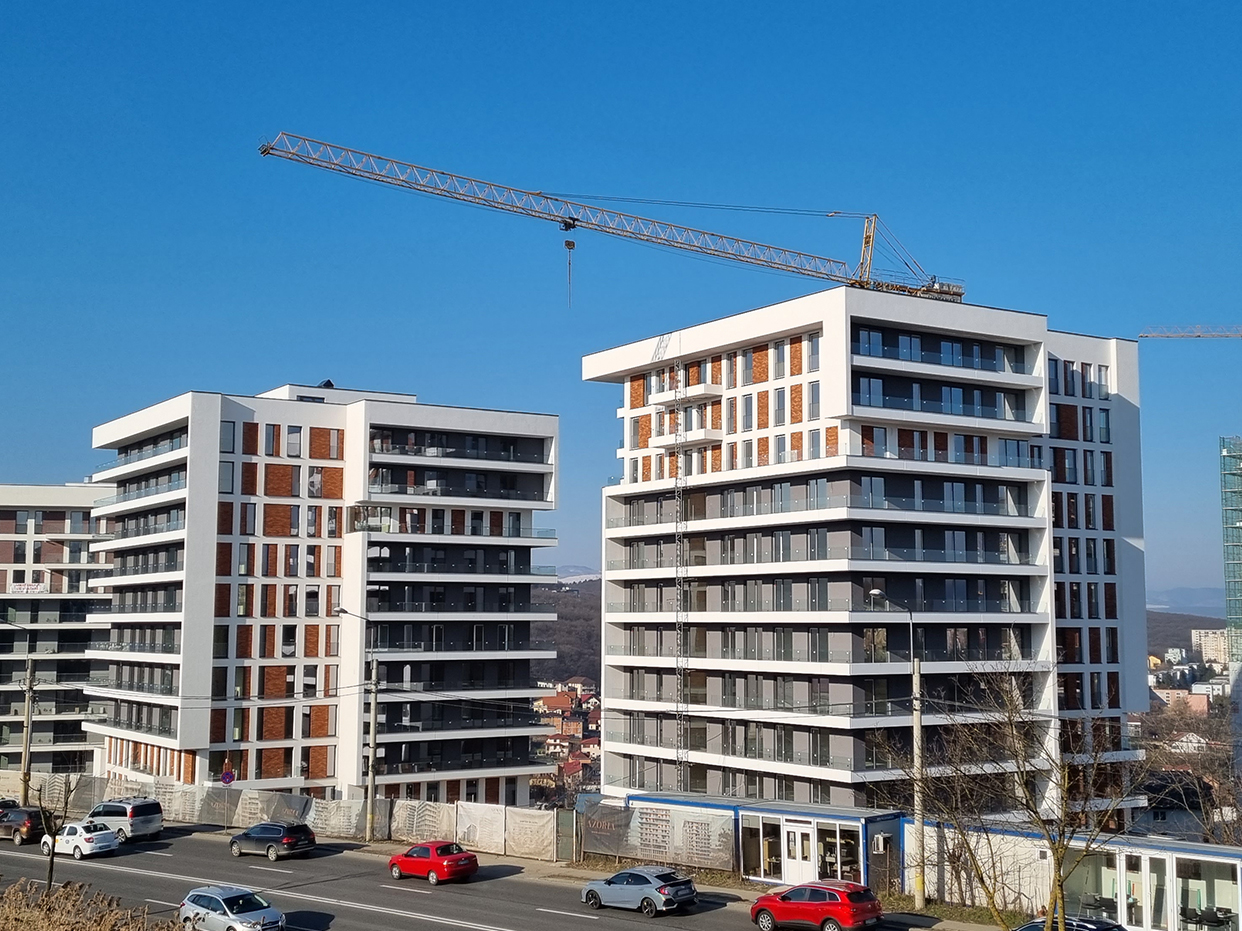

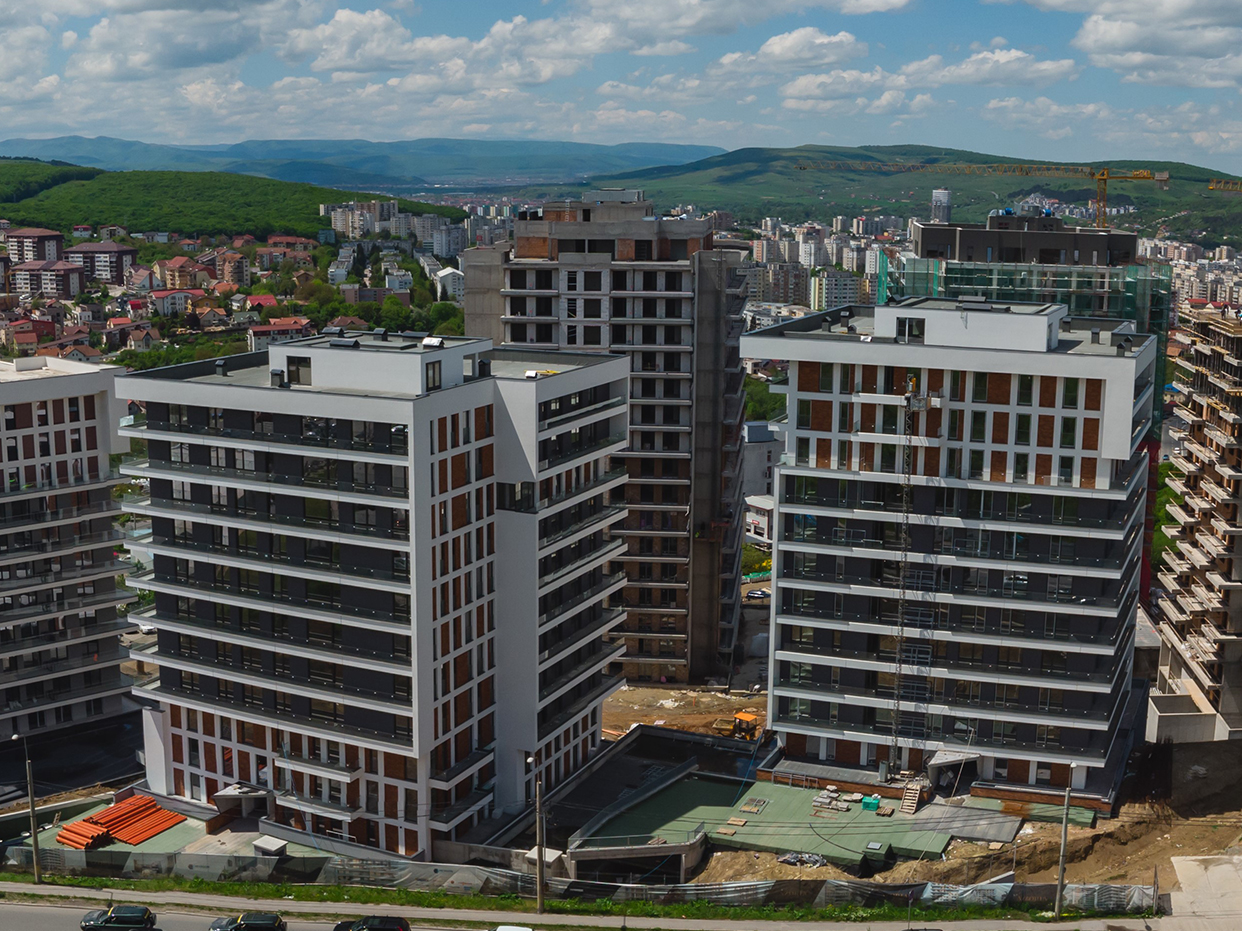

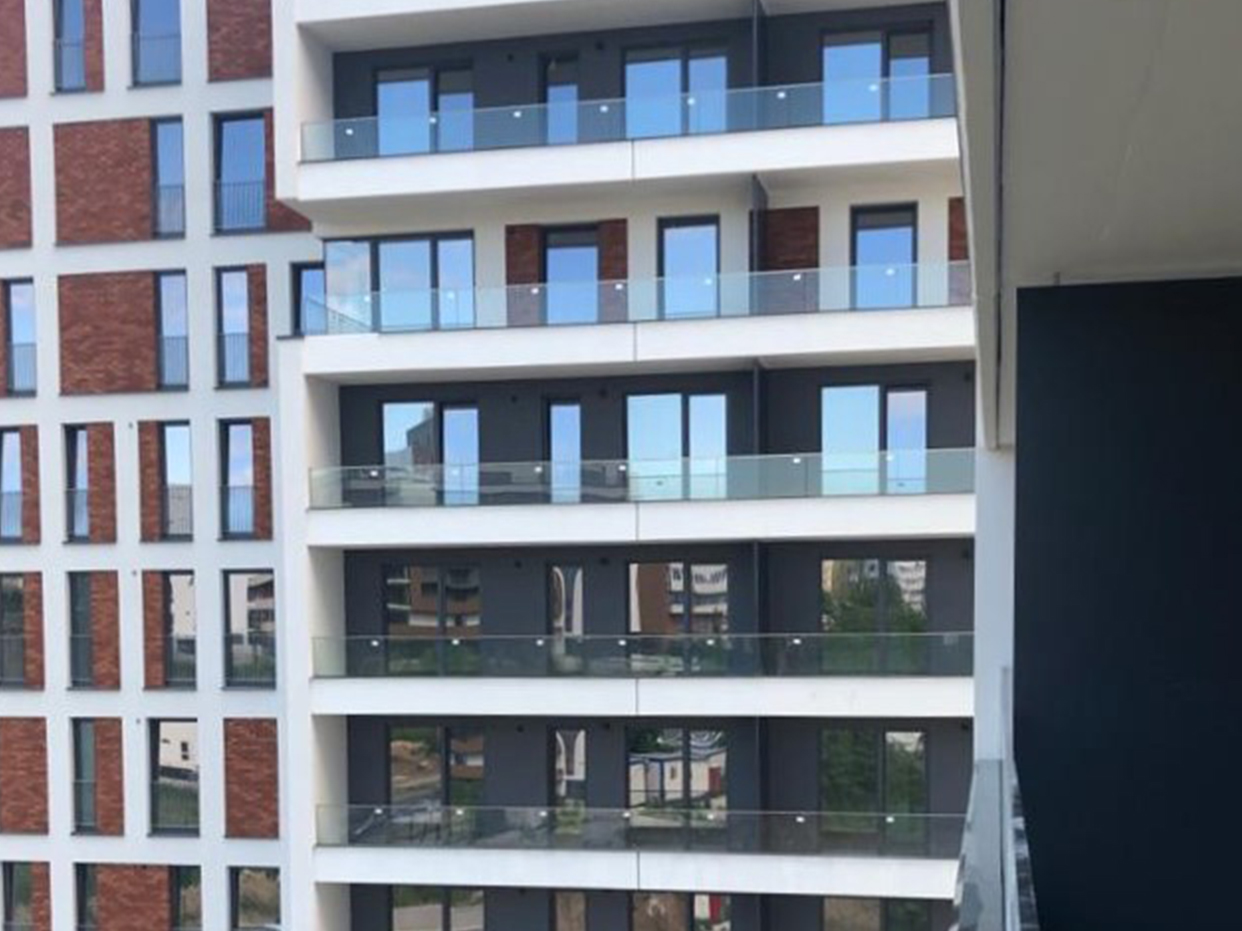

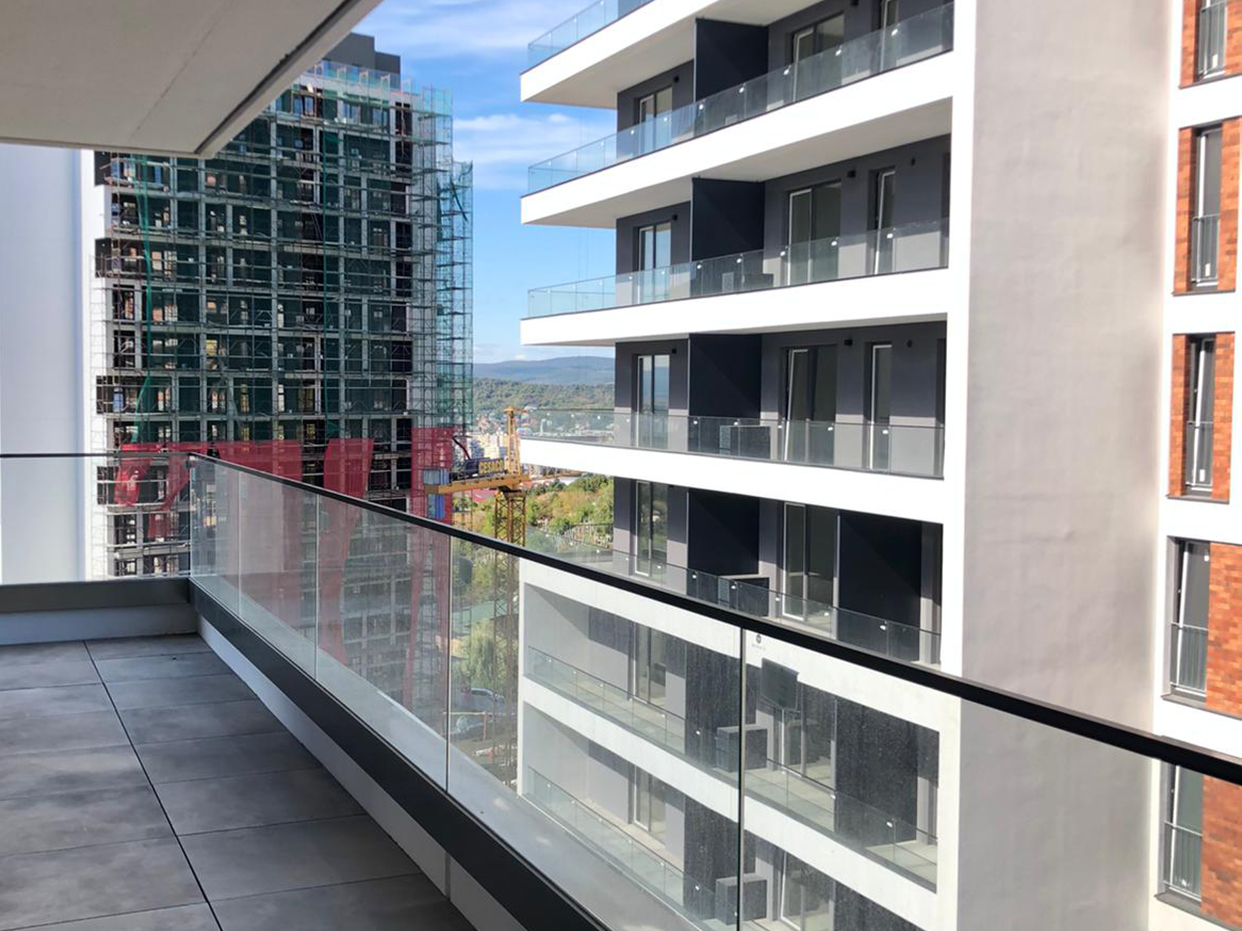

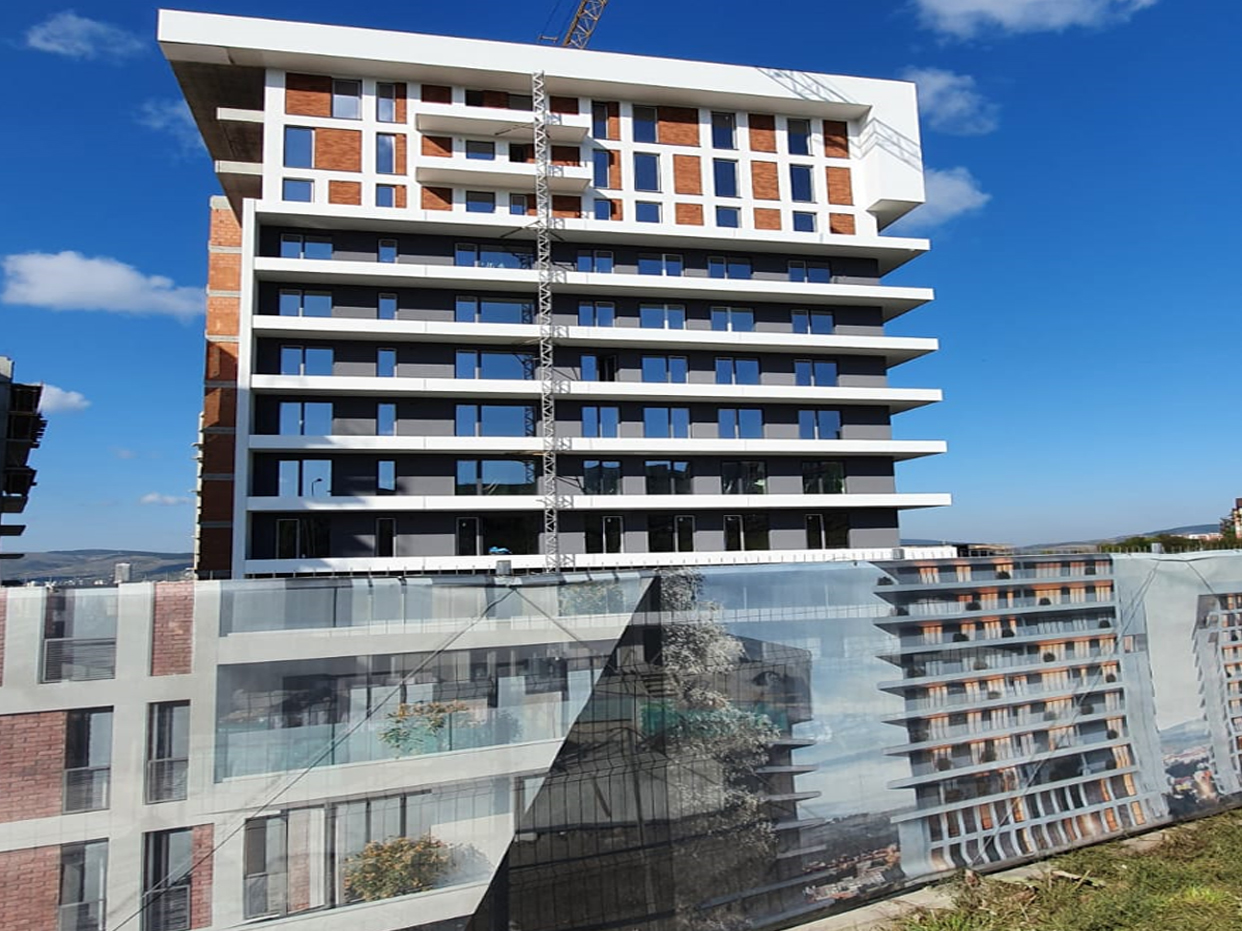

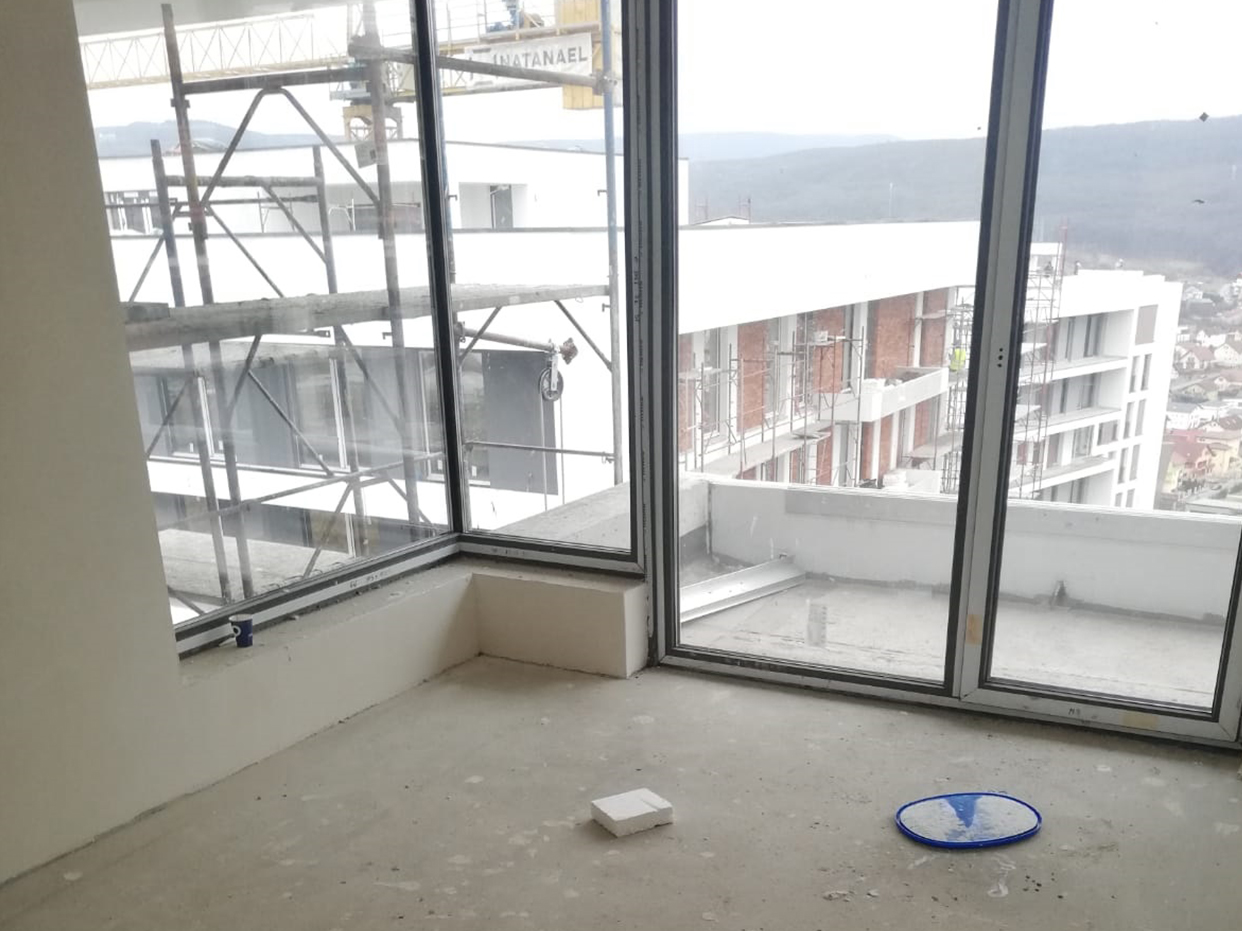

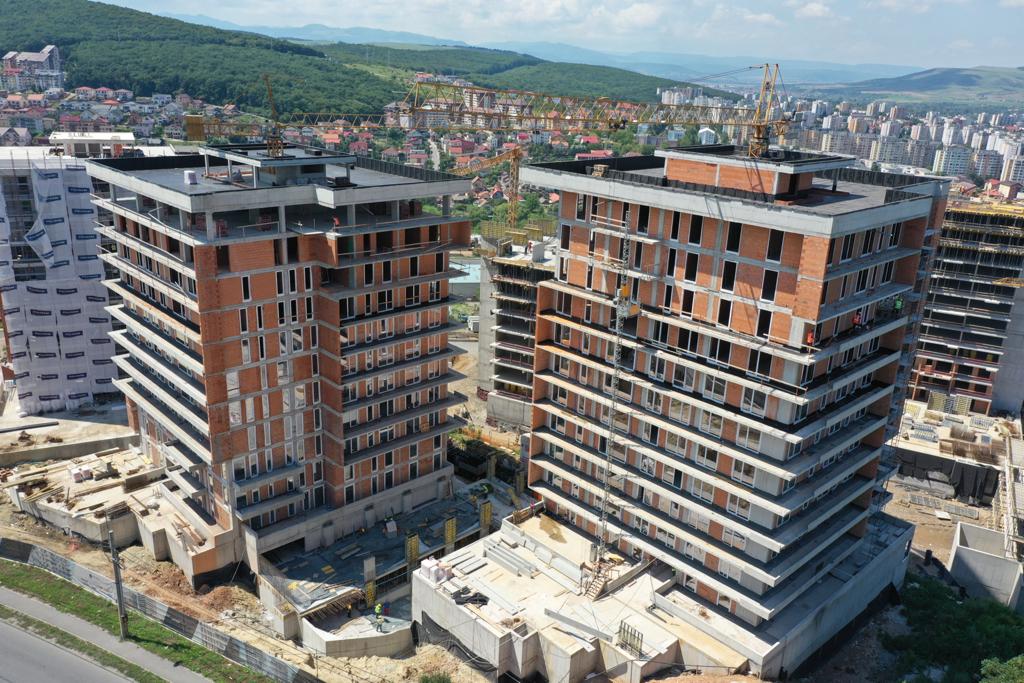

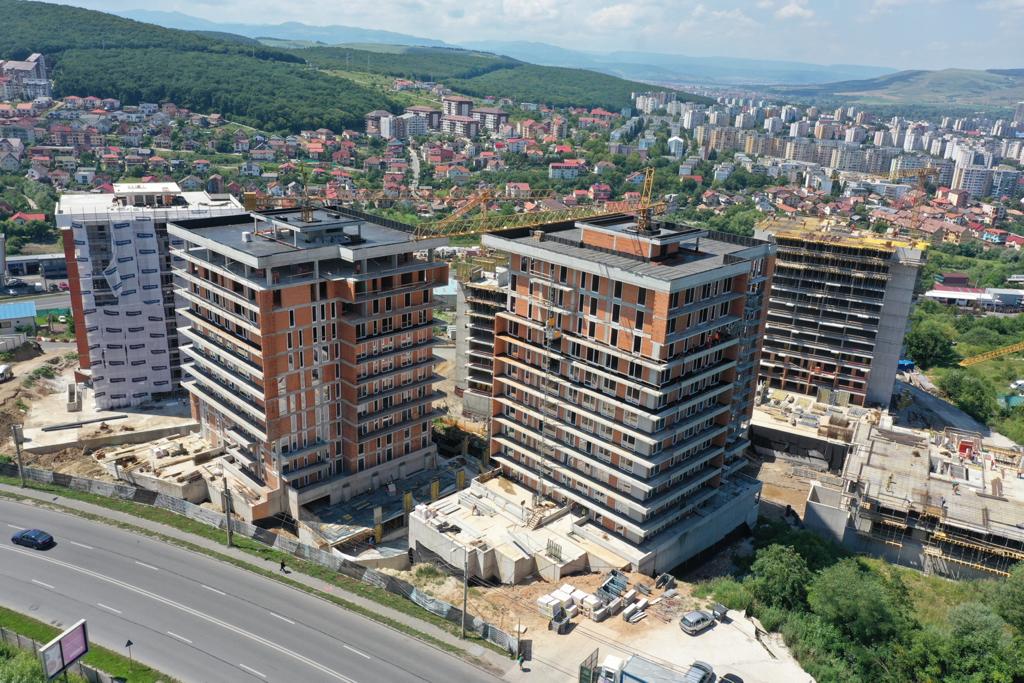

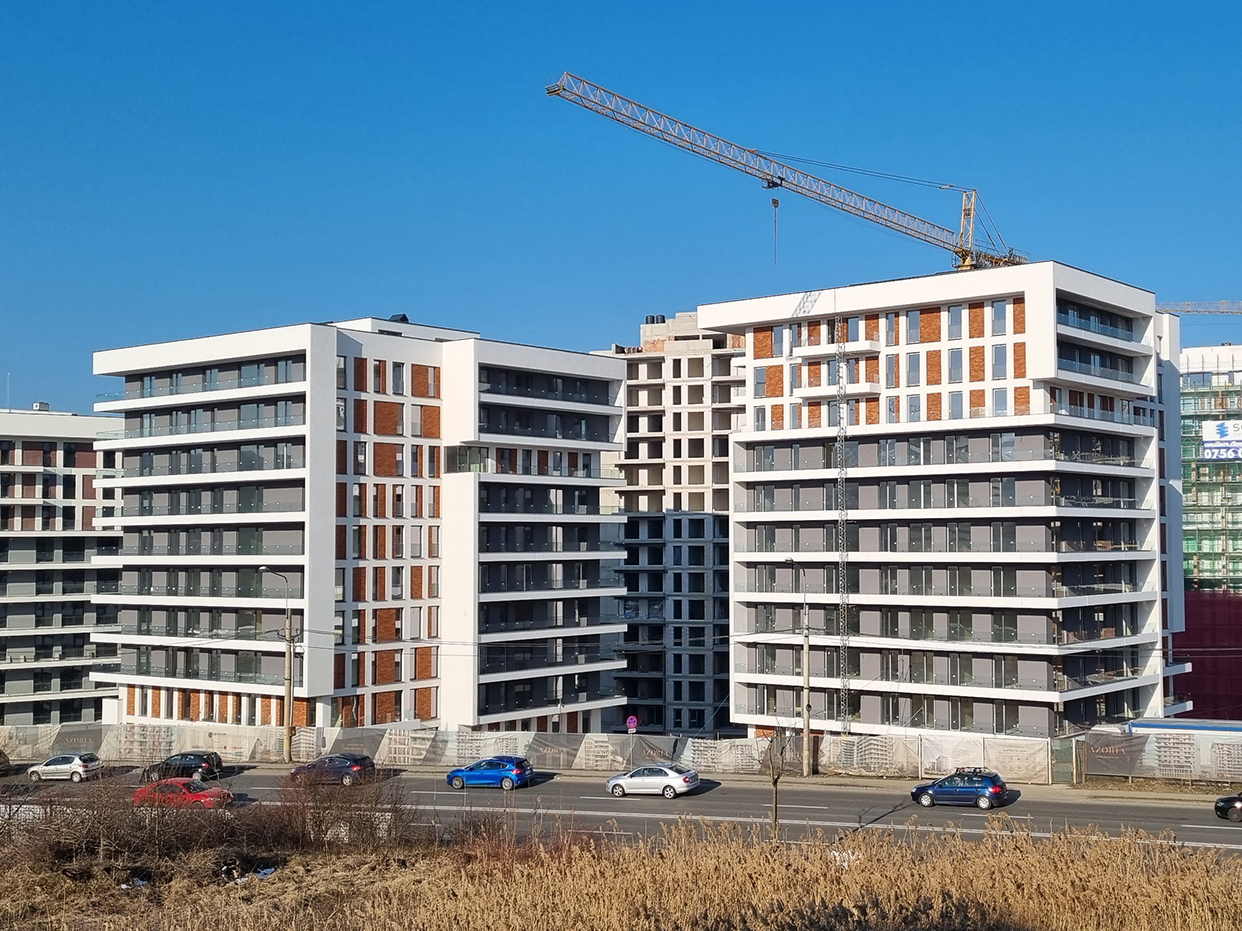

Stadiu lucrari AZORIA

Iulie 2022

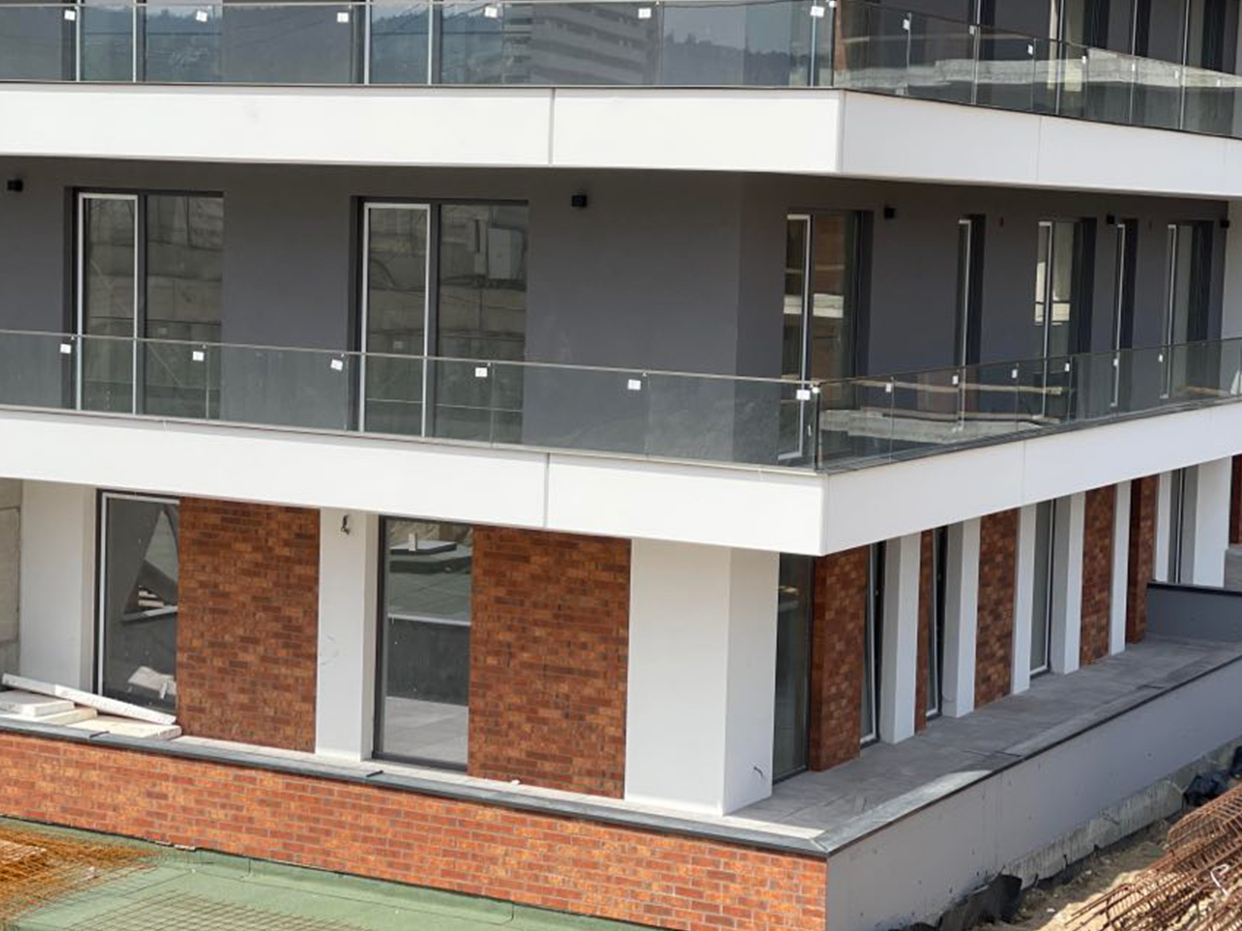

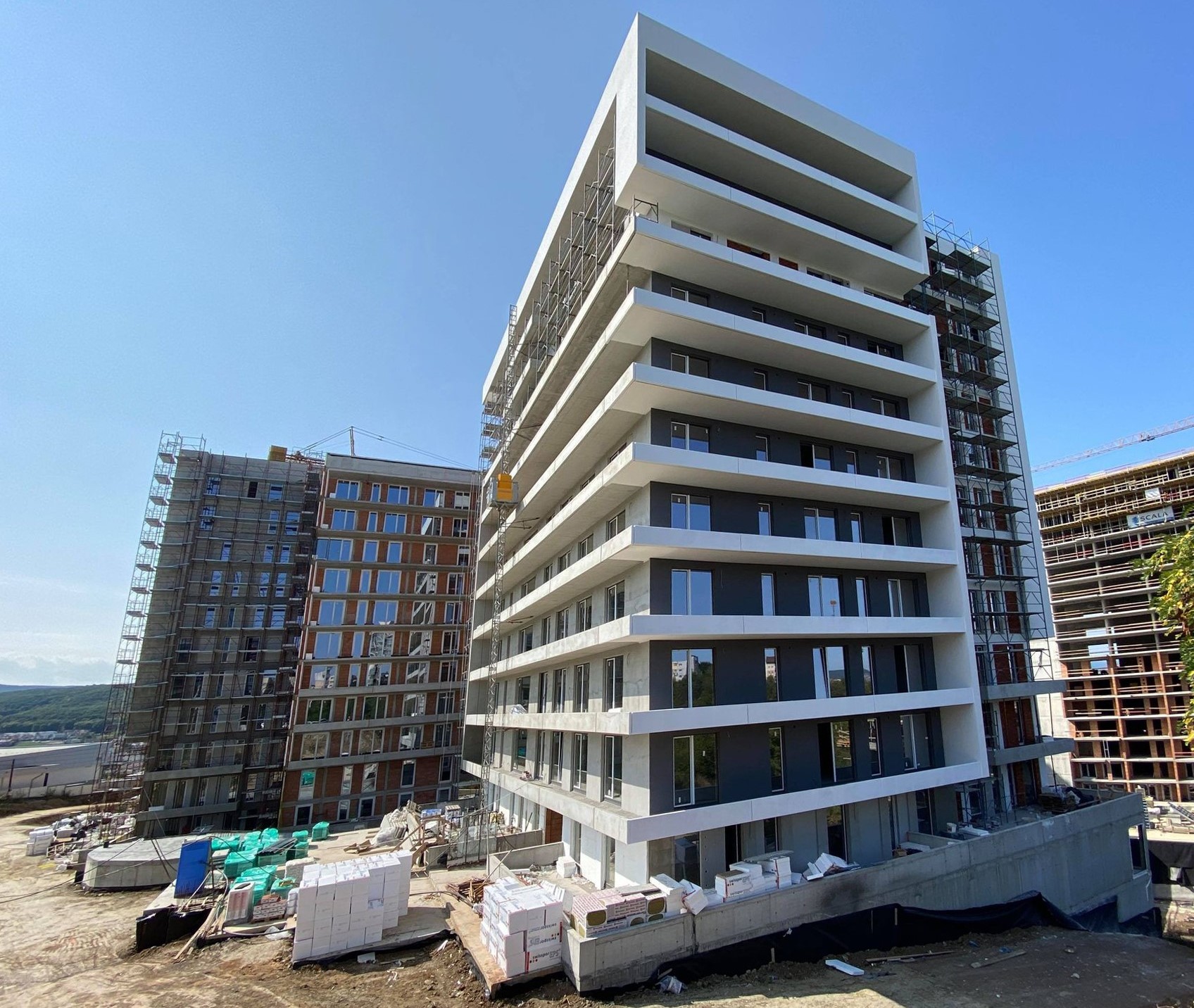

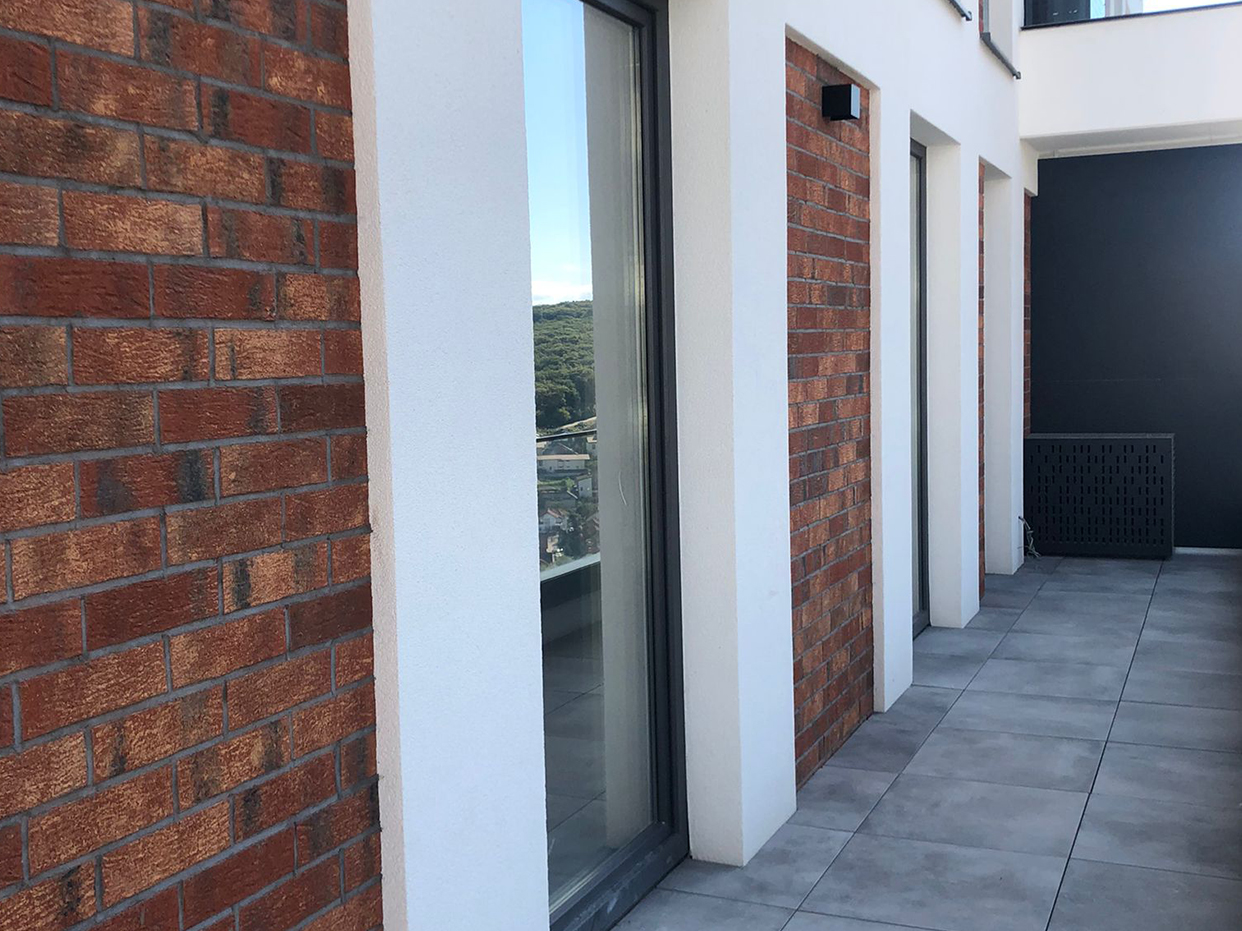

La corpul B lucrările la corpul de clădire, instalații, spații verzi, drum și stâlpii de iluminat sunt finalizate.

La corpul C sunt finalizate lucrările la corpul de clădire, instalații și stâlpii de iluminat. Se finalizează lucrările la spațiile verzi și drumul de incintă.

Ianuarie 2022

La corpul B toate lucrările la corpul de clădire, instalații și spațiile verzi sunt finalizate.
Se finalizează lucrările la stalpii de iluminat.

La corpul C sunt finalizate lucrările la corpul de clădire, instalații și spațiile verzi.
Se finalizează lucrările la stalpii de iluminat și se fac probe la instalațiile de desfumare.

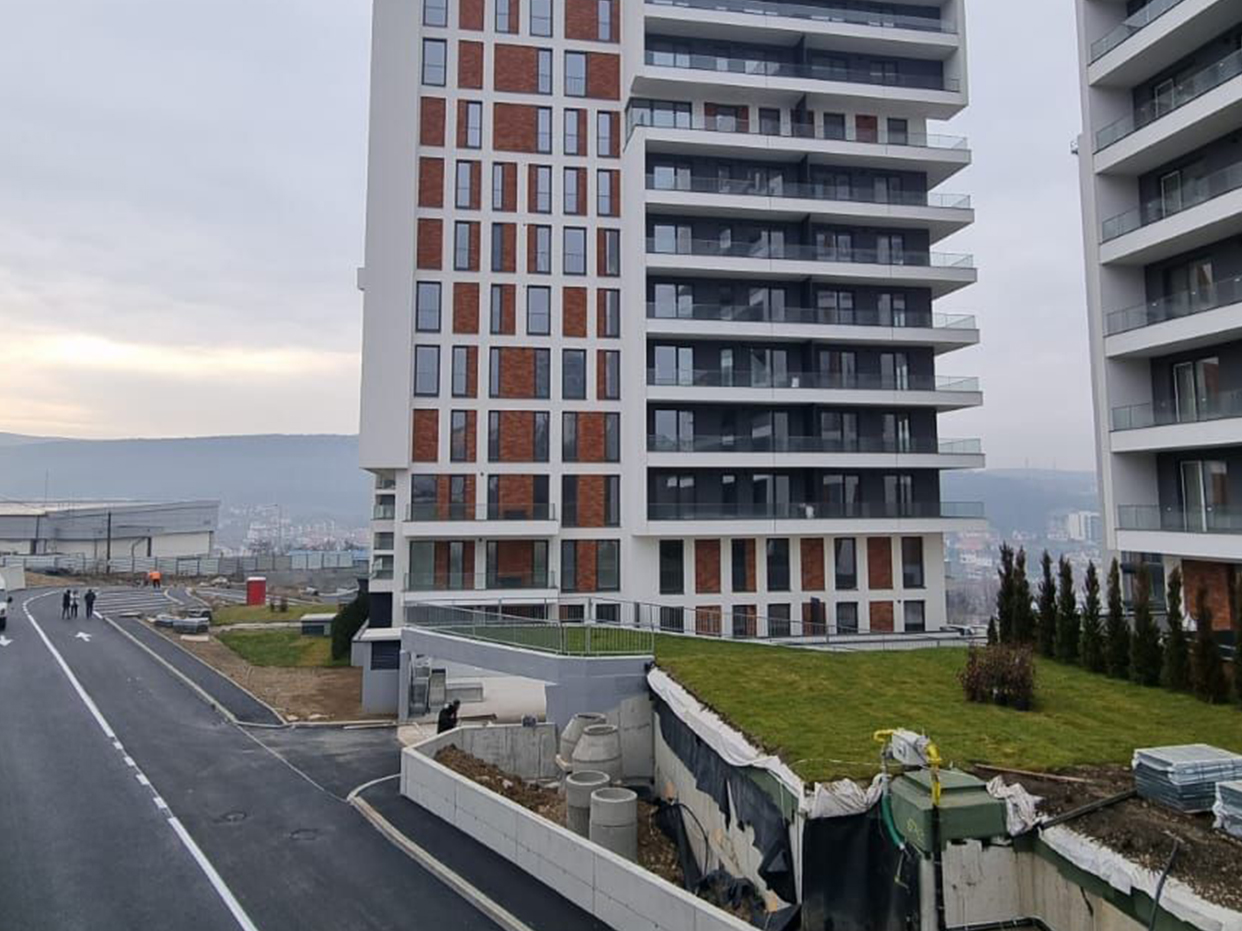

Decembrie 2021

La corpul B sunt finalizate lucrările la corpul de clădire, instalații și spațiile verzi.
Se finalizează lucrările la stalpii de iluminat și se fac probe la instalațiile de desfumare.

La corpul C sunt finalizate lucrările la corpul de clădire, instalații și spațiile verzi.
Se execută lucrări la sistemul de încălzire.
Se finalizează lucrările la stalpii de iluminat și se fac probe la instalațiile de desfumare.

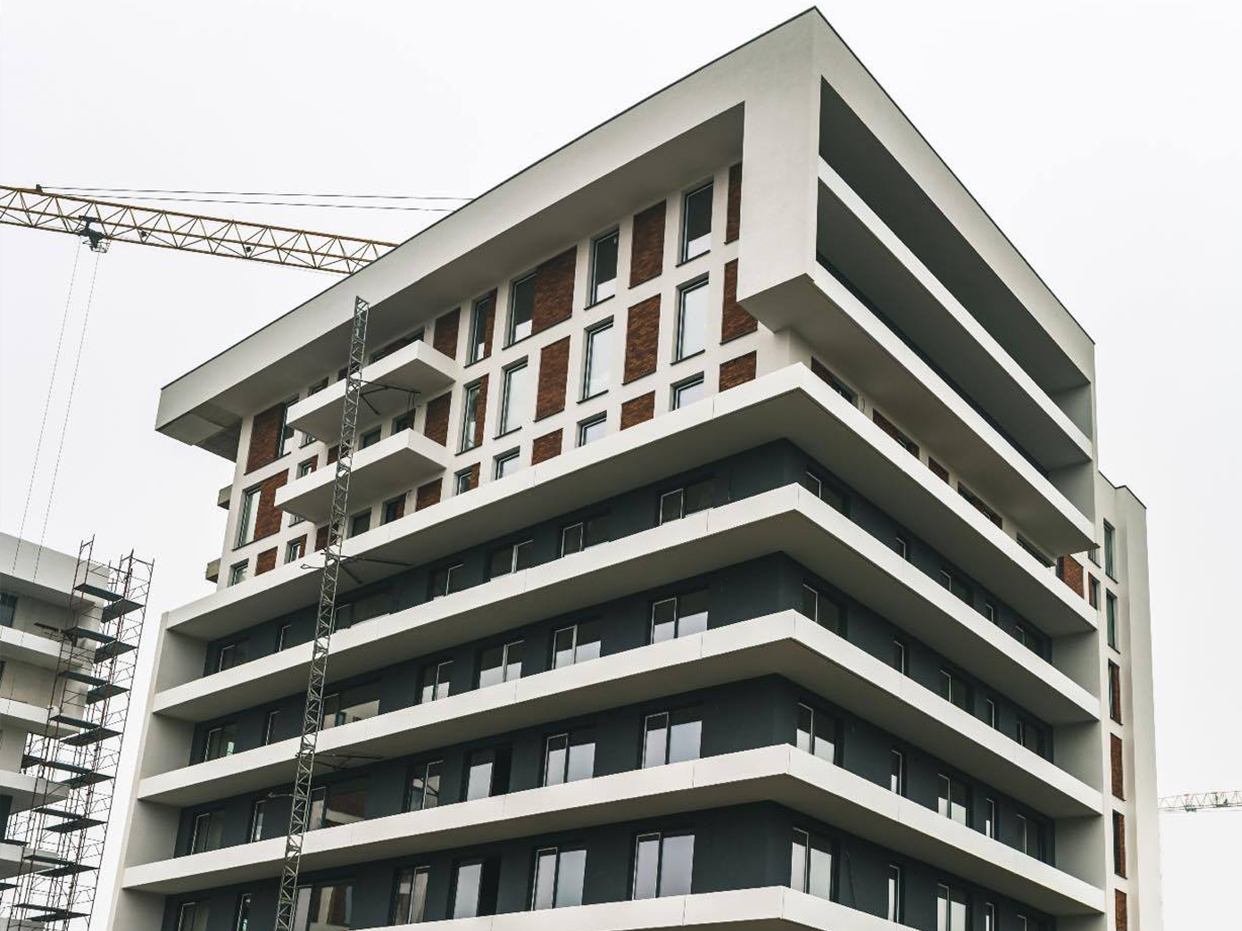

Noiembrie 2021

La corpul B s-au finalizat lucrările la corpul de clădire. S-au amenajat spațiile verzi și aleile pietonale și s-a turnat asfaltul pe drumul de incintă.
Pe partea de instalații toate lucrările sunt finalizate. S-au montat stalpii de iluminat pe partea de parc, fiind în lucru partea carosabilă. A fost pornită centrala termică aferentă corpului B.

La corpul C s-au finalizat lucrările la corpul de clădire. S-au amenajat spațiile verzi și aleile pietonale și s-a turnat asfaltul pe drumul de incintă.

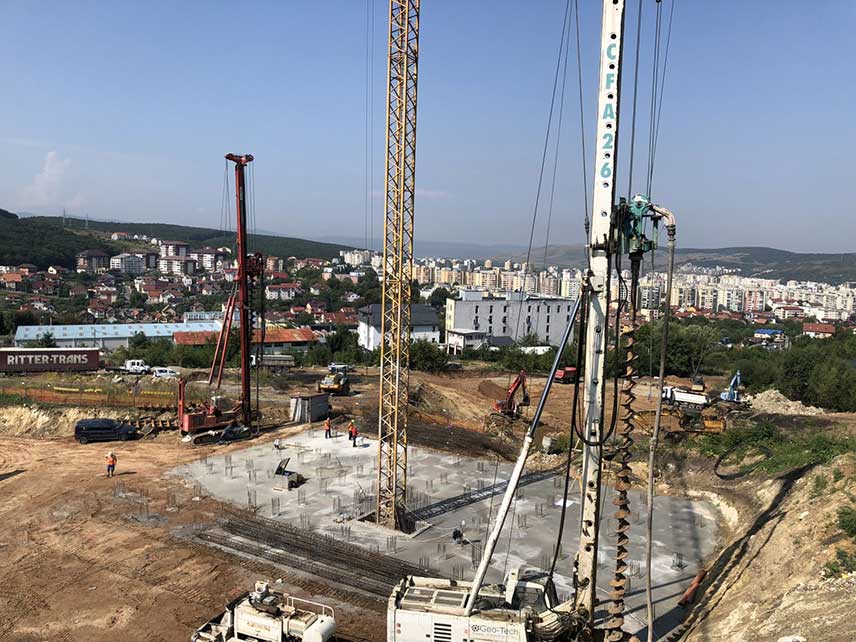

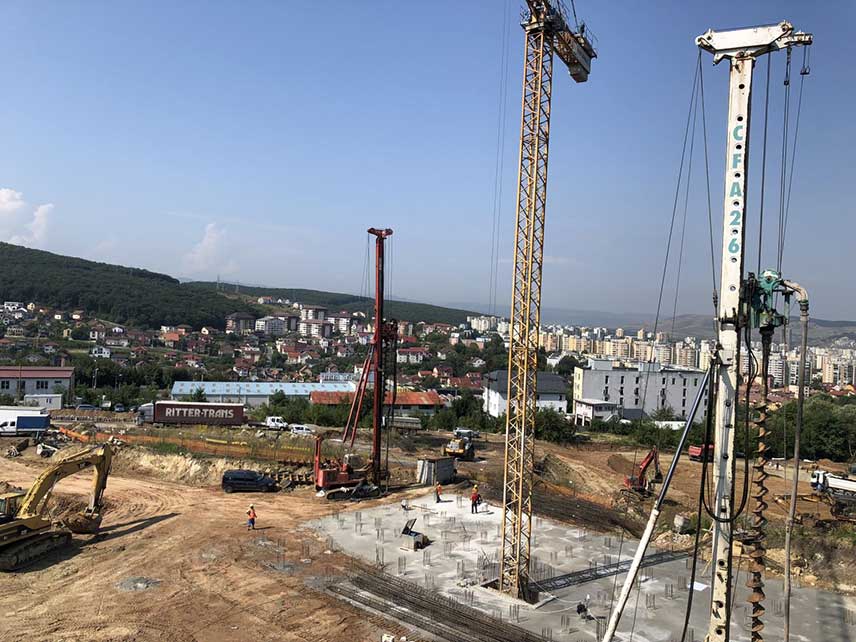

Se lucrează la accesul de intrare în corpul C și se toarnă piloții pentru drumul de legătură.
Pe partea de instalații toate lucrările sunt finalizate. S-au montat stalpii de iluminat pe partea de parc, fiind în lucru partea carosabilă. Se efectuează teste ale centralei termice aferente corpului C.

Octombrie 2021

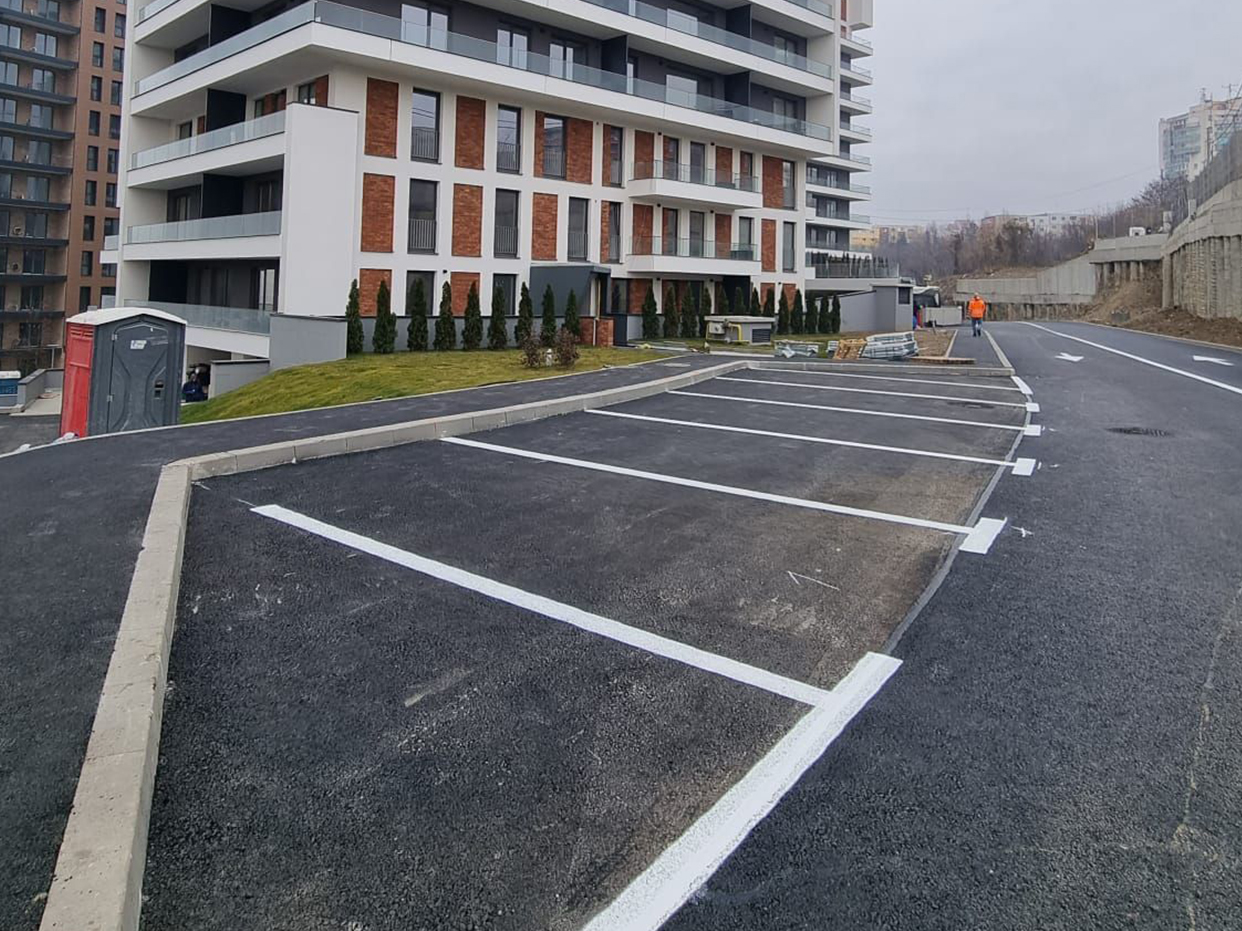

La corpul B s-au finalizat lucrarile de canalizare. Racordul la reteaua de gaz și curent sunt finalizate, fiind în curs de recepționare.
Se lucreaza la amenajarea spațiilor verzi și asfaltarea drumului de incintă.

La corpul C s-au finalizat lucrarile de canalizare. Racordul la reteaua de gaz și curent sunt finalizate, fiind în curs de recepționare.
Se lucreaza la amenajarea spațiilor verzi și asfaltarea drumului de incintă.

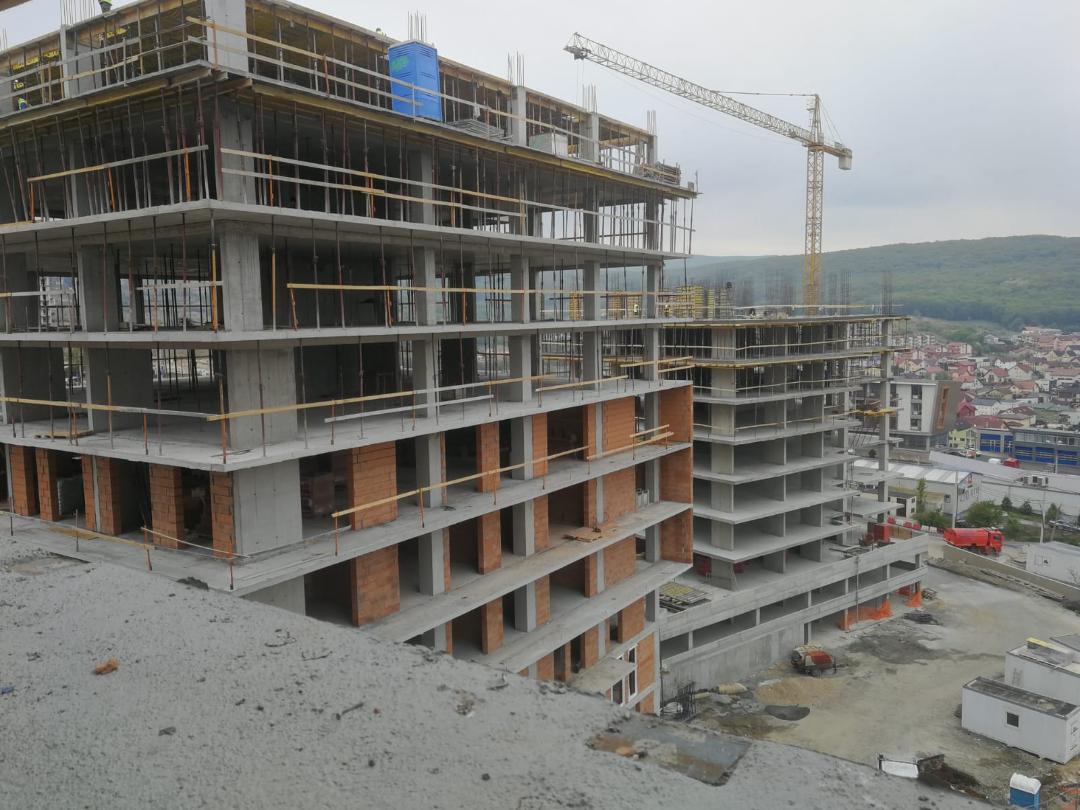

Septembrie 2021

La corpul B se lucrează la canalizările exterioare, precum și la rețelele de gaz, apa, curent. Centralele termice sunt puse pe poziție și se lucrează la racordarea acestora.
Toate lucrarile privind finisajele sunt încheiate, iar în subsoluri s-a finalizat lucrarea privind marcajele rutiere. Se lucreaza la amenajarea spațiilor verzi și a drumului de incintă.

La corpul C se lucrează la canalizările exterioare, precum și la rețelele de gaz, apa, curent. Centralele termice sunt puse pe poziție și se lucrează la racordarea acestora.
Toate lucrarile privind finisajele sunt încheiate, iar în subsoluri s-a finalizat lucrarea privind marcajele rutiere.
Se lucreaza la amenajarea spațiilor verzi și a drumului de incintă.

August 2021

La corpul B finisaje lavabile din parcare și casa scării, pardoselile flotante pe terase și montajul usilor la ghenele de gunoi sunt finalizate.
Se lucreaza la boxele din subsoluri, centrala termică de bloc și montajul cutiilor pentru aer condiționat la balcoane si terase.

La corpul C finisajele lavabile din parcare și casa scării, pardoselile flotante pe terase și montajul usilor la ghenele de gunoi sunt finalizate.
De asemenea s-au finalizat lucrările la branșament apă și canalizare.
Se lucreaza la boxele din subsoluri, centrala termică de bloc și montajul cutiilor pentru aer condiționat la balcoane si terase.

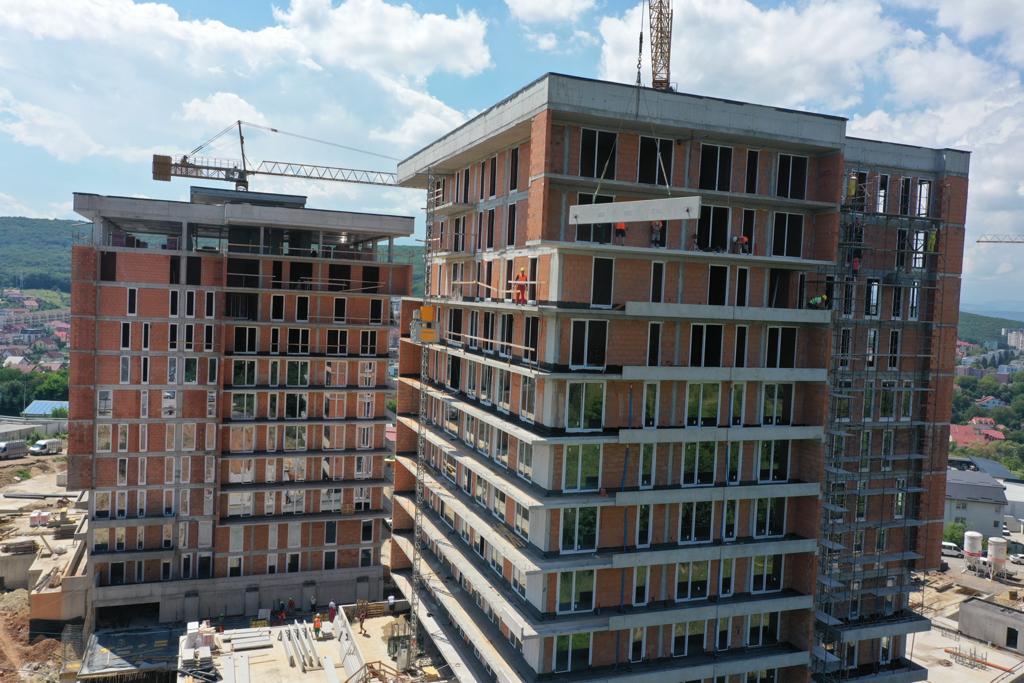

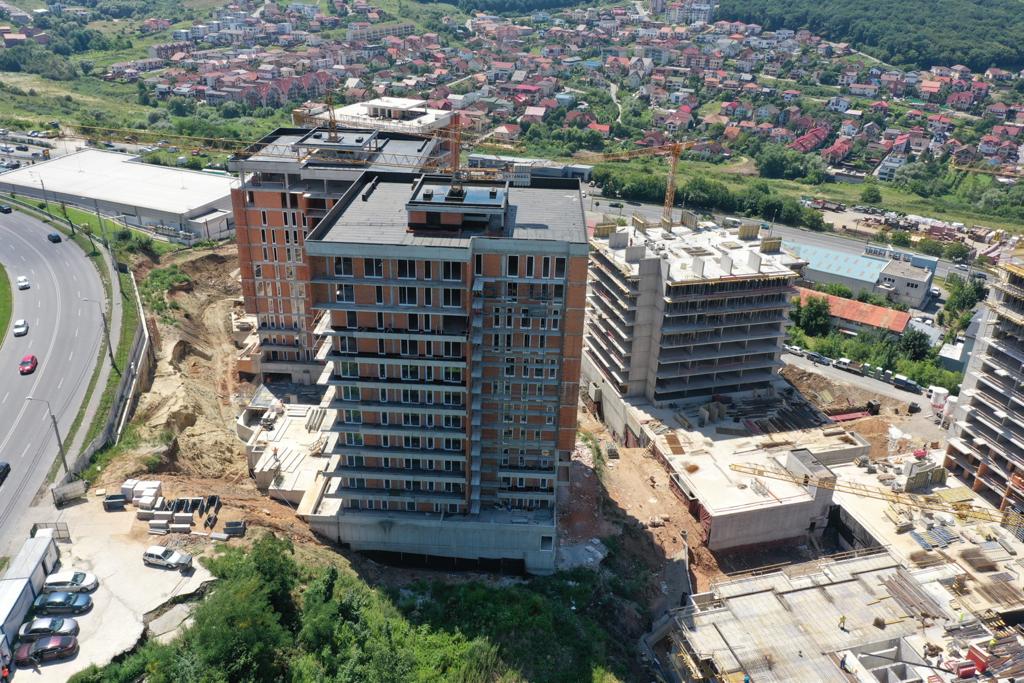

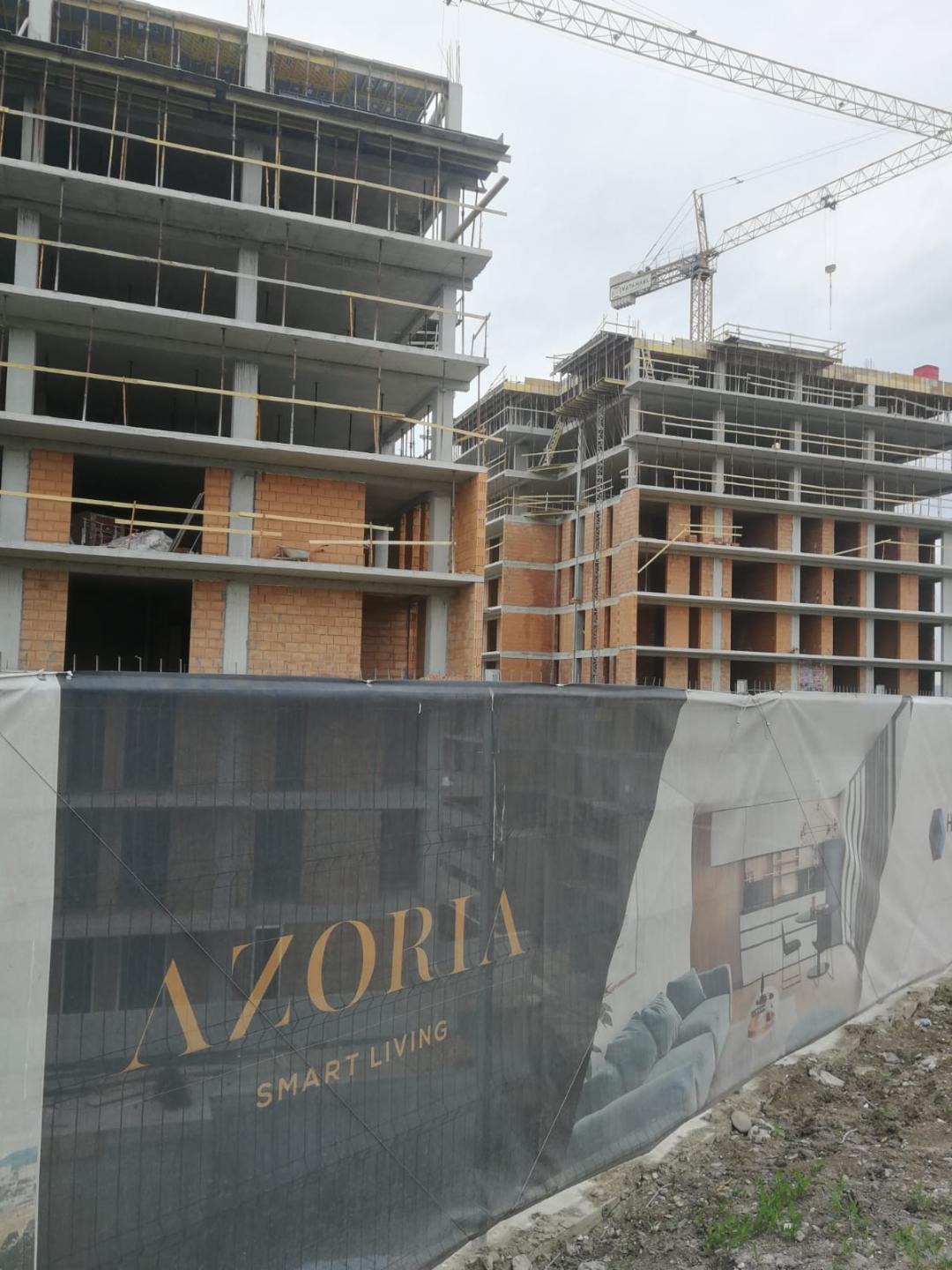

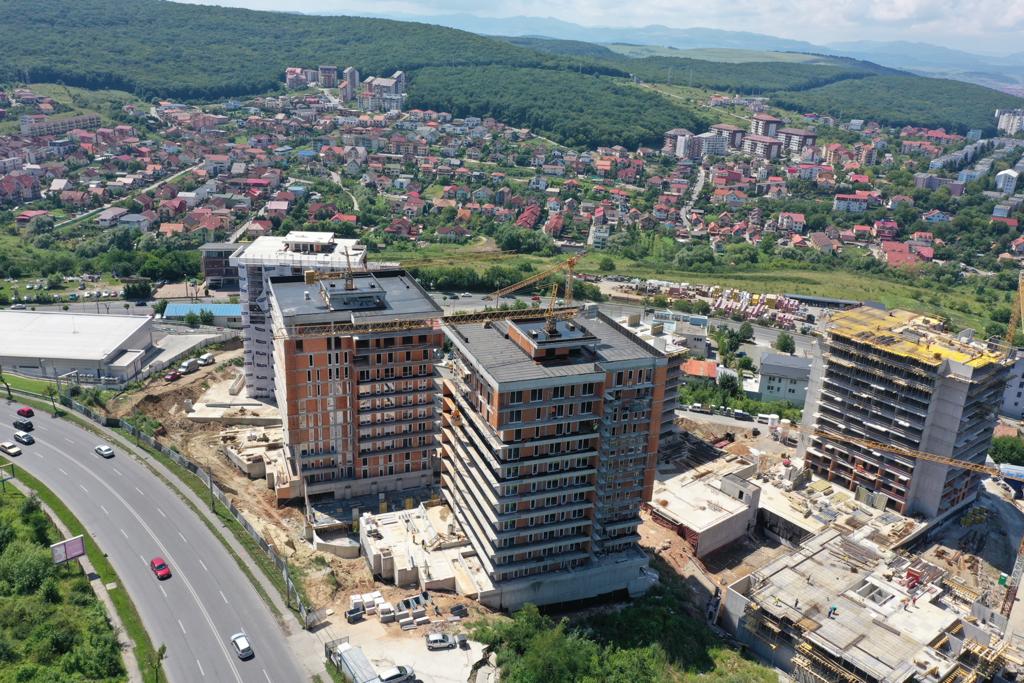

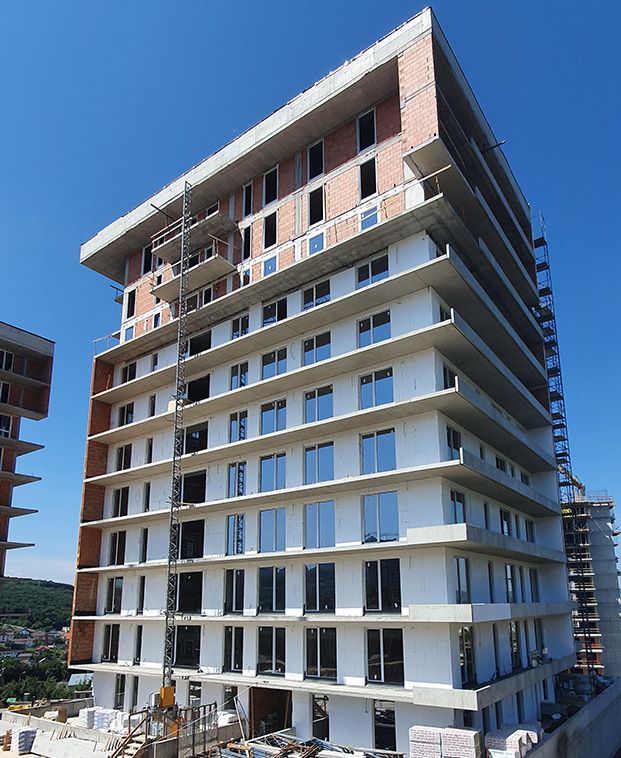

Iulie 2021

La corpul B s-au finalizat lucrările la branșament apă și canalizare. De asemenea finisaje lavabile din parcare și casa scării, pardoselile flotante pe terase și montajul usilor la ghenele de gunoi sunt finalizate.
Se lucreaza la boxele din subsoluri, centrala termică de bloc și montajul cutiilor pentru aer condiționat la balcoane si terase.

La corpul C s-au finalizat lucrările la branșament apă și canalizare.
De asemenea finisaje lavabile din parcare și casa scării, pardoselile flotante pe terase și montajul usilor la ghenele de gunoi sunt finalizate.
Se lucreaza la boxele din subsoluri, centrala termică de bloc și montajul cutiilor pentru aer condiționat la balcoane si terase.

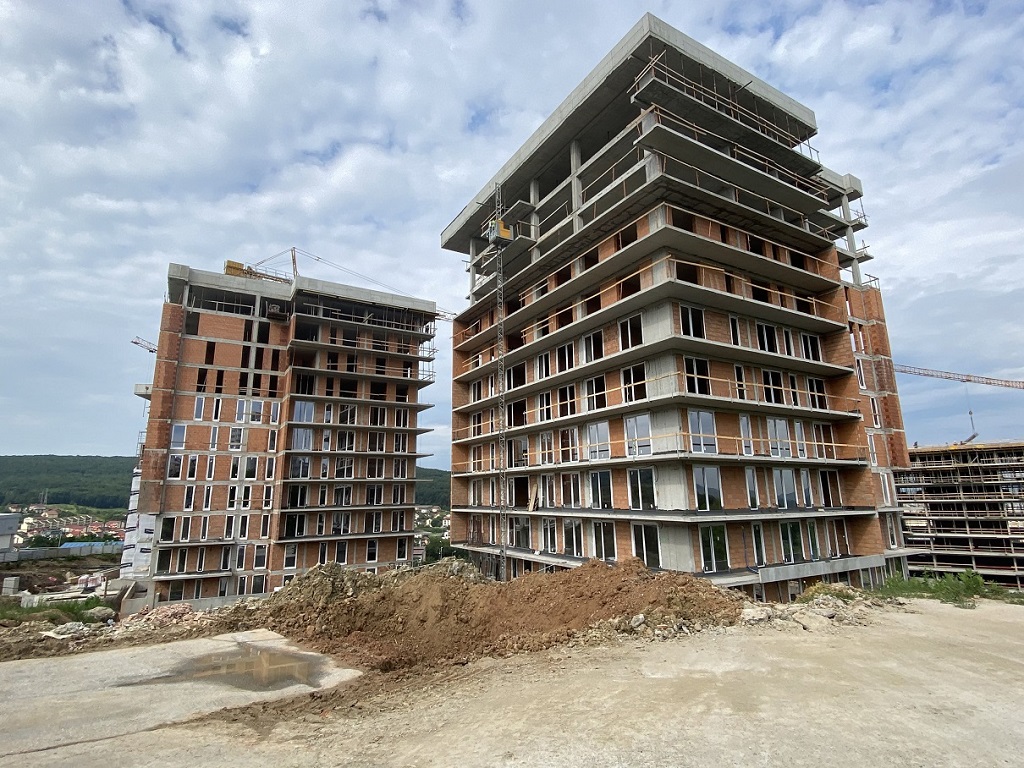

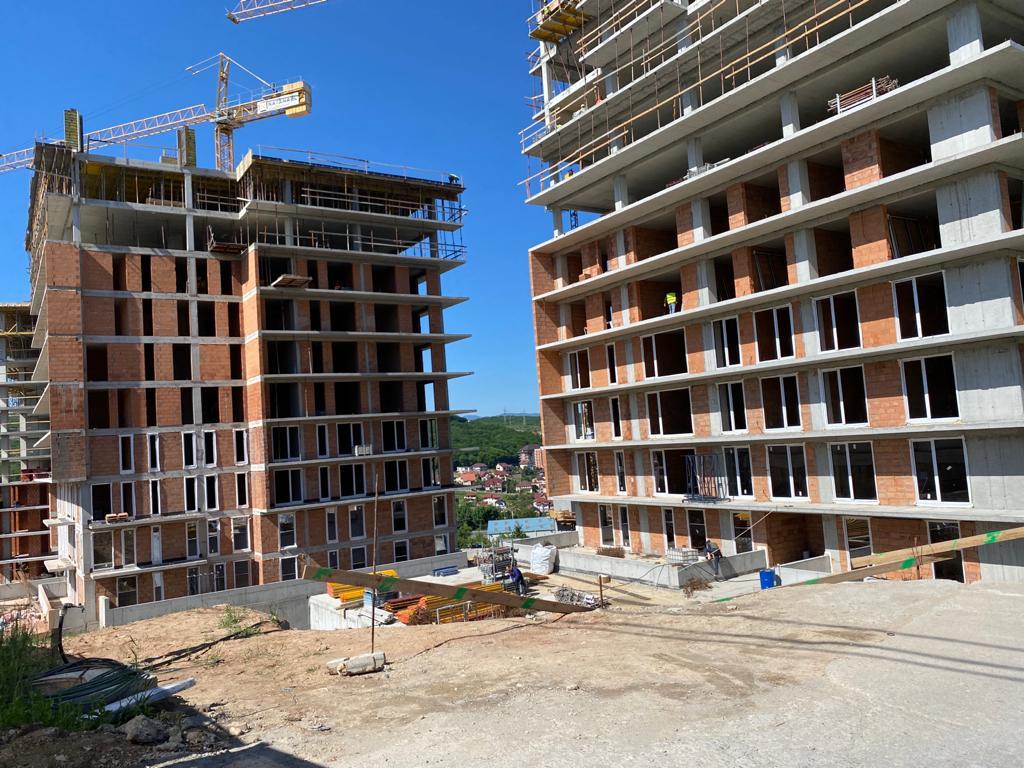

Iunie 2021

La corpul B s-au finalizat lucrările la montajul lămpilor pe fațadă, finisaje casă de scară, turnare beton rampe auto.
Se lucreaza montajul pereților despărțitori pe terase, la centrala termică de bloc și marcajele parcărilor subterane. Lucrari in desfasurare pe rețelistică: app/ canal; gaz; electric

La corpul C s-au finalizat lucrările la montajul lămpilor pe fațadă, finisaje casă de scară, turnare beton rampe auto.
Se lucreaza montajul pereților despărțitori pe terase, la centrala termică de bloc și marcajele parcărilor subterane.
Lucrari in desfasurare pe rețelistică: app/ canal; gaz; electric

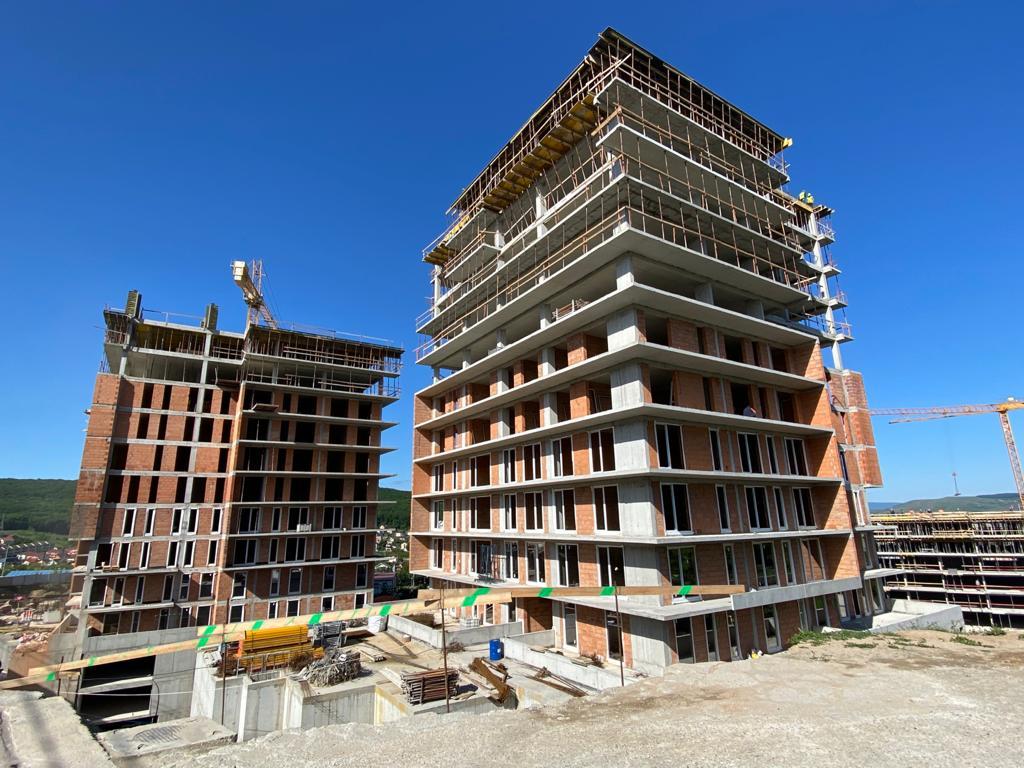

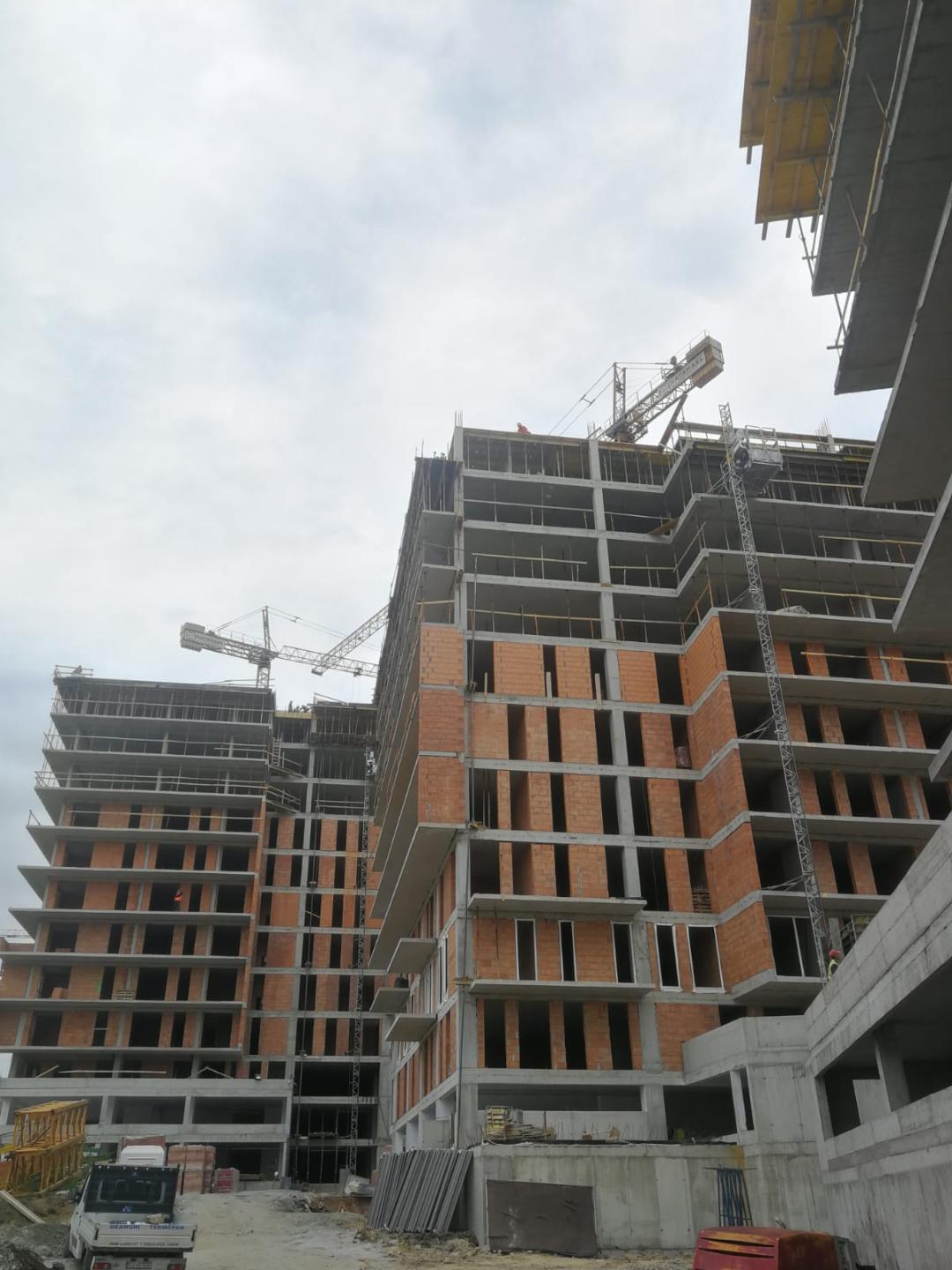

Mai 2021

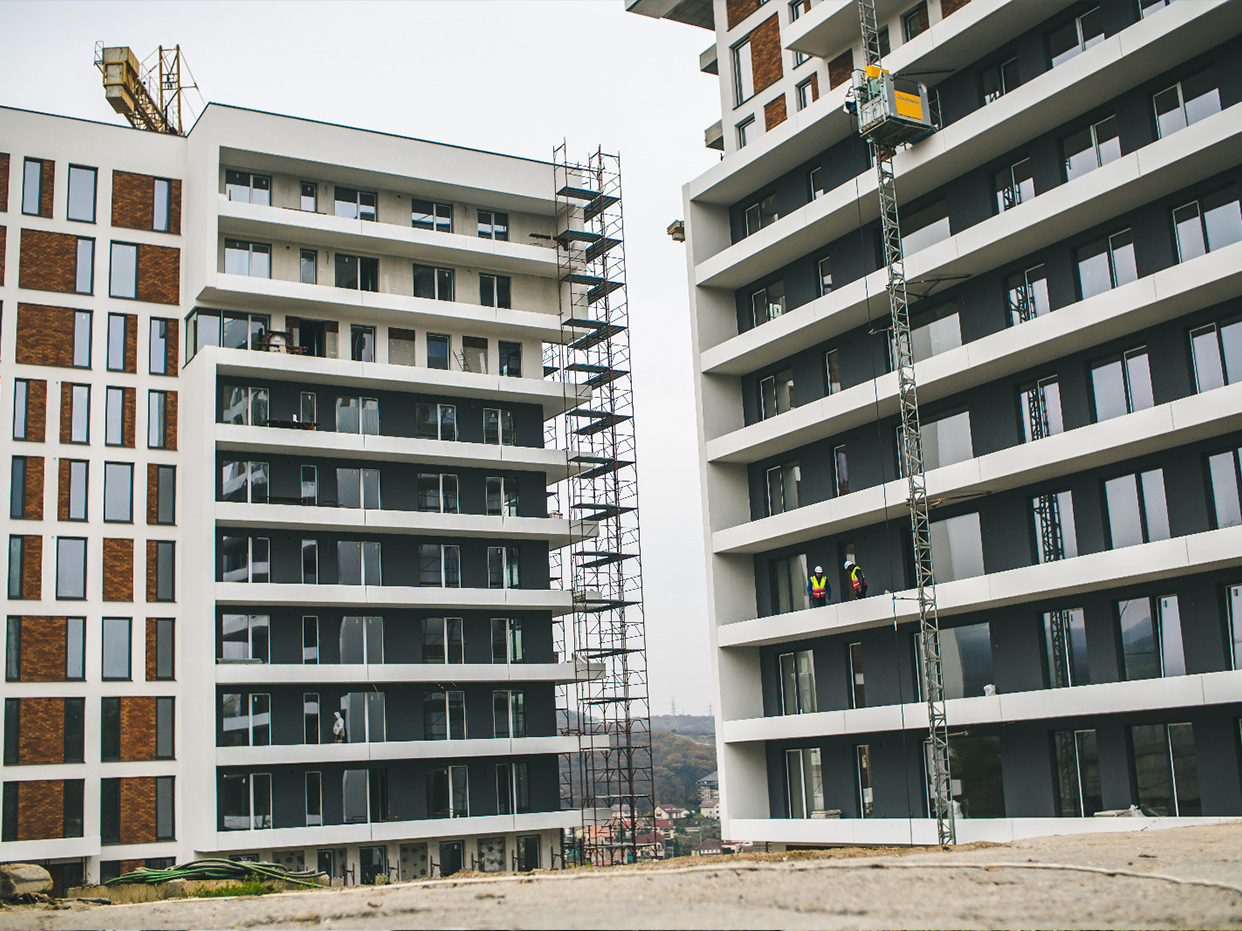

La corpul B finisaje finalizate pe holurile etajelor.
Se lucreaza la partea exterioara a blocului cu sapaturi pentru separator si apa pluviala.

La corpul C s-a finalizat montarea ușilor la camerele tehnice, si cele de la subsoluri.
S-au montat structurile la despratitoarele dintre apartamente, pe balcoane
Finisajele pe holurile etajelor sunt finalizate.
Se lucreaza la partea exterioara a blocului cu sapaturi pentru separator si apa pluviala.

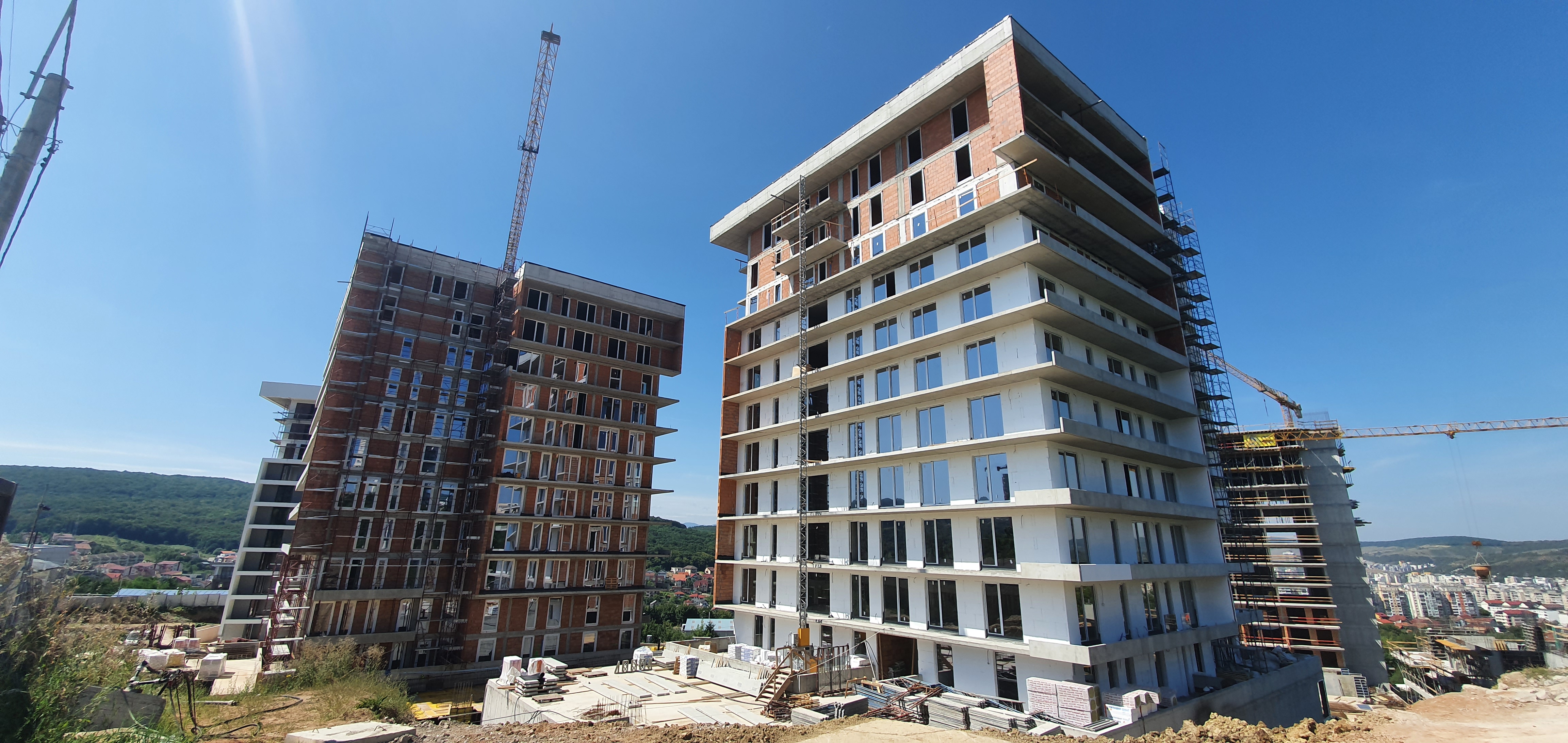

Aprilie 2021

La corpul B s-a finalizat montarea ușilor la camerele tehnice, excepție la cele de la subsoluri.

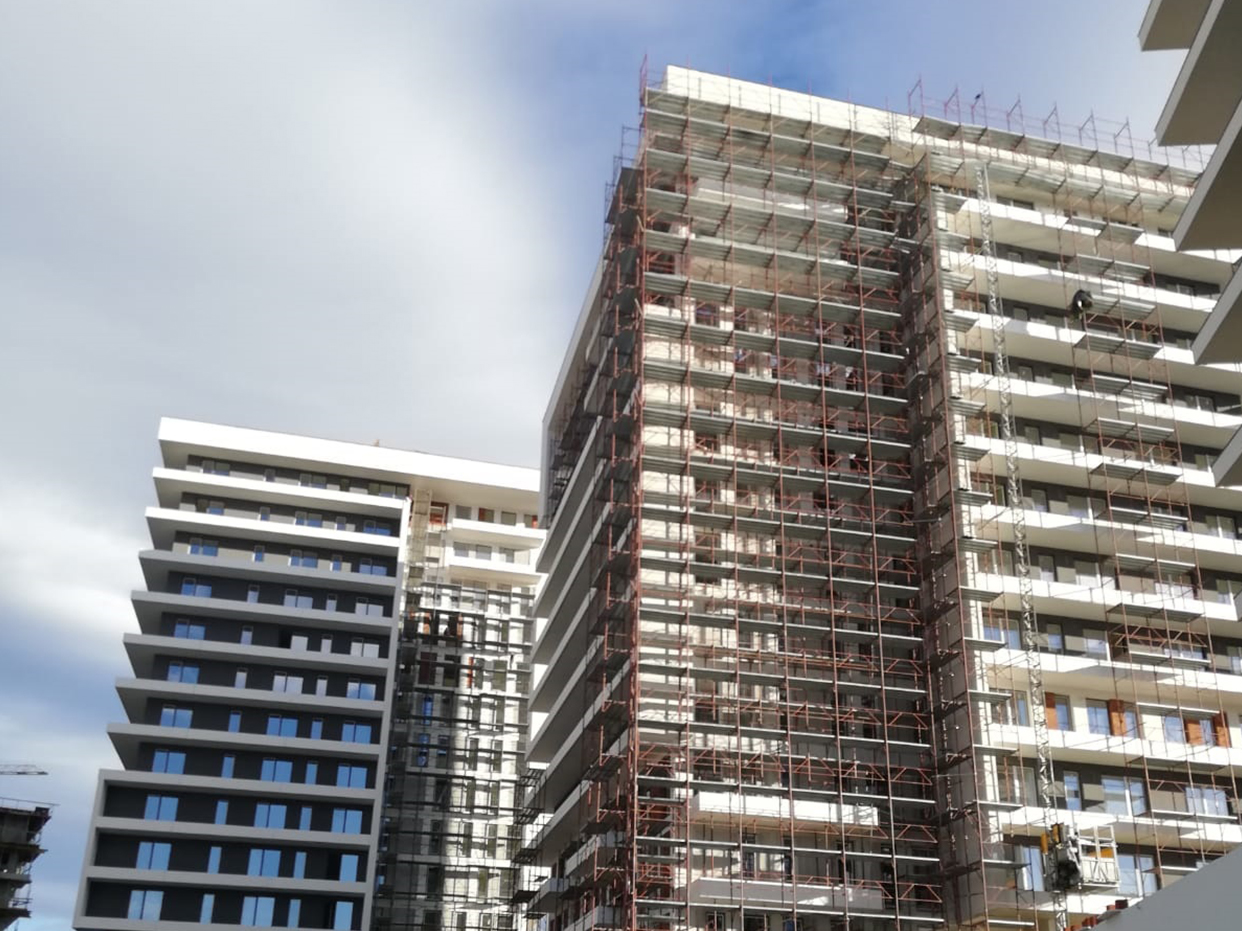

Structura metalică, ușile liftului pe etaje și montarea acestora este de asemenea finalizată.
Se incepe montarea despărțitoarelor dintre apartamente, pe balcoane.
S-au montat ușile de la intrare în casa scării iar aceasta este în proporție de 60% finisată cu decorativă.

La corpul C s-a finalizat montarea ușilor la camerele tehnice, excepție la cele de la subsoluri.
Se incepe montarea despărțitoarelor dintre apartamente, pe balcoane.
S-au montat ușile de la intrare în casa scării iar casa scării este în proporție de 60% finisată cu decorativă.
Lucrările la corpurile de iluminat la fațadă si subsoluri sunt finalizate.

Martie 2021

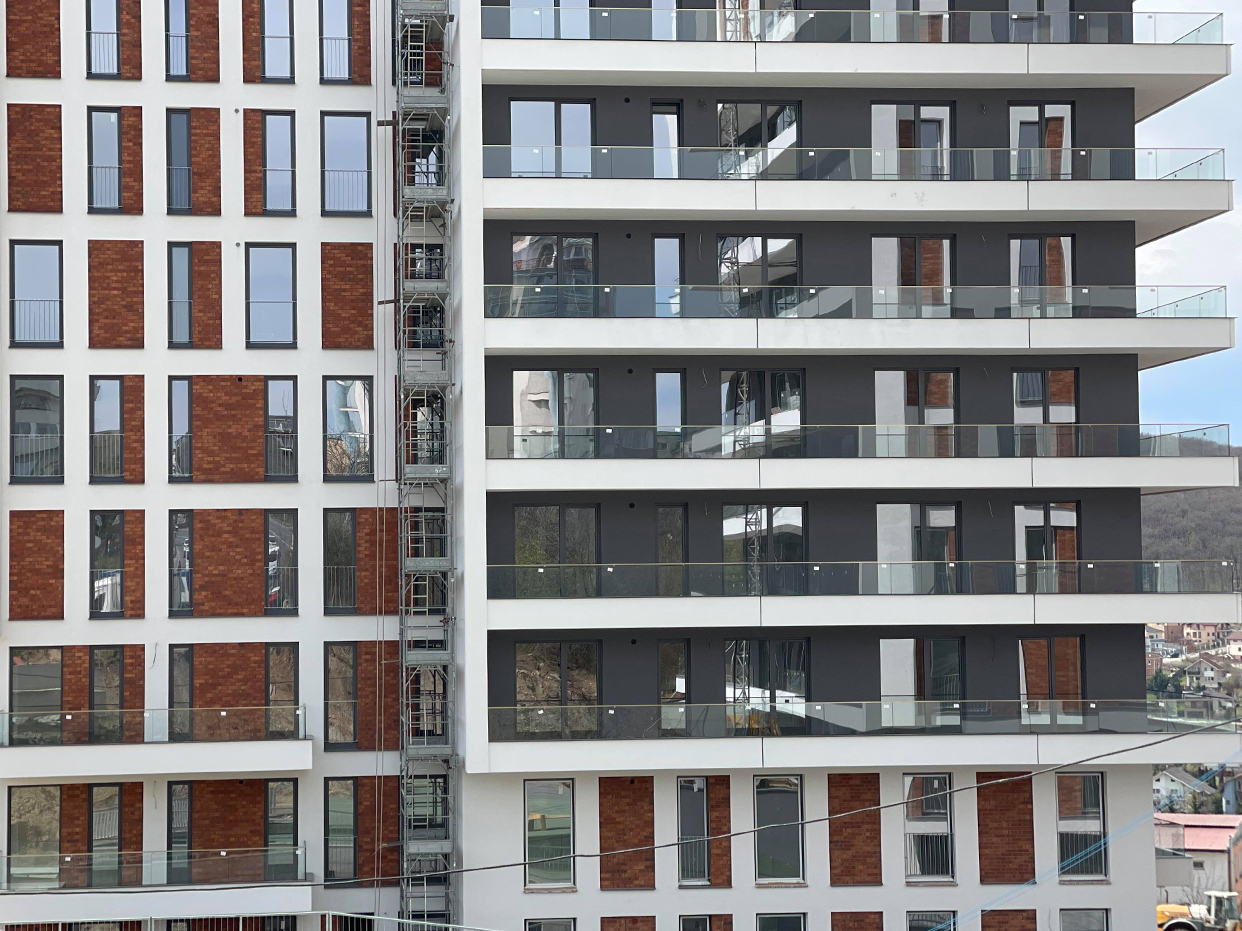

La corpul B gresia este montată complet atât pe balcoane cât și pe casa scărilor.

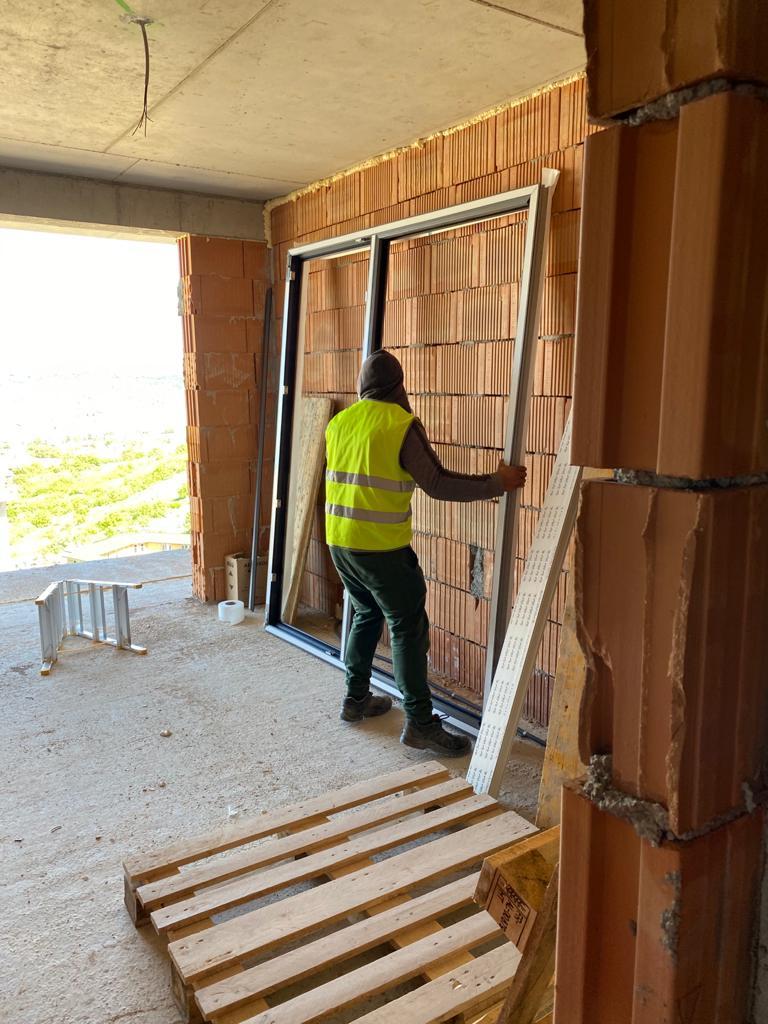

S-a finalizat montarea ușilor de apartament și s-a început montarea ușilor la camerele tehnice.
Structura metalică, ușile liftului pe etaje și montarea acestora este de asemenea finalizată.
Montajul balcoanelor frantuzesti s-a realizat în proporție de 70%

La corpul C gresia este montată complet atât pe balcoane cât și pe casa scărilor.
S-a finalizat montarea ușilor de apartament, ușile boxelor și a camerelor tehnice.
S-au finisat și curățat subsolurile și spatiile tehnice.
Montajul balcoanelor franțuzești s-a realizat în proporție de 80%.

Februarie 2021

La corpul B sunt montate profilele de aluminiu pentru sticla de pe balcon, iar sticla este montată în proporție de 75%.
Gresia pe holuri este montată pe 5 etaje iar gresia pe ploturi de pe balcoane s-a montat până la etajul 8.
Montajul vatei minerale pe intrados subsol 1 și demisol este finalizată.
S-a inceput instalarea echipamentelor din camera centralei.

La corpul C gresia pe holuri este finalizată la etajul 10, iar cea pe balcoane este finalizată pe toate etajele. Sticla pe balcoane este montată în proporție de 90%.
Distribuția apei calde/reci este completă iar turnarea șapelor pe holuri s-a realizat pe etajele 6-10.
Montajul vatei minerale pe intrados subsol 1 și demisol este finalizată.
S-a inceput instalarea echipamentelor din camera centralei.

Ianuarie 2021

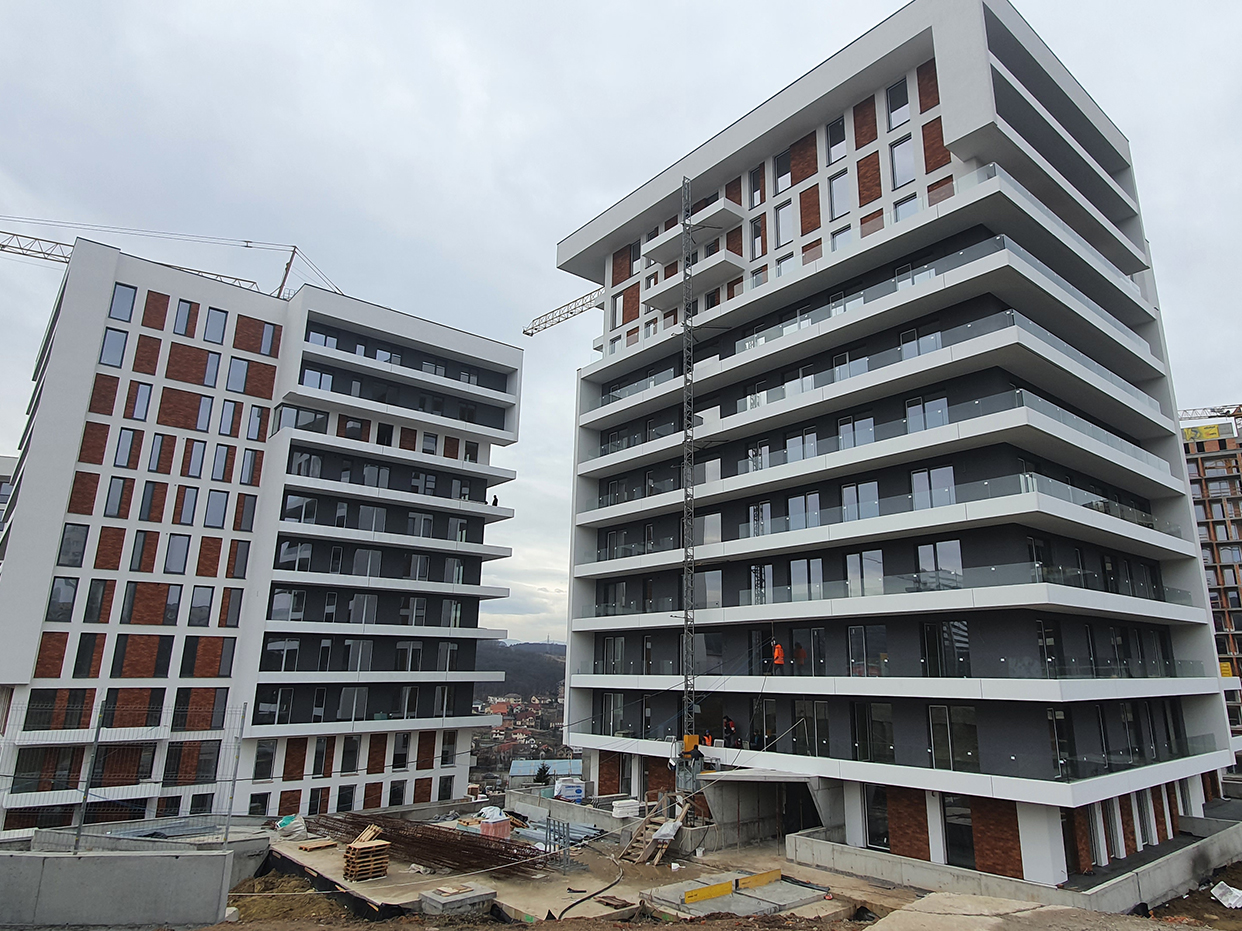

La corpul B placarea cu polistiren pe fațada și decorativa este completă.

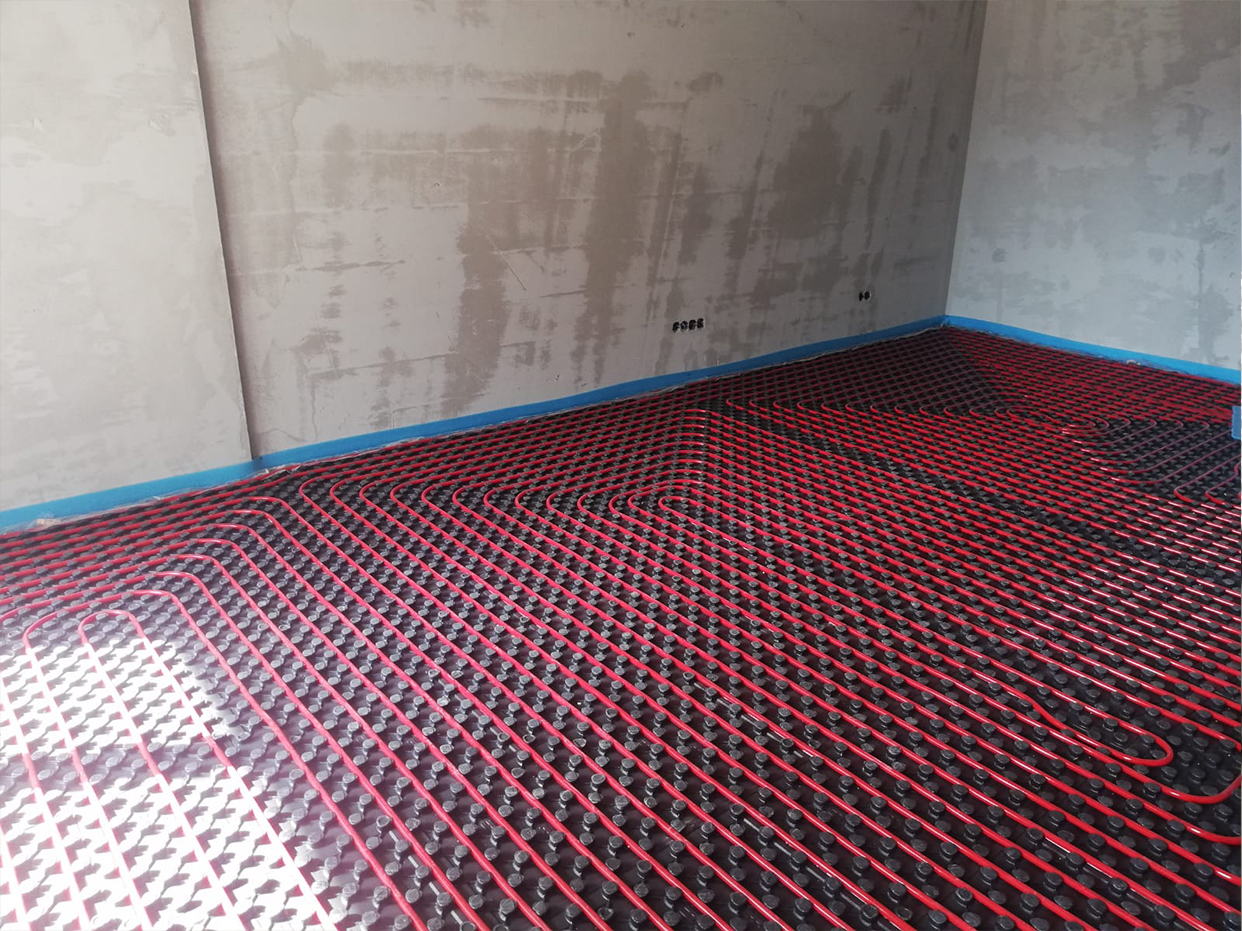

Încălzirea în pardoseală, șapa, tencuiala și gletul sunt finalizate.

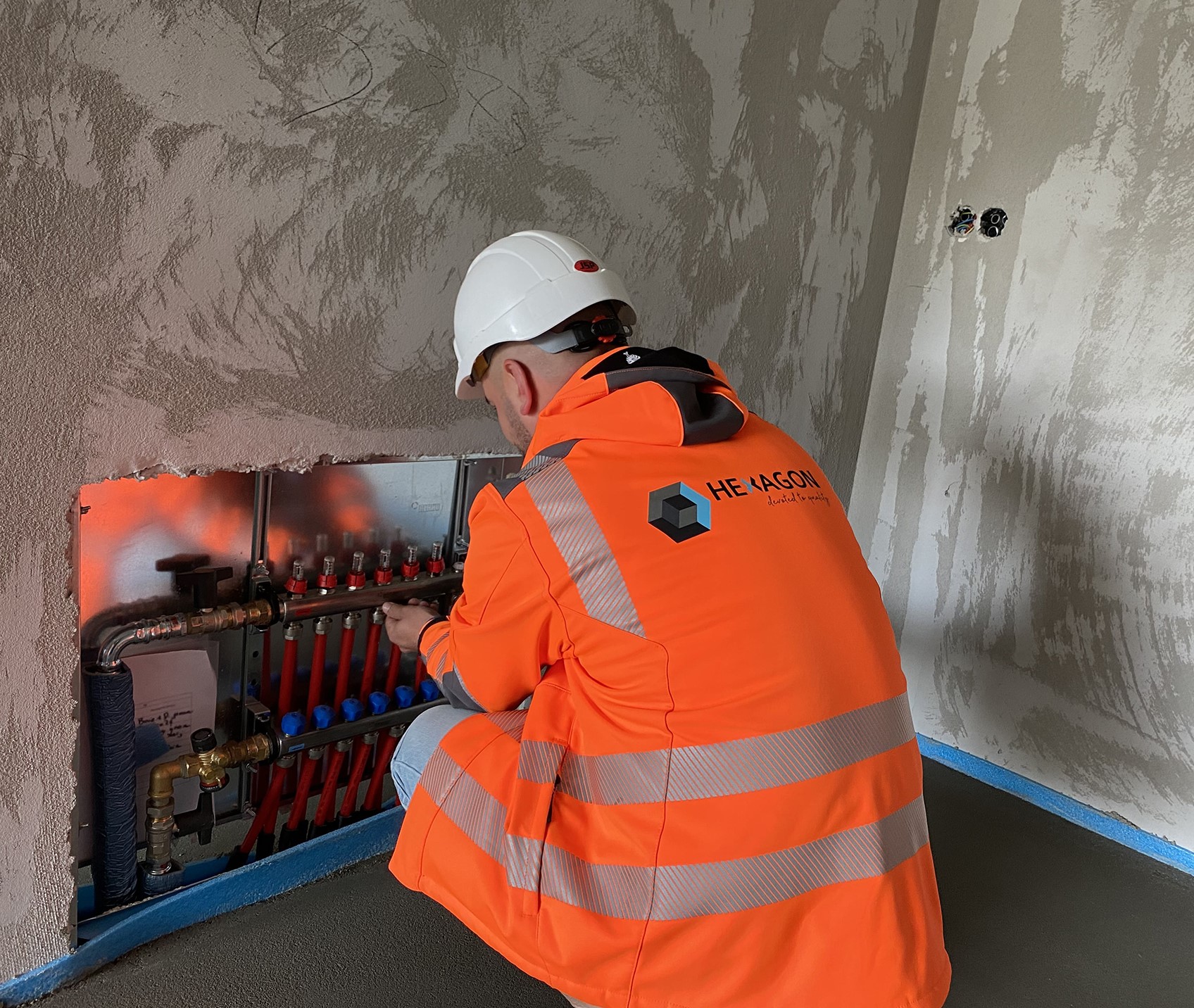

Distributia apei calde/reci este completă și s-au turnat șapele pe holuri.
Profilele de aluminiu pentru sticla de pe balcon sunt montate 80%

La corpul C placarea cu polistiren si lucrările de cărămidă aparentă și decorativă sunt complete.
Șapele, încălzirea în pardoseală, tencuilelile si gletul sunt finalizate complet, precum și hidroizolarea balcoanelor.
Distribuția apei calde/reci este completă in proportie de 70% iar turnarea șapelor pe holuri s-a realizat pe etajele 6-10.
S-a montat gresia pe ploturi la balcoane etajelor 8-10. Profilele de aluminiu sunt aproape finalizate iar sticla este montată pe cele 3 etaje unde s-a montat și gresia.

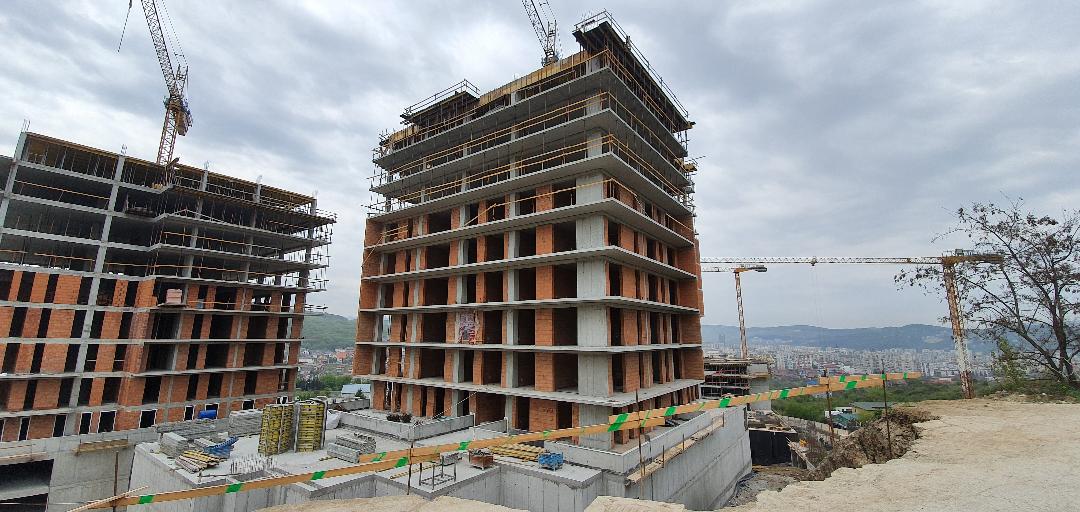

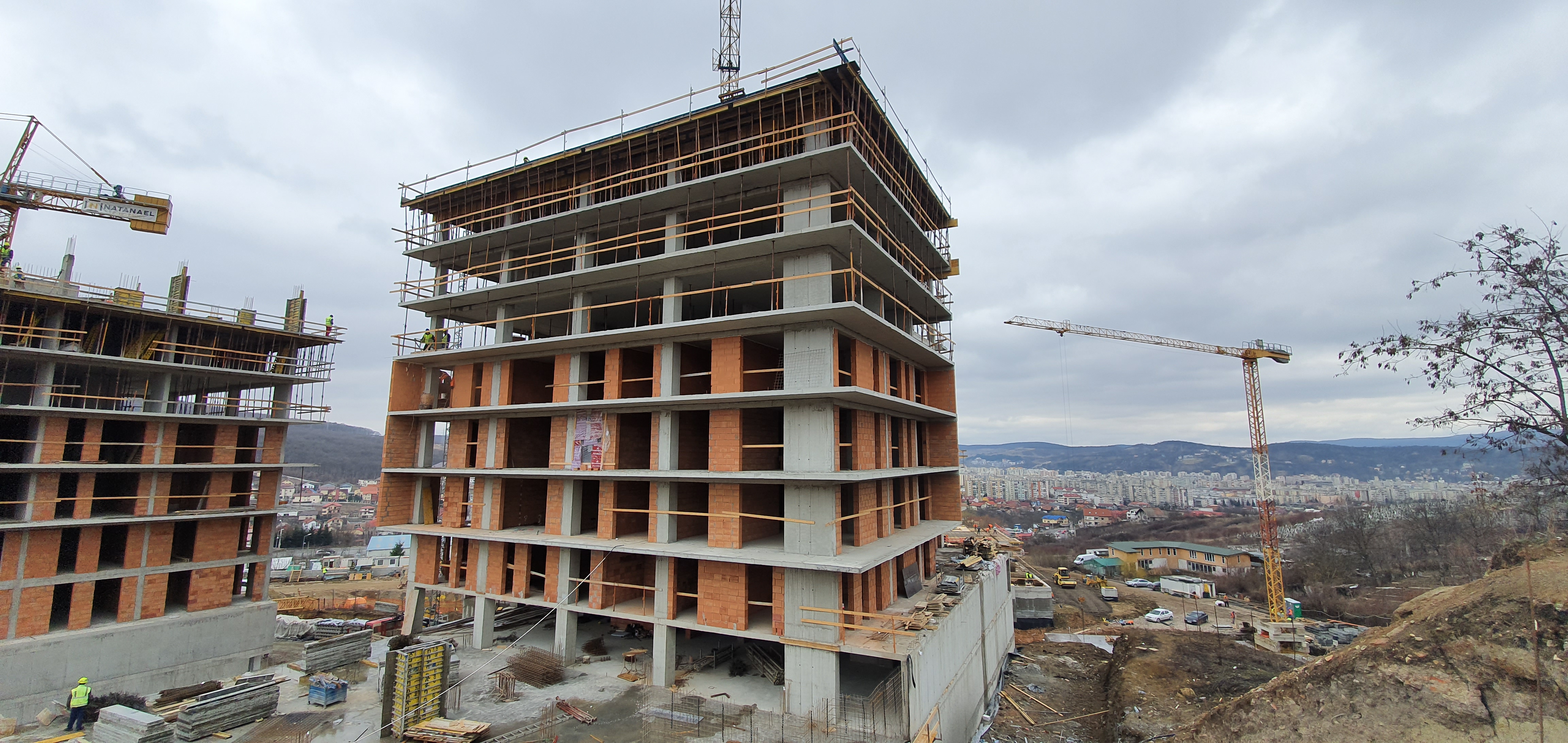

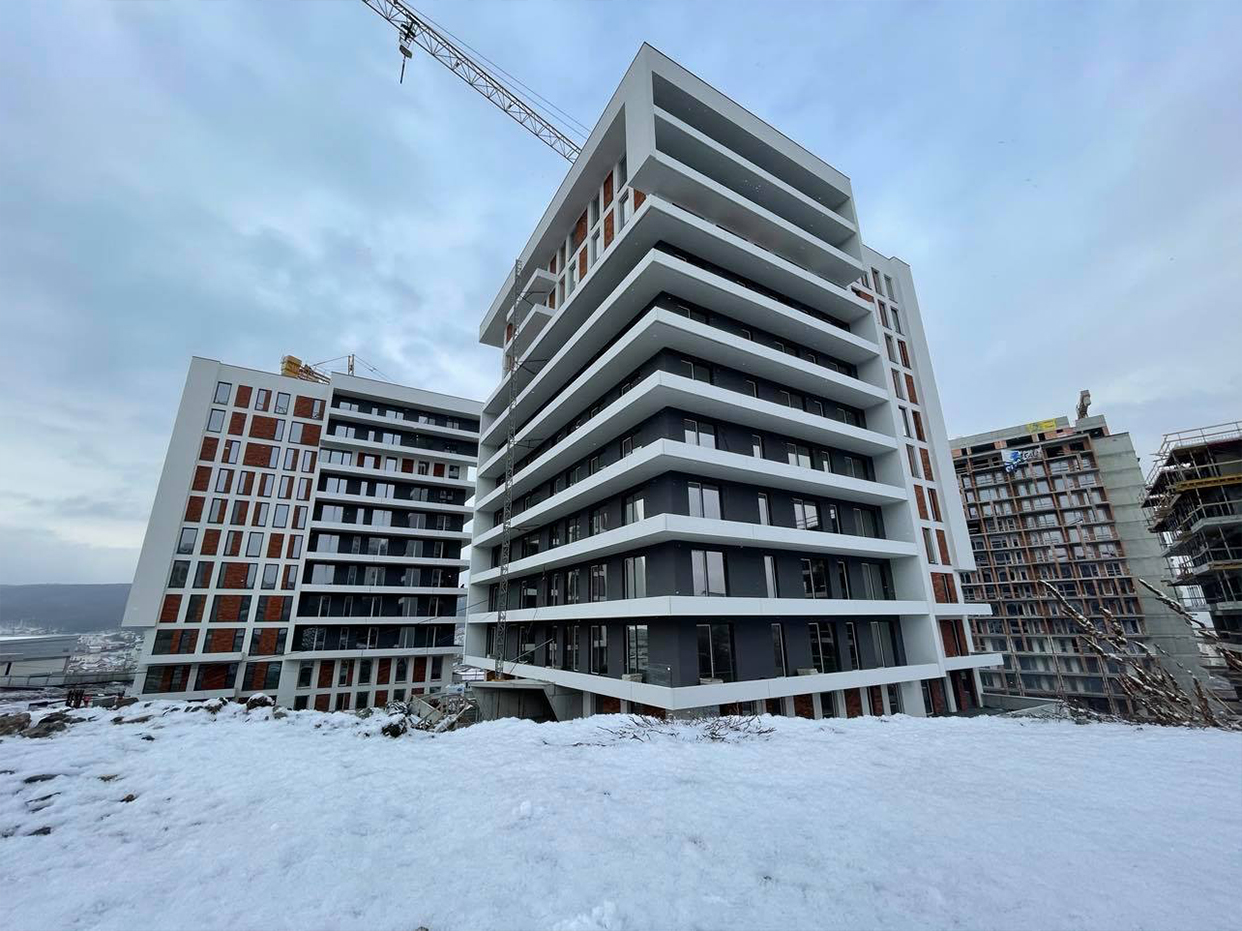

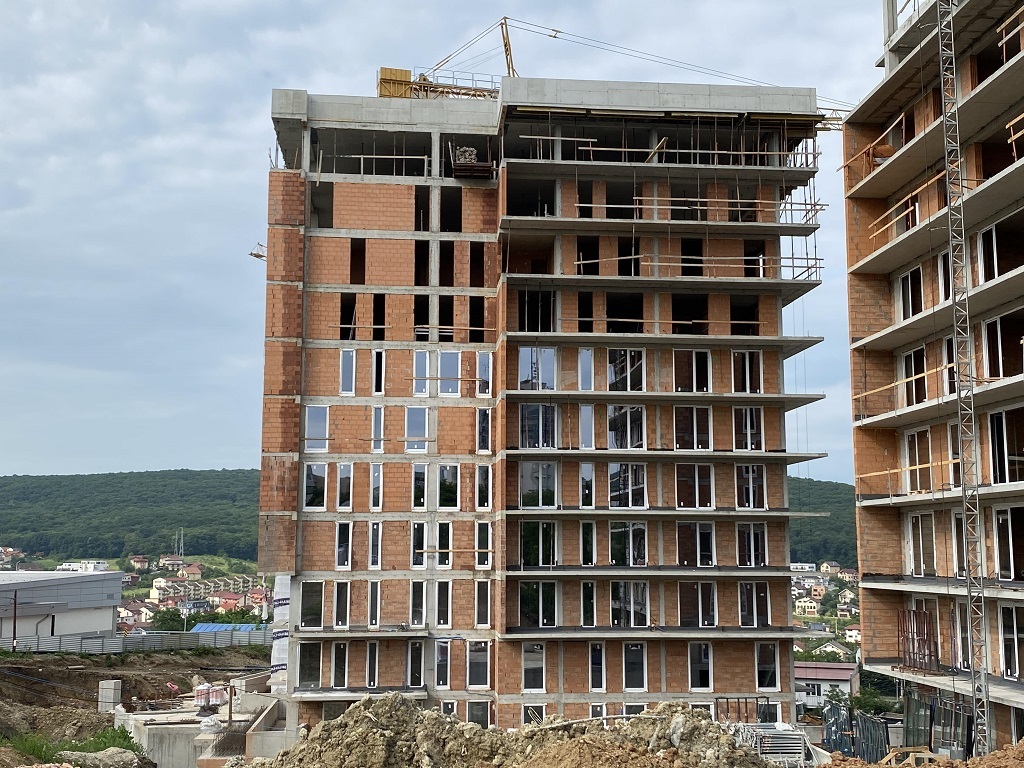

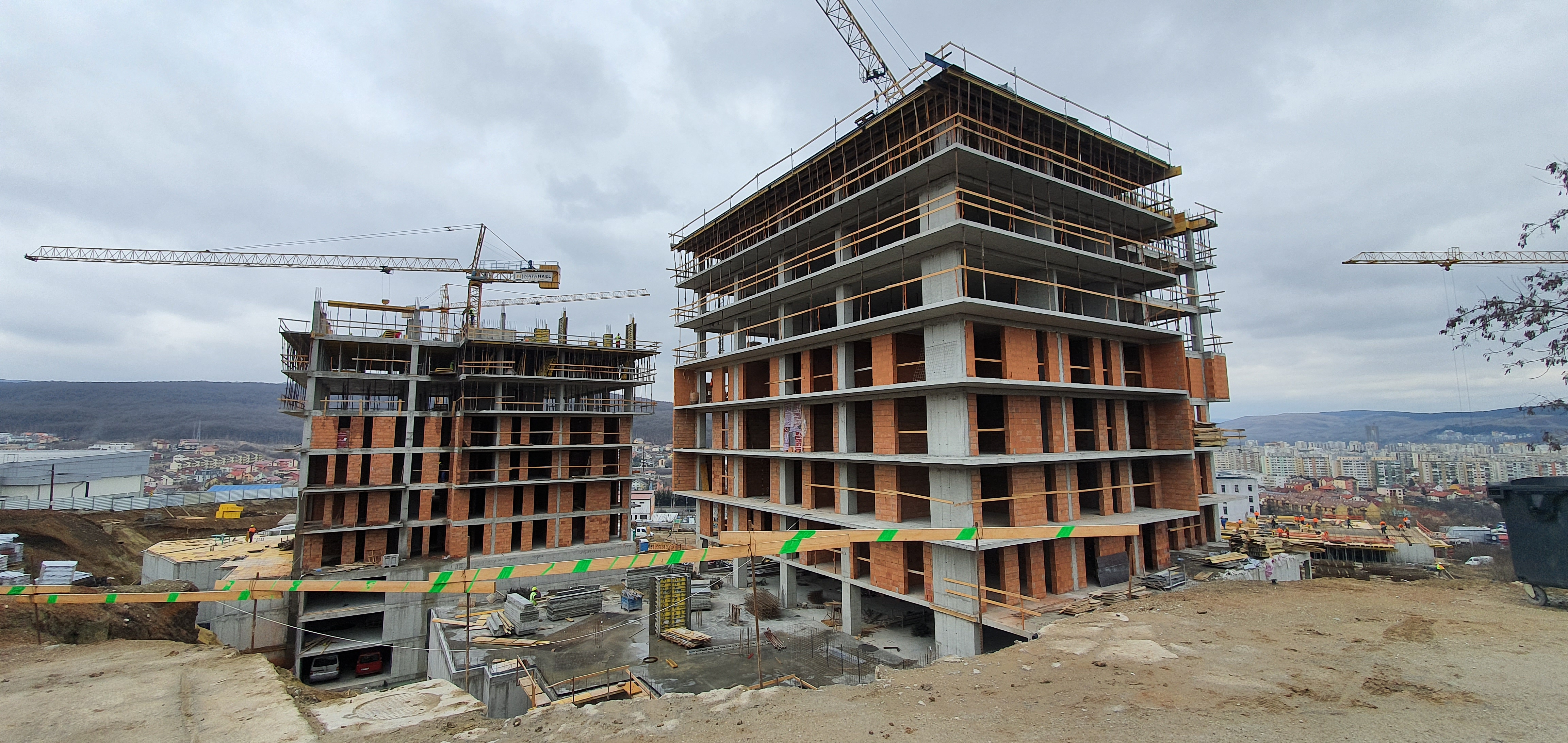

Decembrie 2020

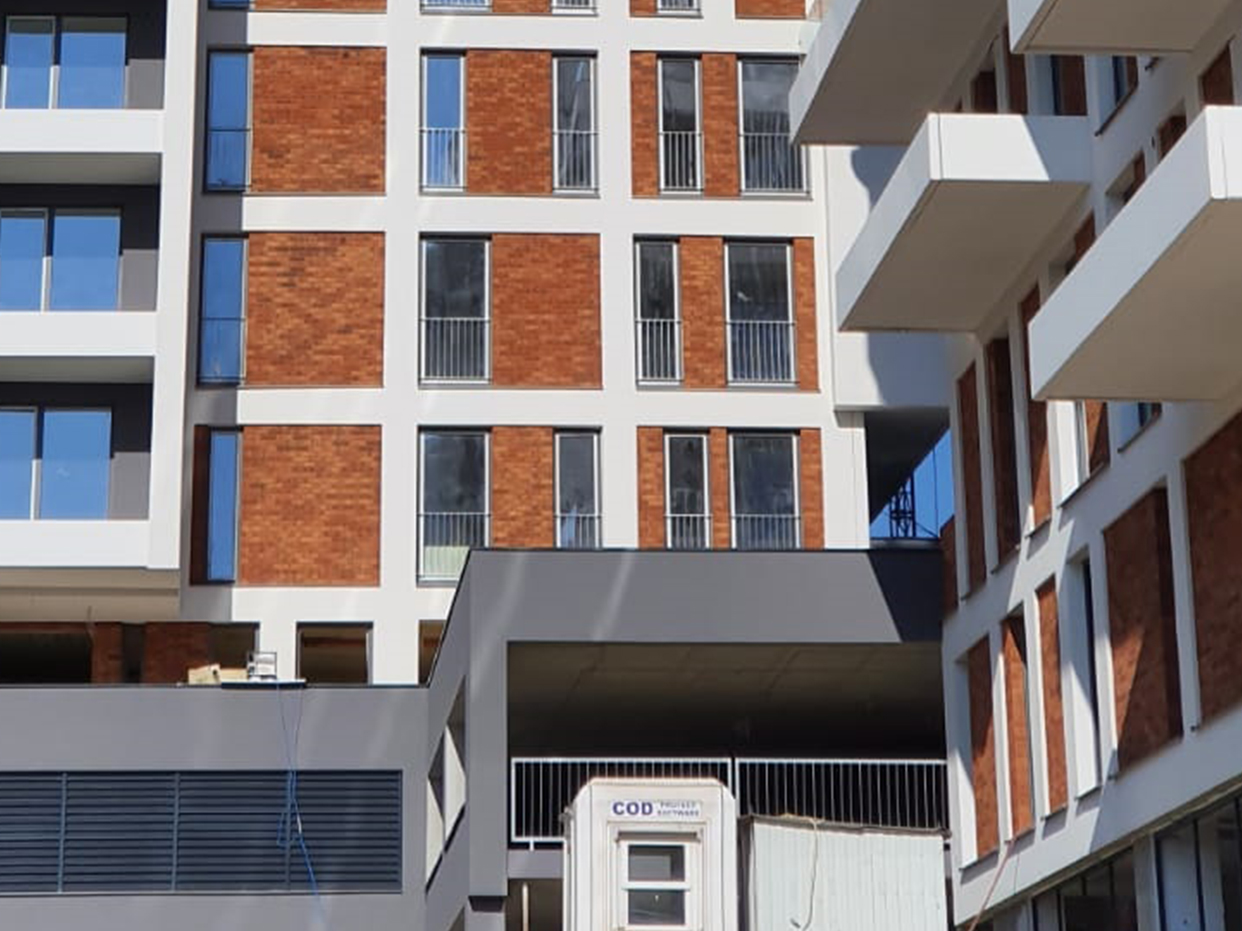

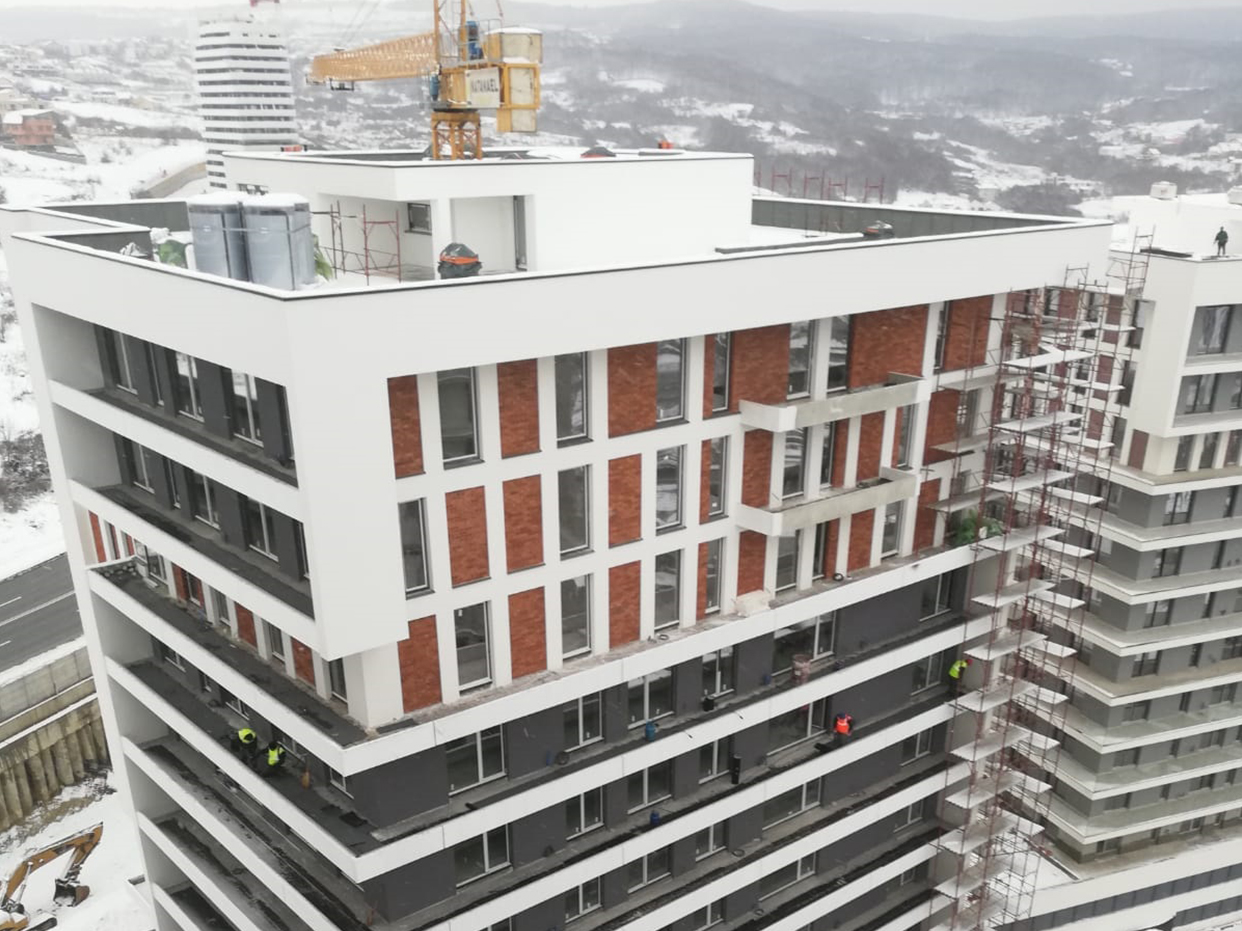

La corpul B placarea cu polistiren pe fațada este completă. Decorativa pe fațadă este completă N și E și 60% pe S.
Încălzirea în pardoseală, șapa, tencuiala și gletul sunt finalizate.
De asemenea s-a terminat aplicarea cărămidei aparente. Distribuția apei calde/reci este completă pe etajele 2-10 iar sapele pe holuri și casa scării sunt turnate până la etajul 4.

La corpul C placarea cu polistiren si lucrările de cărămidă aparentă și decorativă sunt complete.
Șapele, încălzirea în pardoseală, tencuilelile si gletul sunt finalizate complet, precum și hidroizolarea balcoanelor.
Distribuția apei calde/reci va începe imediat după finalizarea acestora pe corpul B.

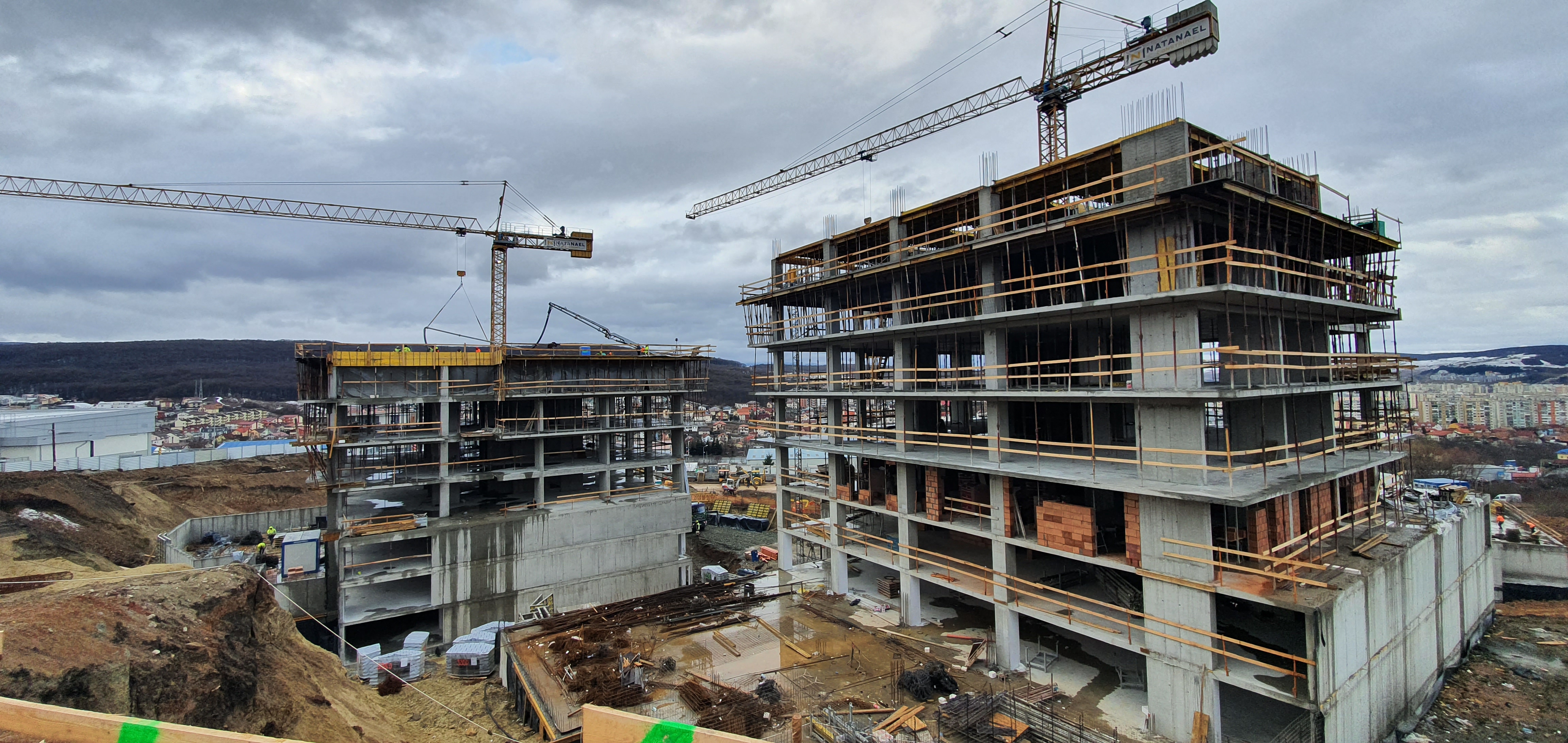

Noiembrie 2020

La corpul B placarea cu polistiren pe fațada este completă. Decorativa pe fațadă este completă N și E și 60% pe S și V.
Încălzirea în pardoseală, șapa și tencuiala este finalizată până la etajul 10, iar gletul în proporție de 85%.
Hidroizolarea balcoanelor este finalizată pe fațadele terminate. S-a început finisarea și distribuția apei calde/reci si a încălzirii la casa scării si subsol .

La corpul C placarea cu polistiren este completă iar la fațadele N și E sunt finalizate lucrările de cărămidă aparentă și decorativă.
Șapele, încălzirea în pardoseală, tencuilelile si gletul sunt finalizate complet.
Hidroizolarea balcoanelor este finalizate in proportie de 70 %.

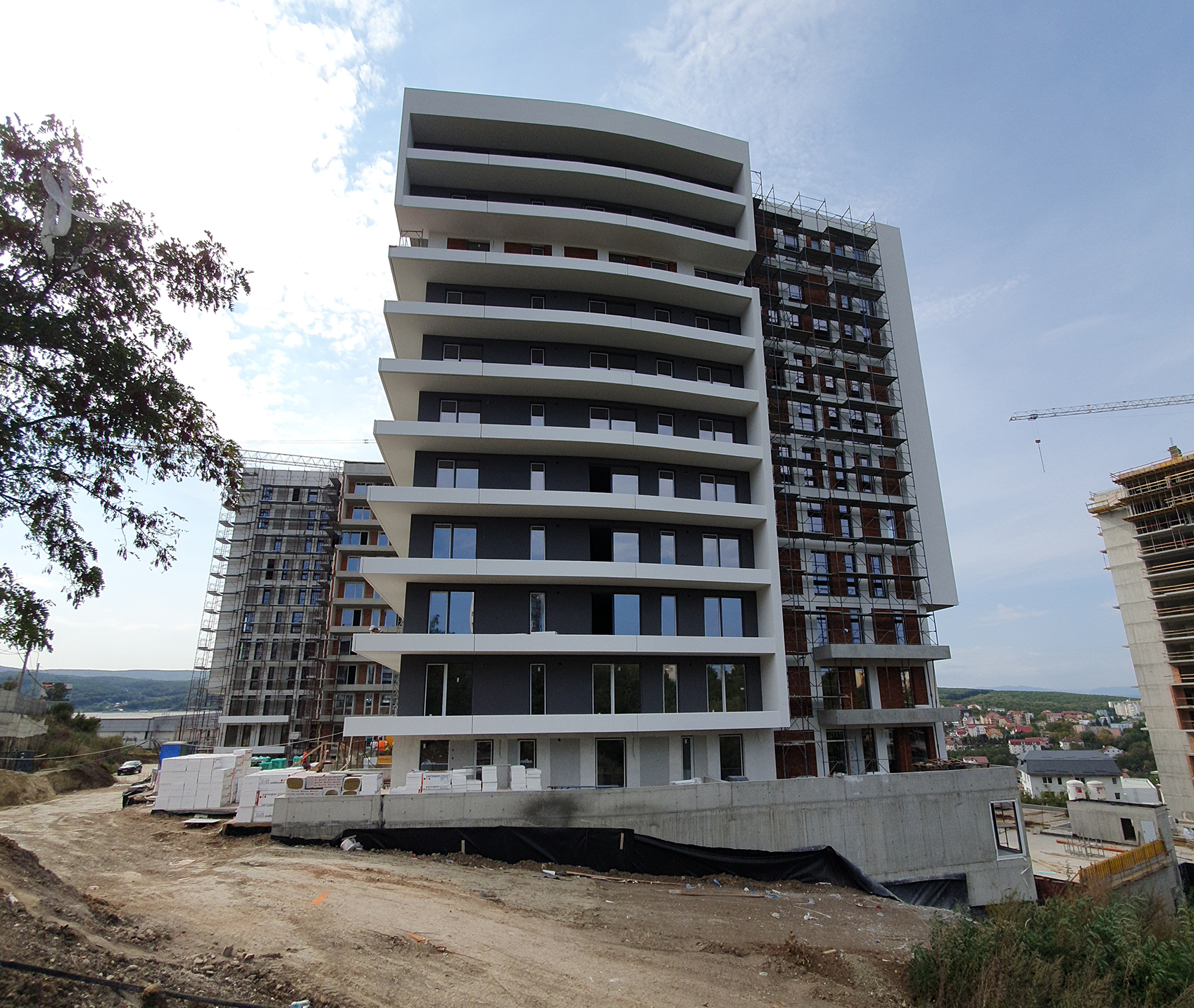

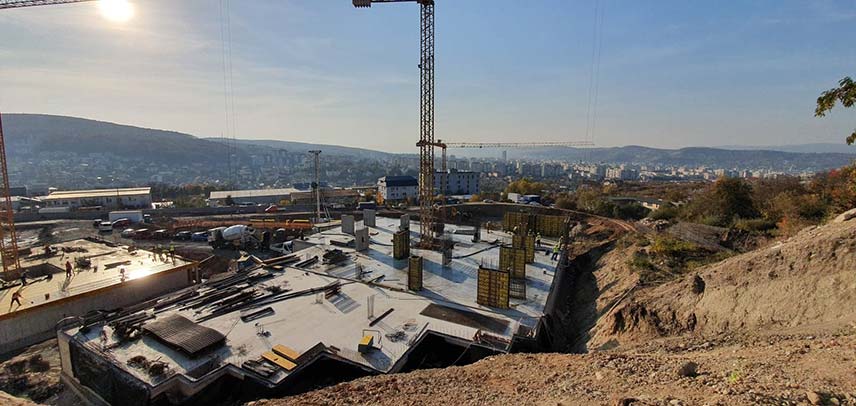

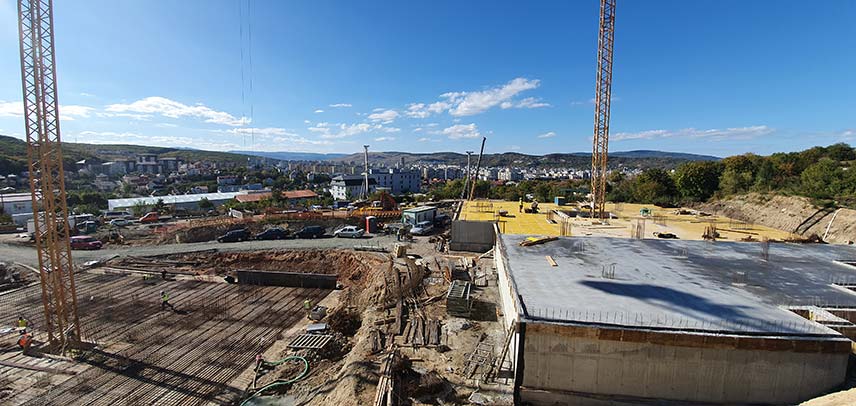

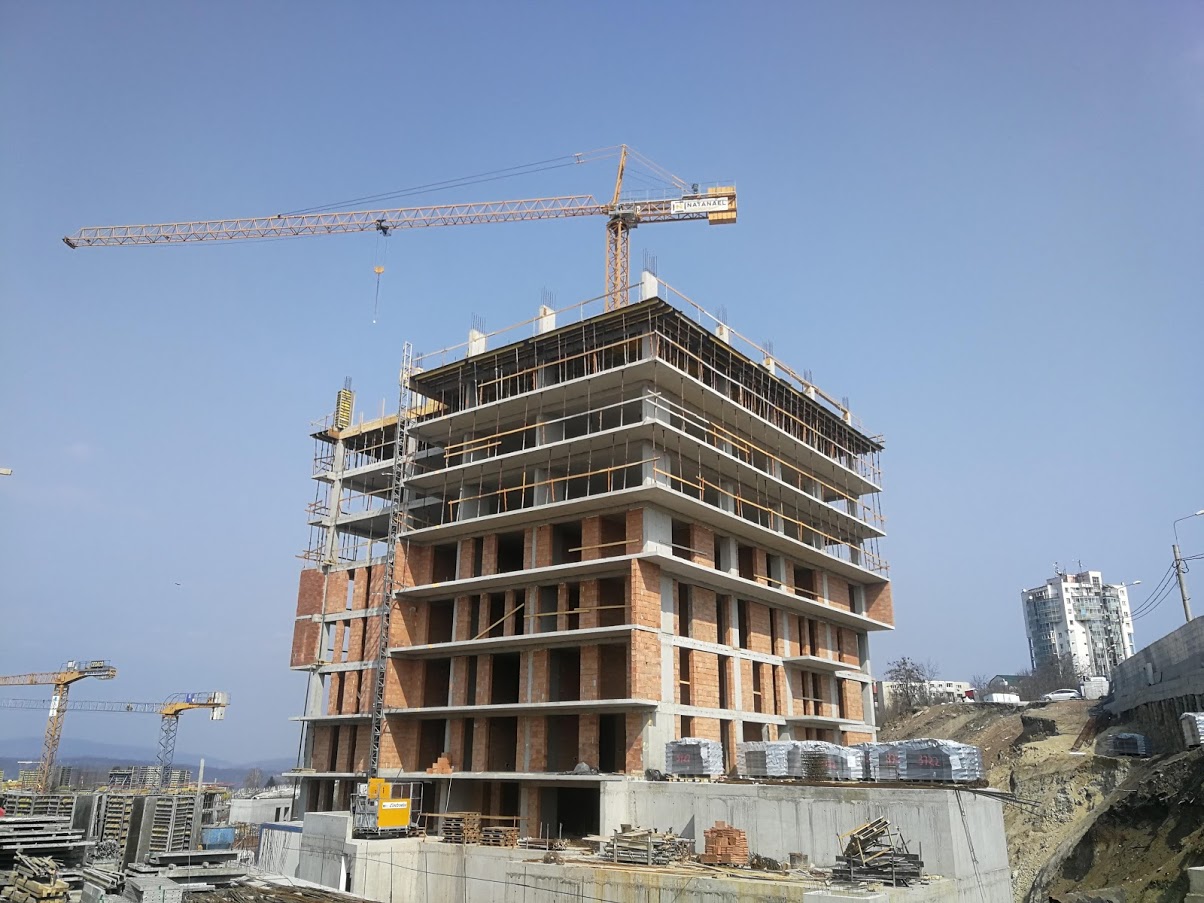

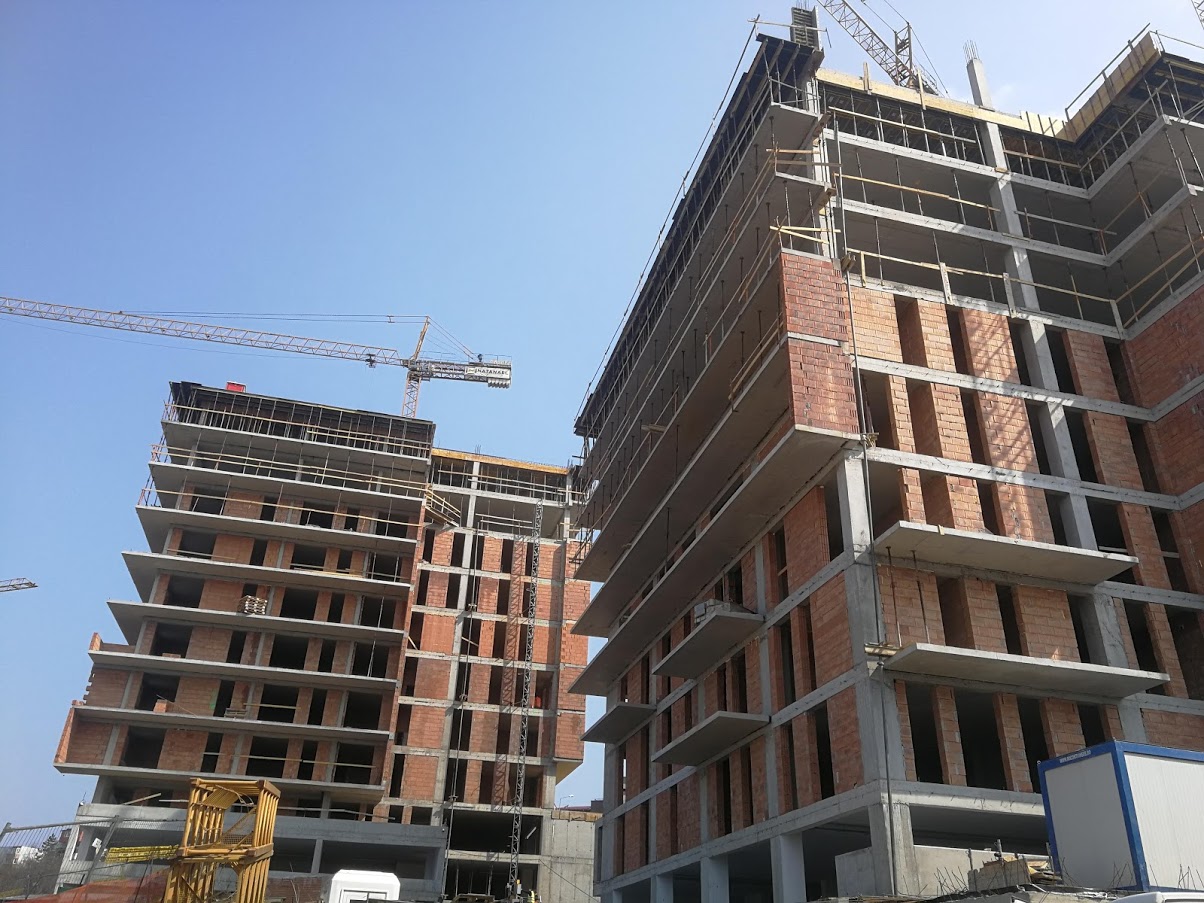

Octombrie 2020

La corpul B placarea cu polistiren pe fațada este completă. Decorativa pe fațadă este în proporție de 90% N și E și 50% pe S. Cărămida aparentă este în proporție de 90% pe fațada N și E.
Încălzirea în pardoseală este finalizată până la etajul 10, iar sapa până la etajul 8.
In ceea ce privește finisajul pereților, lucrările de tencuială și glet sunt finzalizate în proporție de 60%. Au început pregătirile ( curățenie și finisat) pentru a hidroizolarea balcoanelor.

La corpul C placarea cu polistiren este completă iar la fațadele N și E sunt finalizate lucrările de cărămidă aparentă și decorativă. Fațada S are decorativă pe partea rezidențială mai puțin în zona parcărilor.
Șapele și încălzirea în pardoseală sunt finalizate complet.
În ceea ce privește finisajul pereților, lucrările de tencuială și glet sunt finzalizate în proporție de 60%. Hidroizolațiile balcoanelor de pe N și E sunt finalizate și se pregătesc lucrările de motare a gresiei.

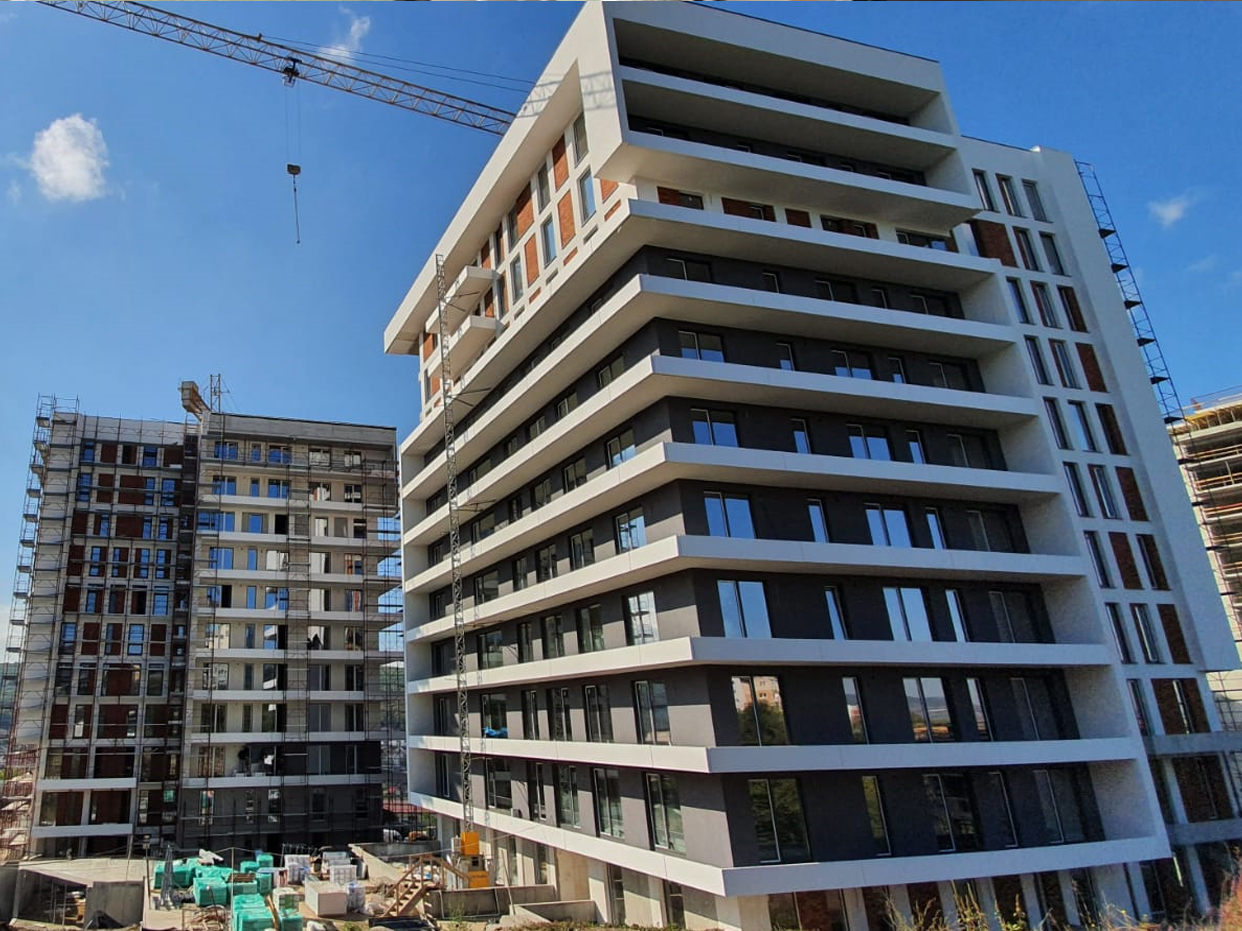

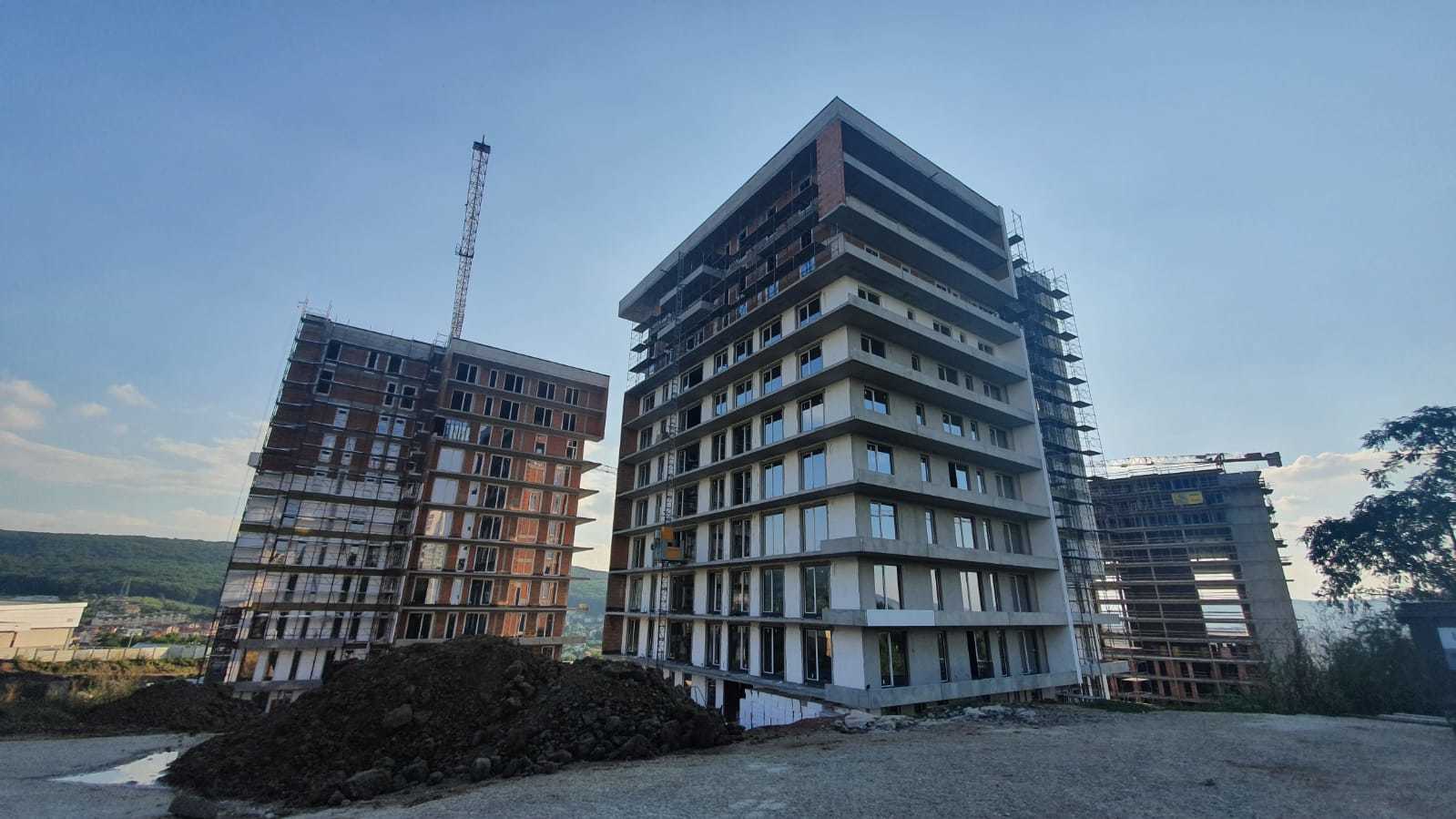

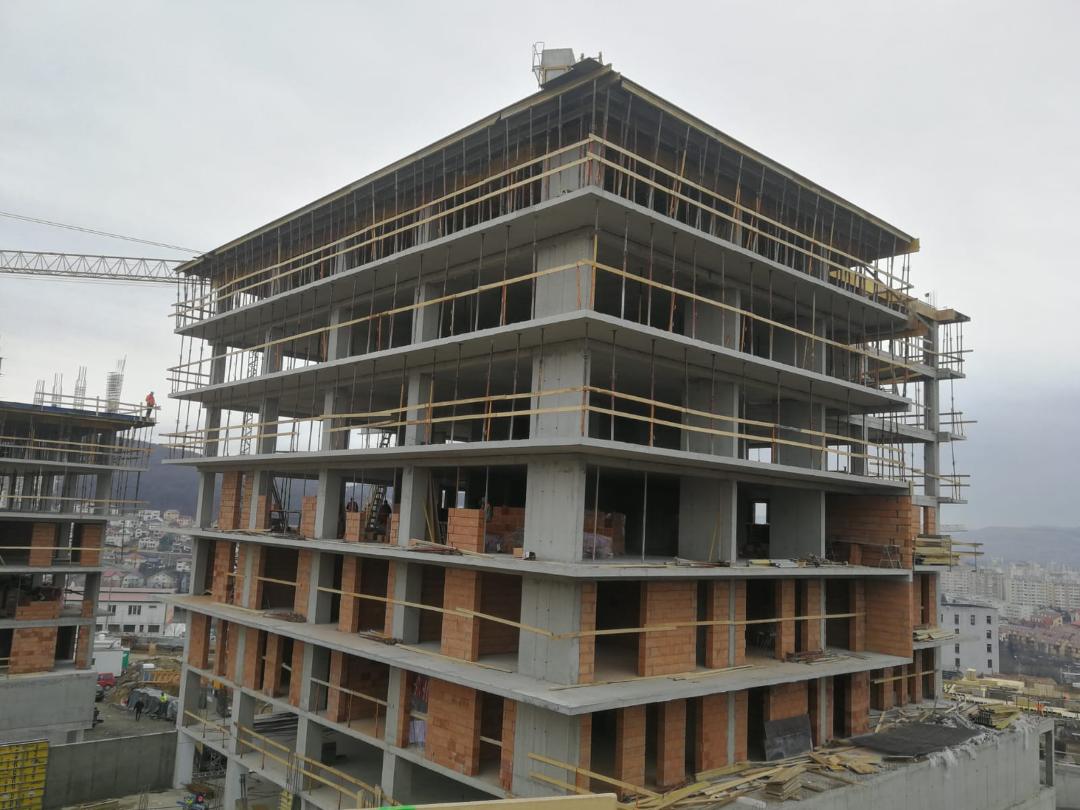

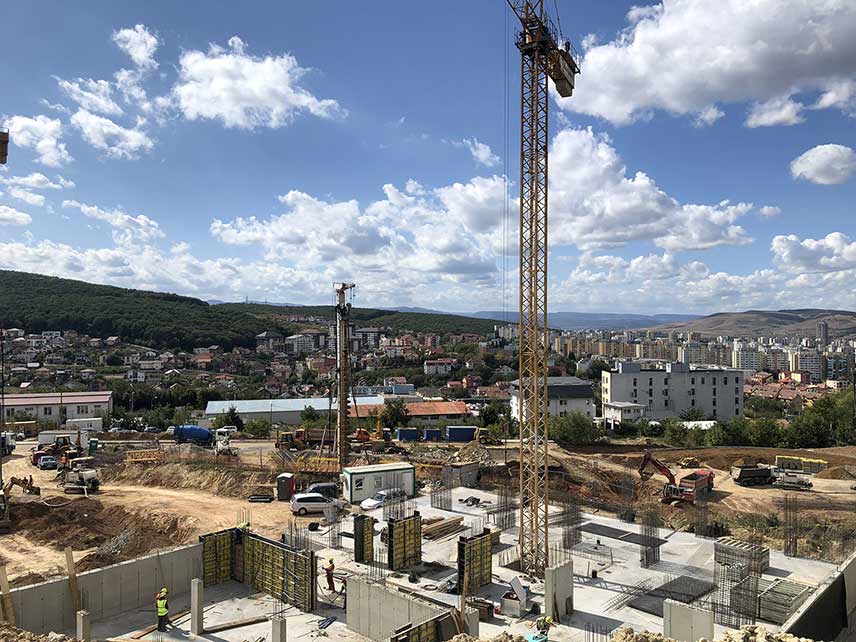

Septembrie 2020

    Lucrările la ansamblul Azoria sunt conform graficului stabilit, astfel:

    La corpul B până în acest moment s-au realizat în proporție de 50% termosistemele la fațadele N-E-S, iar hidroizolația terasei este finalizată 100%.
    Privind stadiul lucrărilor din apartamente, încălzirea în pardoseală și șapă este finalizată inclusiv la etajul 4. Lucrările la instalațiile sanitare și electrice sunt complet executate până la etajul 9 respectiv etajul 10. Cât despre finisajul pereților, tencuiala s-a aplicat până la etajul 5, iar aplicarea gletului până la etajul 1.

    La corpul C până în acest moment s-au realizat în proporție de 100% termosistemele la fațada nord și la est în proporție de 75%, iar hidroizolația terasei este la 50%.
    Privind stadiul lucrărilor din apartamente, încălzirea în pardoseală este finalizată inclusiv la etajul 8 iar șapa inclusiv etajul 4. Lucrările la instalațiile sanitare și electrice sunt complet executate până la etajul 10. Tencuiala este finalizată complet până la etajul 10.

    Lucrările la corpul de legătură sunt si acestea finalizate.

August 2020

    La corpul B instalațiile sanitare au fost finalizate inclusiv la etajul 6, iar cele electrice inclusiv la etajul 9. S-a tencuit până la etajul 5, iar tencuiala decorativă a fost aplicată la parter, etaj 1 și 2. Încălzirea în pardoseală este finalizată inclusiv la etajul 4 iar șapa a fost turnată inclusiv pe etajul 2.

    La corpul C instalațiile sanitare au fost finalizate inclusiv la etajul 8, iar cele electrice inclusiv la etajul 10. Tencuielile au fost aplicate până la etajul 7 inclusiv iar placarea cu polistiren începută la corpul C a ajuns până la etajul 7 inclusiv.

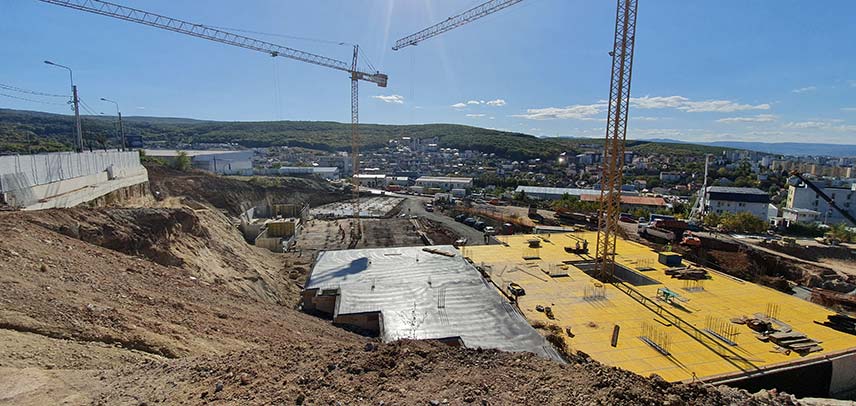

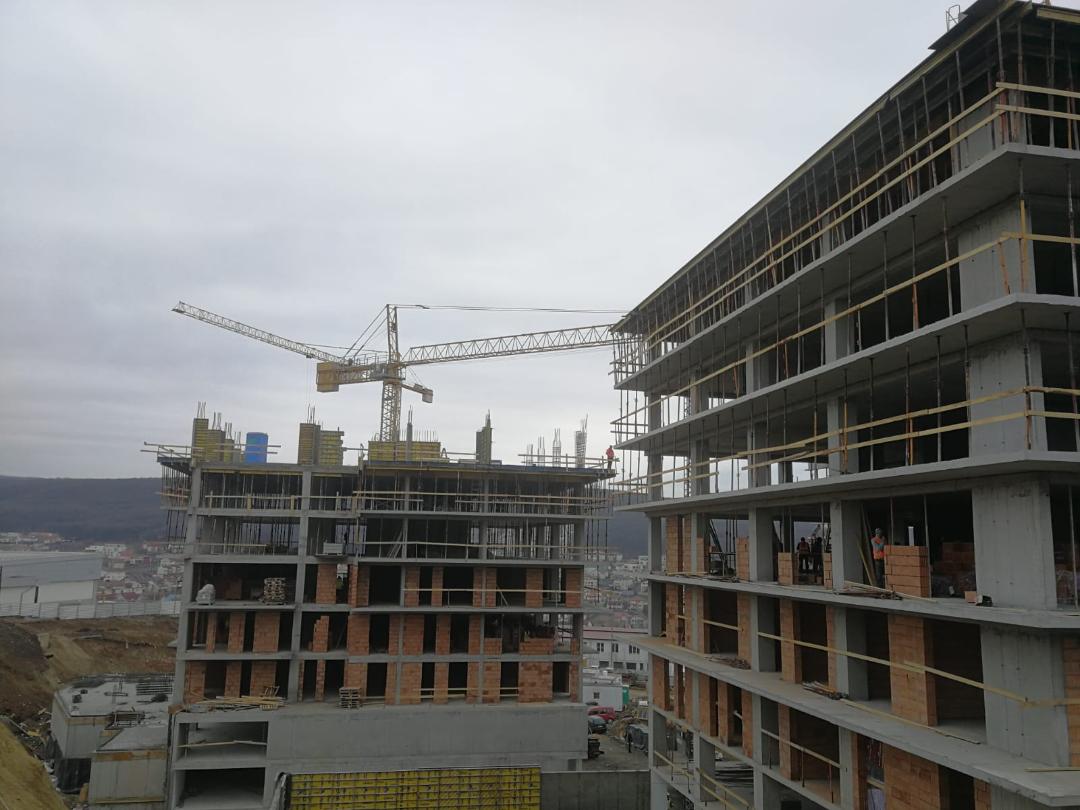

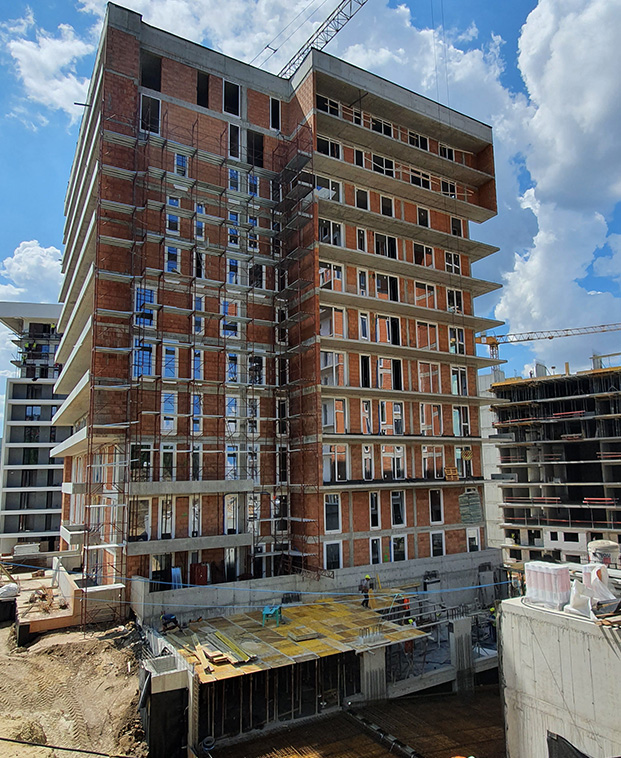

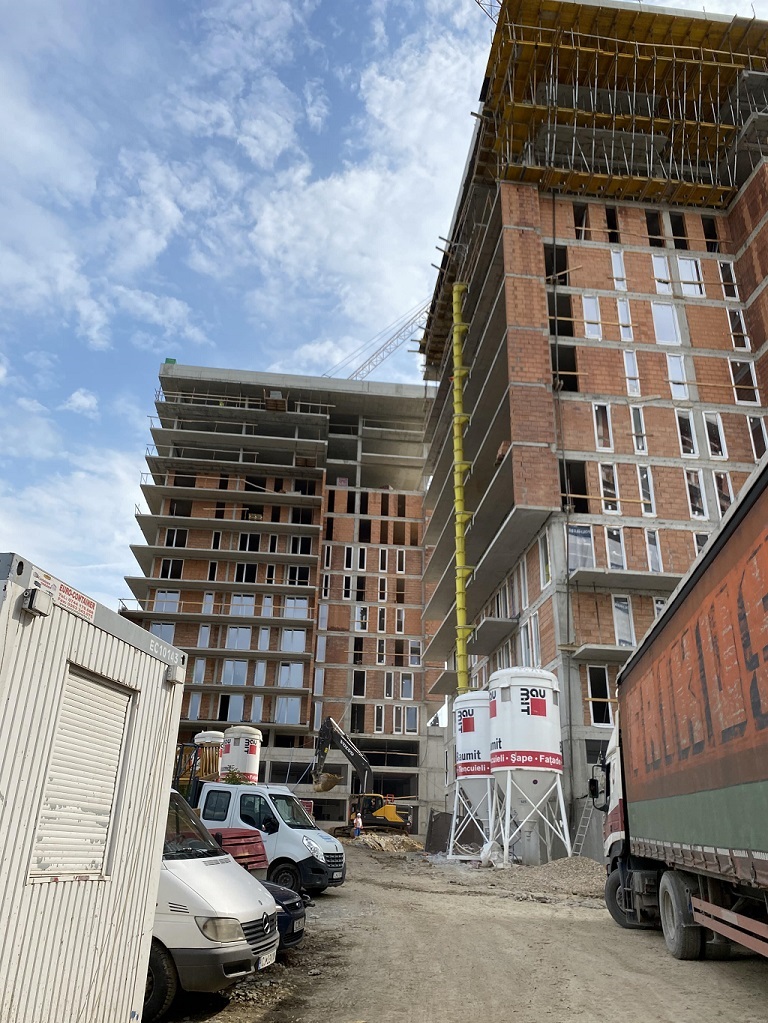

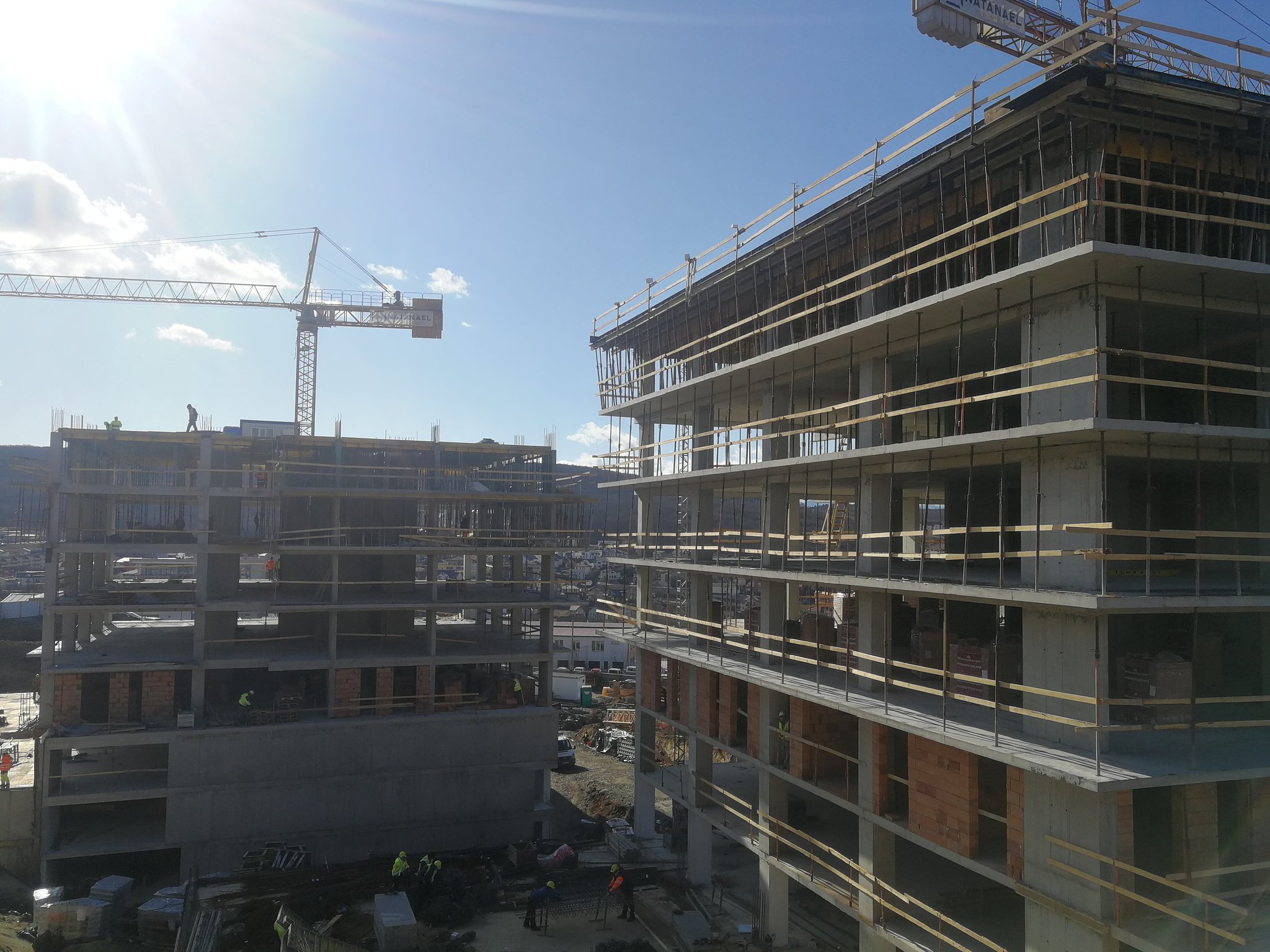

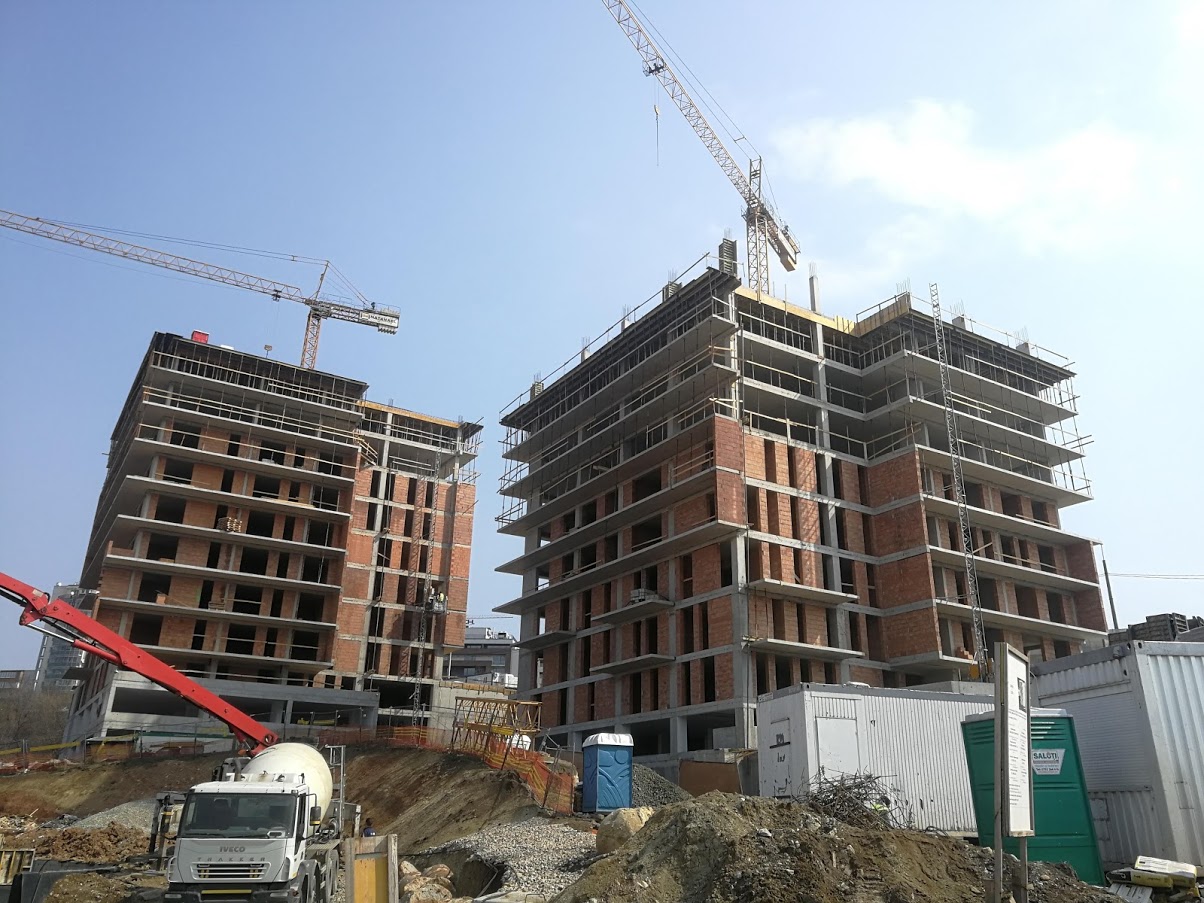

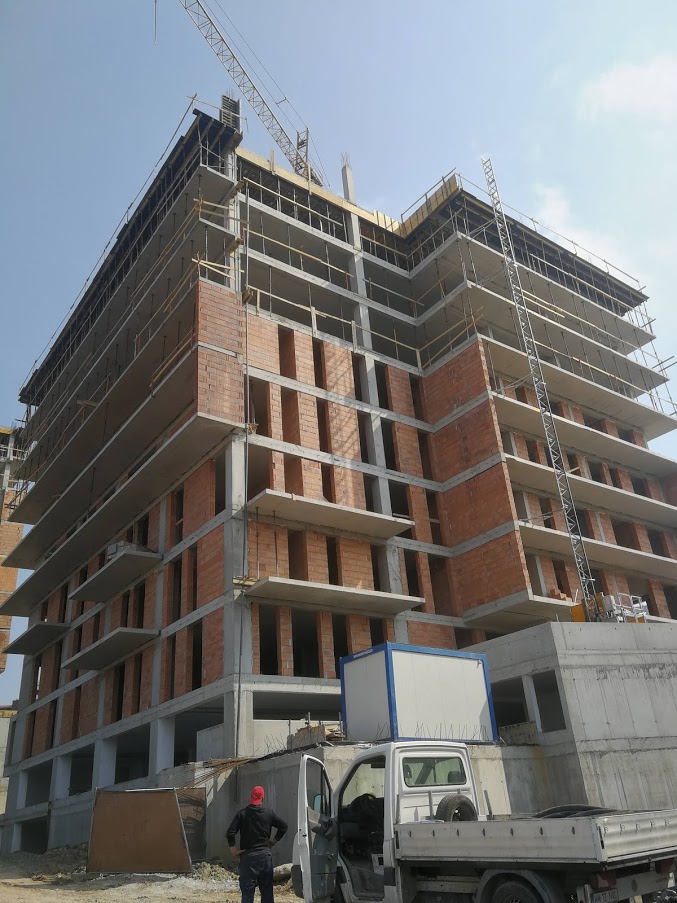

Iulie 2020

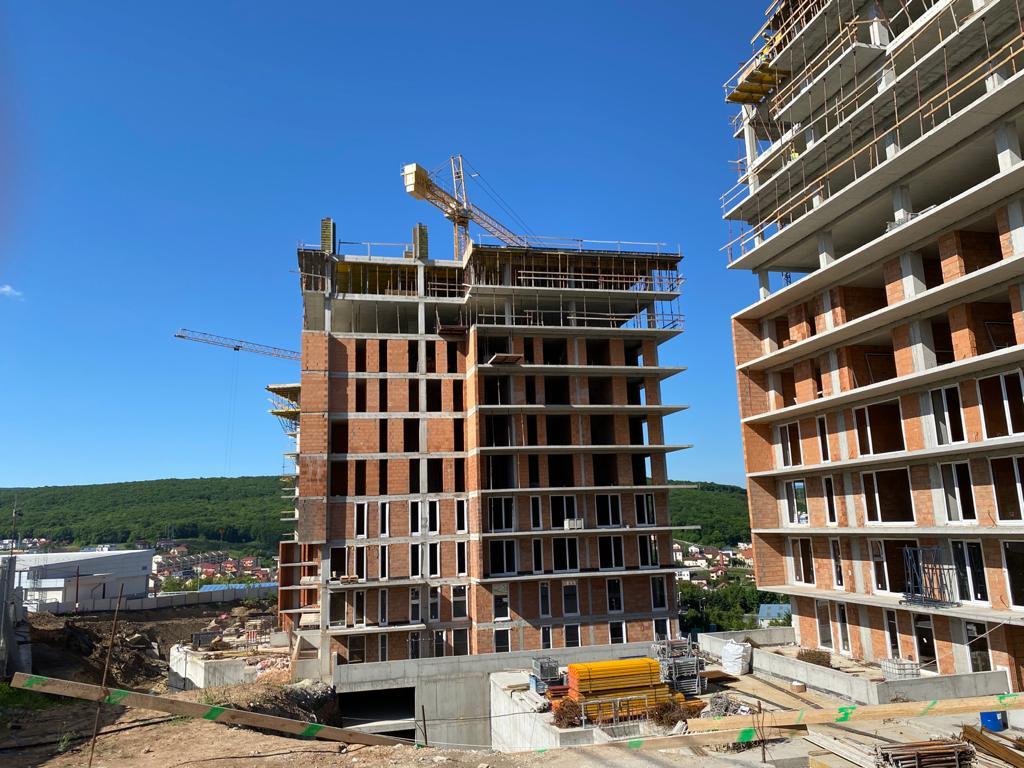

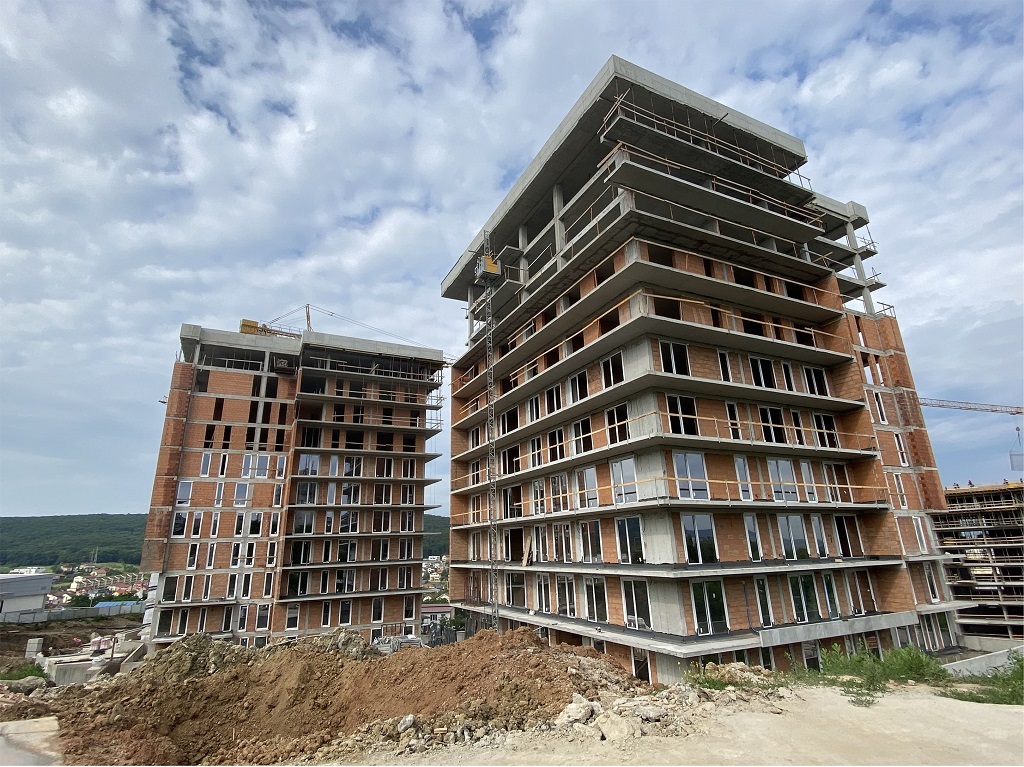

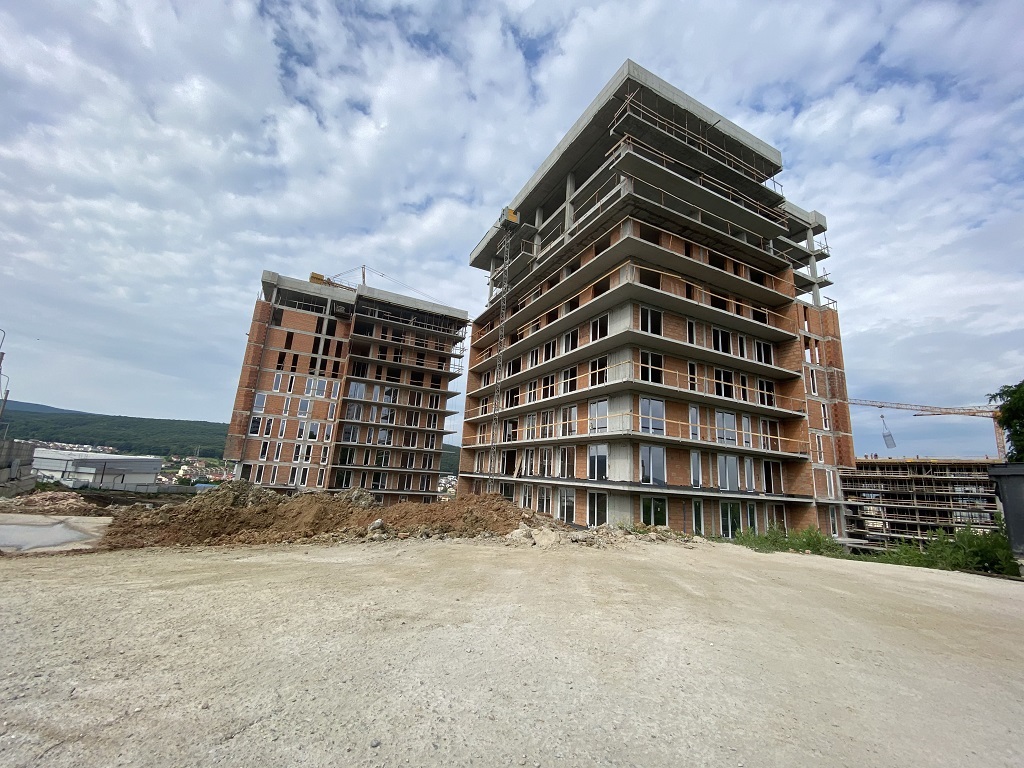

  • Zidarii etaj 9 in proportie de 100 %, corp B
  • Tencuieli finalizate in proportie de 100 % pana la etaj 3, corp B
  • Glet finalizat in proportie de 100 % pana parter, corp B
  • Instalatii electrice si sanitare finalizate de la parter pana la etaj 7, corp B

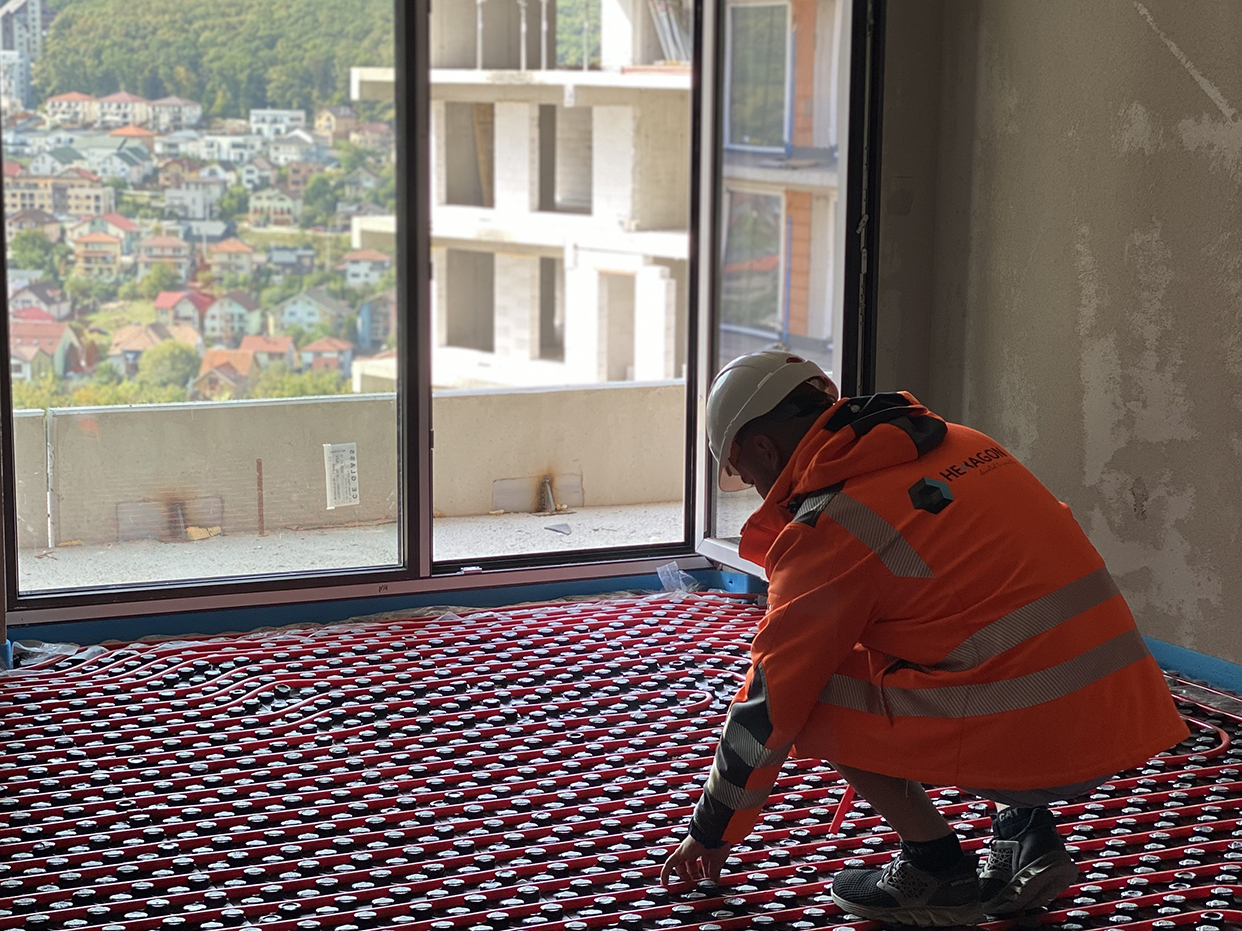

  • Incepere lucrari inclazire in pardoseala parter – etaj 1, corp B
  • Montaj tamplarie corp B, pana la etaj 8
  • Zidarii etaj 10 in proportie de 100 %, corp C
  • Tencuieli finalizate in proportie de 100 % pana la etaj 3, corp B
  • Instalatii electrice si sanitare finalizate de la parter pana la etaj 7, corp C
  • Montaj tamplarie corp C, pana la etaj 10
  • Incepere lucrari fatada nord, corp C
  • Continuare lucrari pt corpul de legatura (rampa de access), subsol 1
  • Continuare lucrari hidroizolatii la terase si balcoane pt ambele corpuri
  • Continuare lucrari la drumul de servitute al ansamblului
  • Montaj parapet beton prefabricat pt ambele corpuri

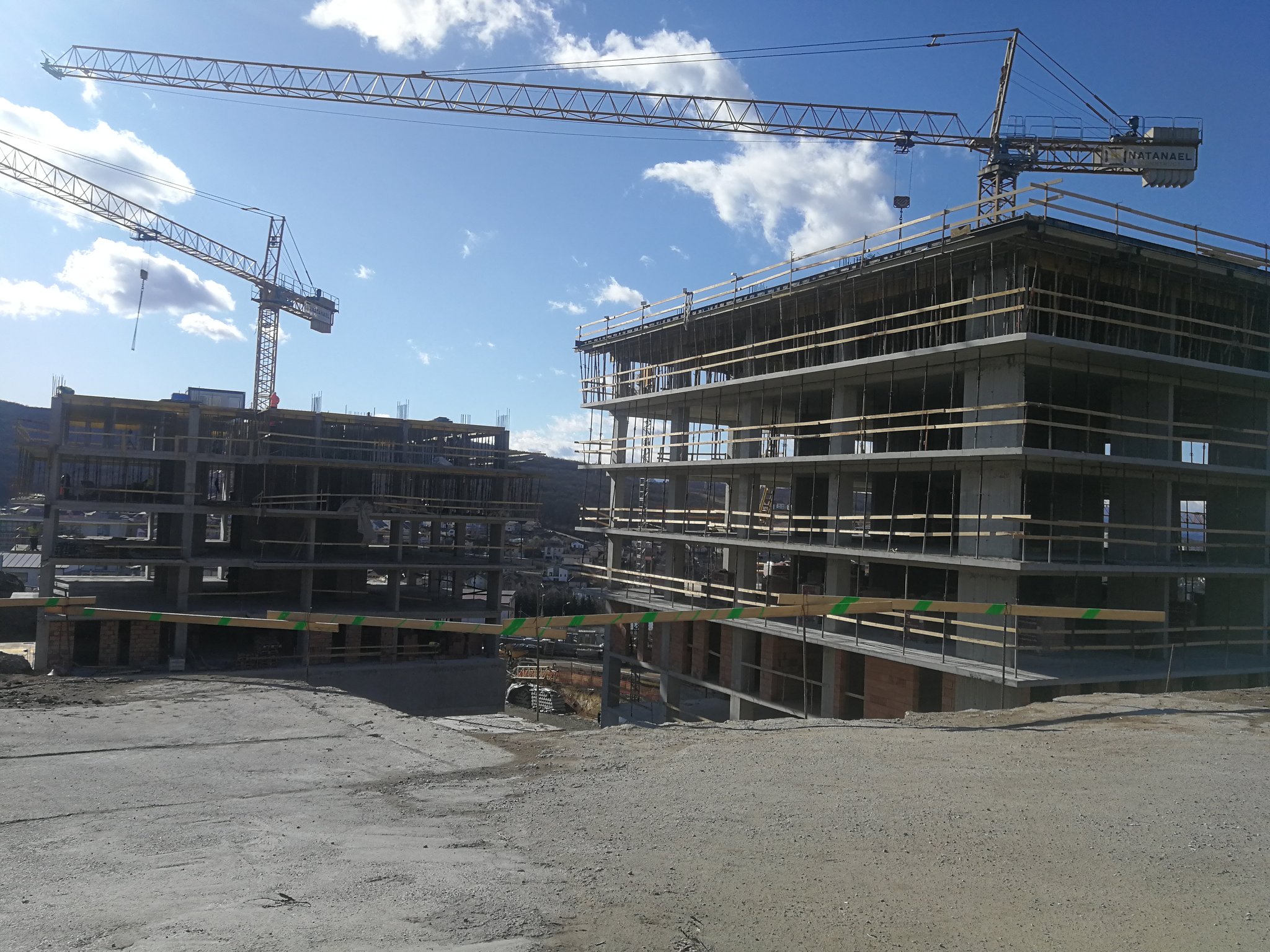

Iunie 2020

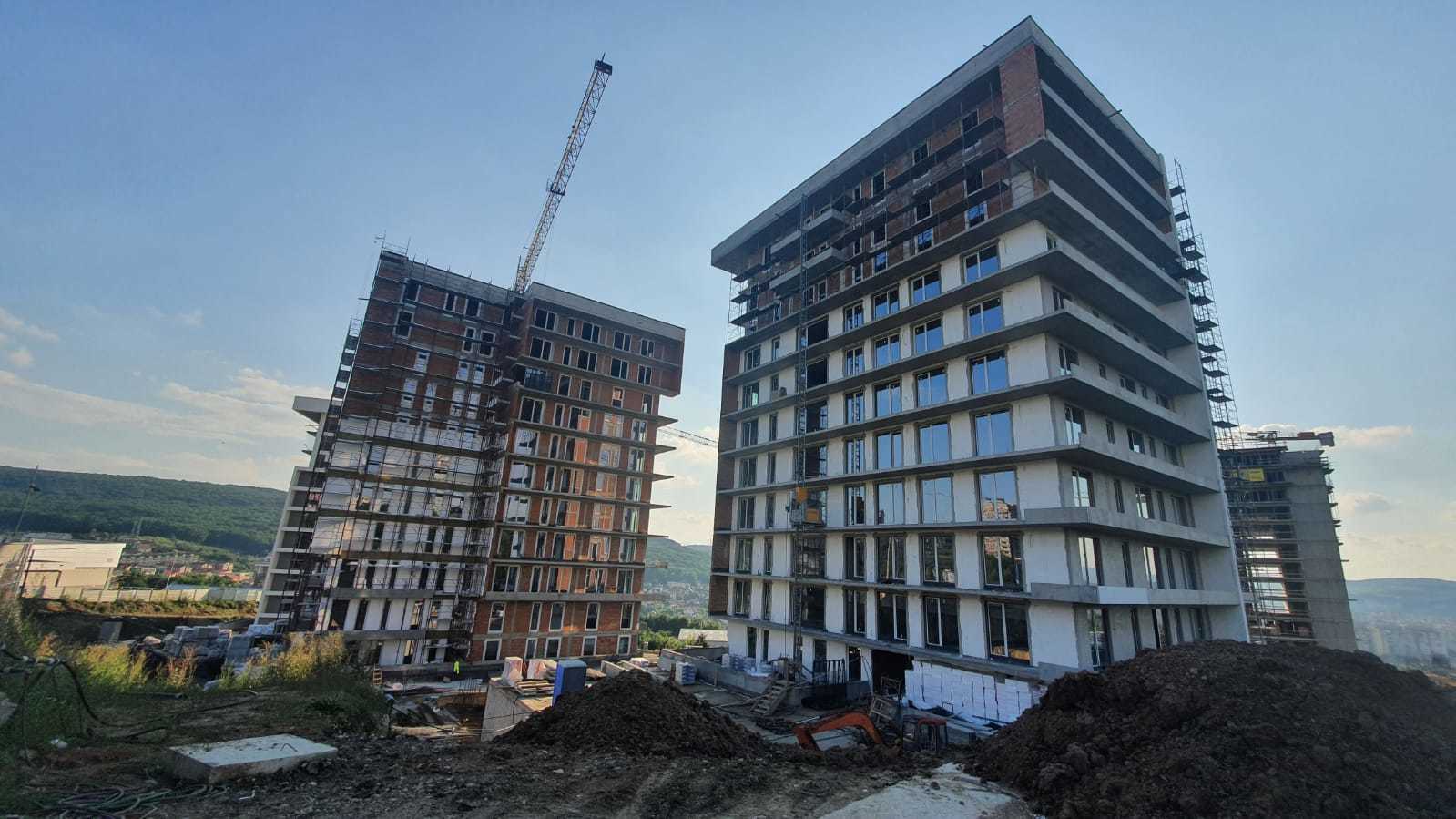

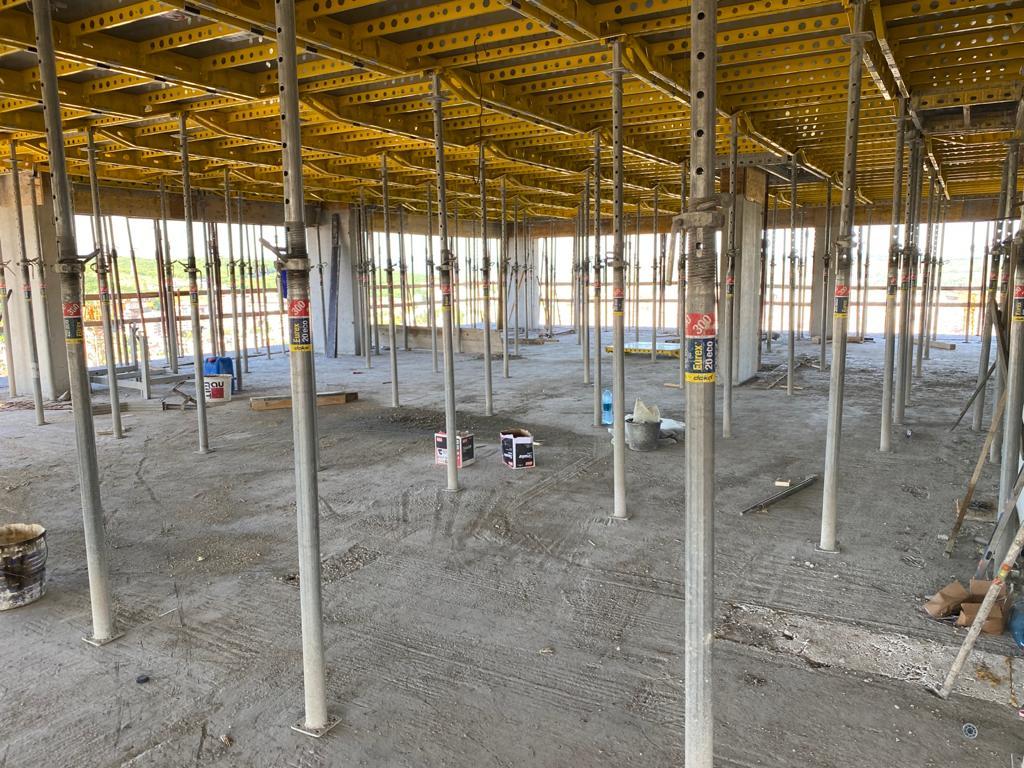

  • Structura beton si placa finalizate in proportie de 100% la corp B
  • Zidarii etaj 9 in proportie de 100 %, corp B
  • Instalatii electrice si sanitare finalizate de la parter pana la etaj 7, corp B
  • Montaj tamplarie corp B, pana la etaj 7
  • Structura beton si placa finalizate in proportie de 100% la corp C
  • Zidarii etaj 8 in proportie de 50 %, corp C
  • Instalatii electrice si sanitare finalizate de la parter pana la etaj 6, corp C
  • Montaj tamplarie corp C, pana la etaj 5
  • Incepere lucrari pt corpul de legatura (rampa de access)
  • Incepere lucrari hidroizolatii la terase si balcoane pt ambele corpuri
  • Incepere lucrari la drumul de servitute al ansamblului

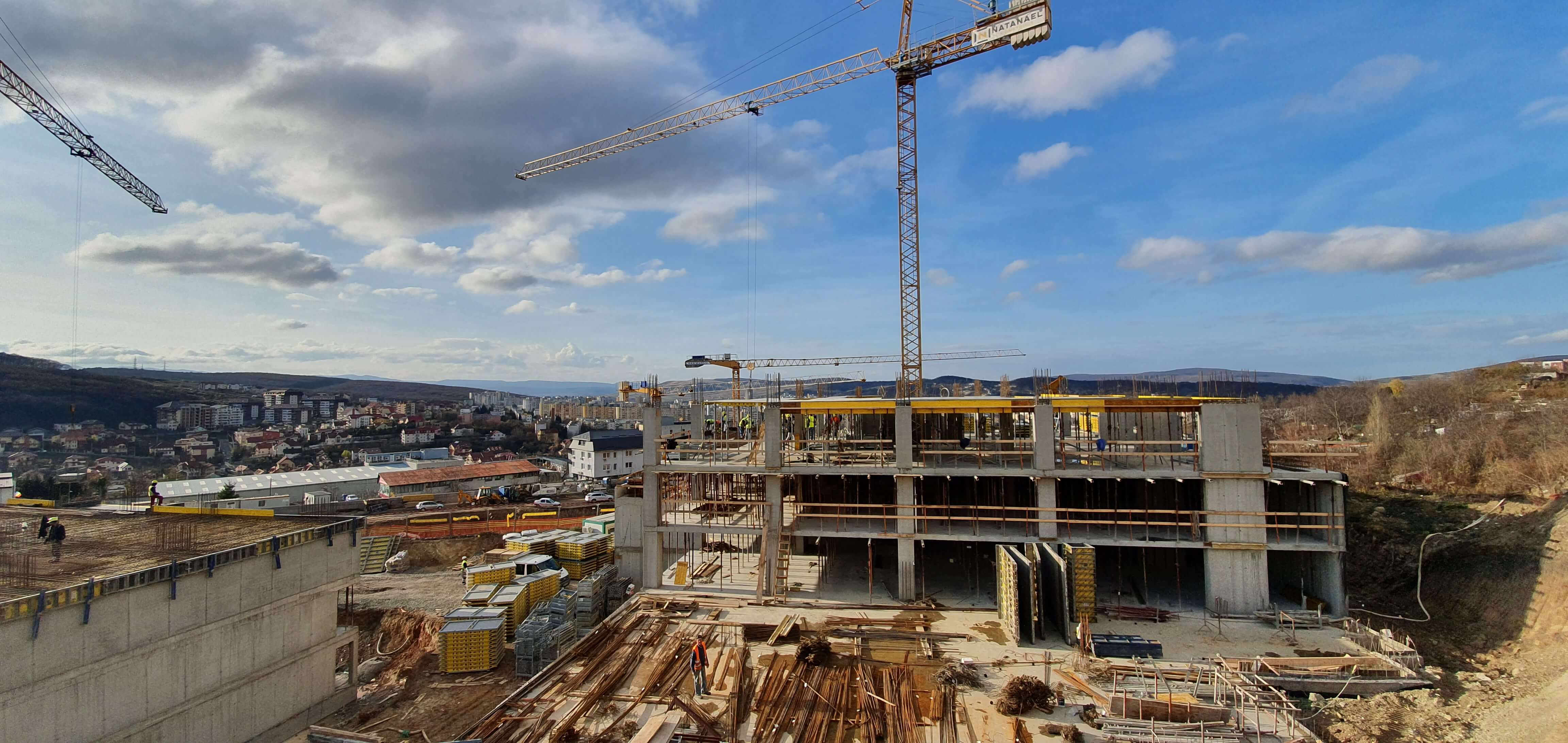

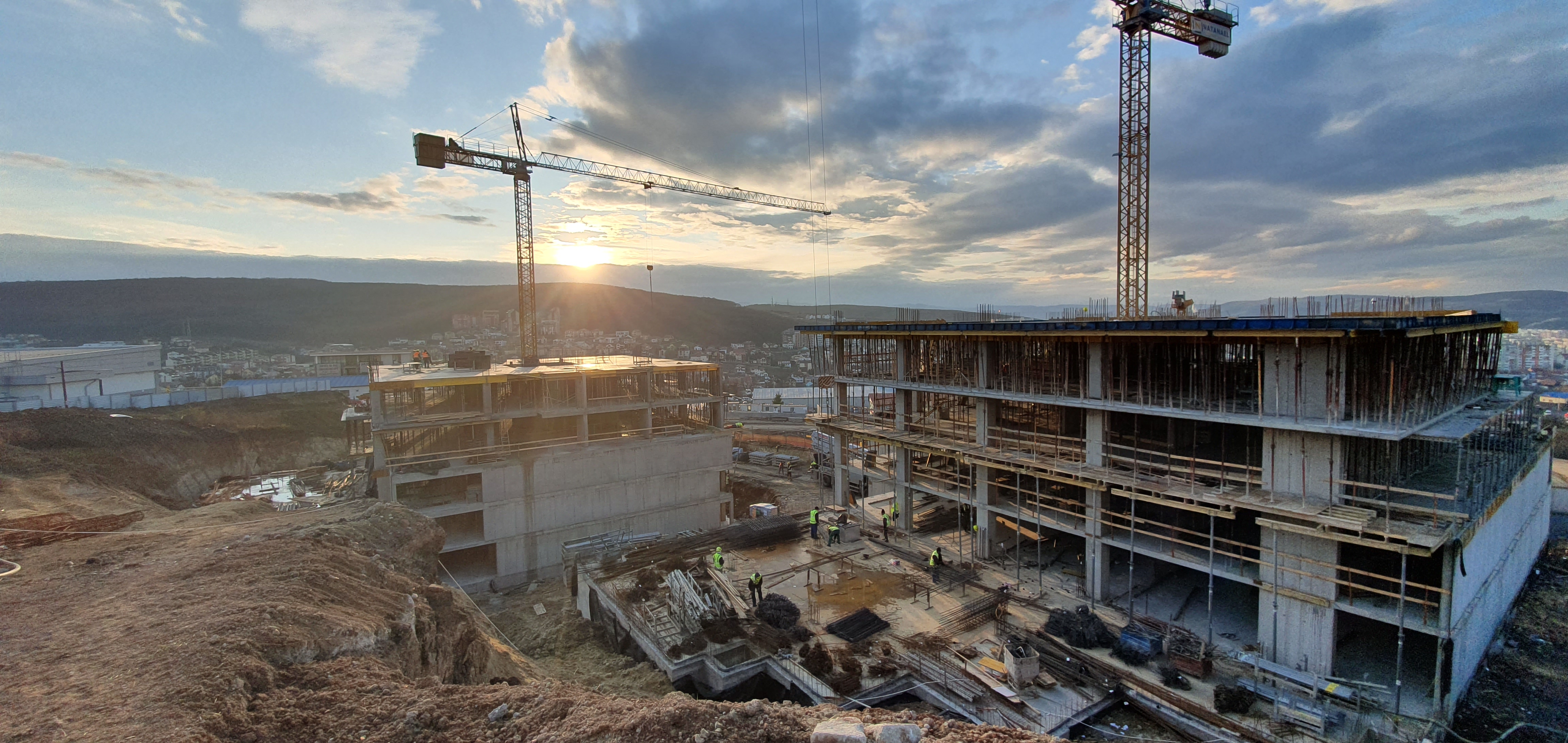

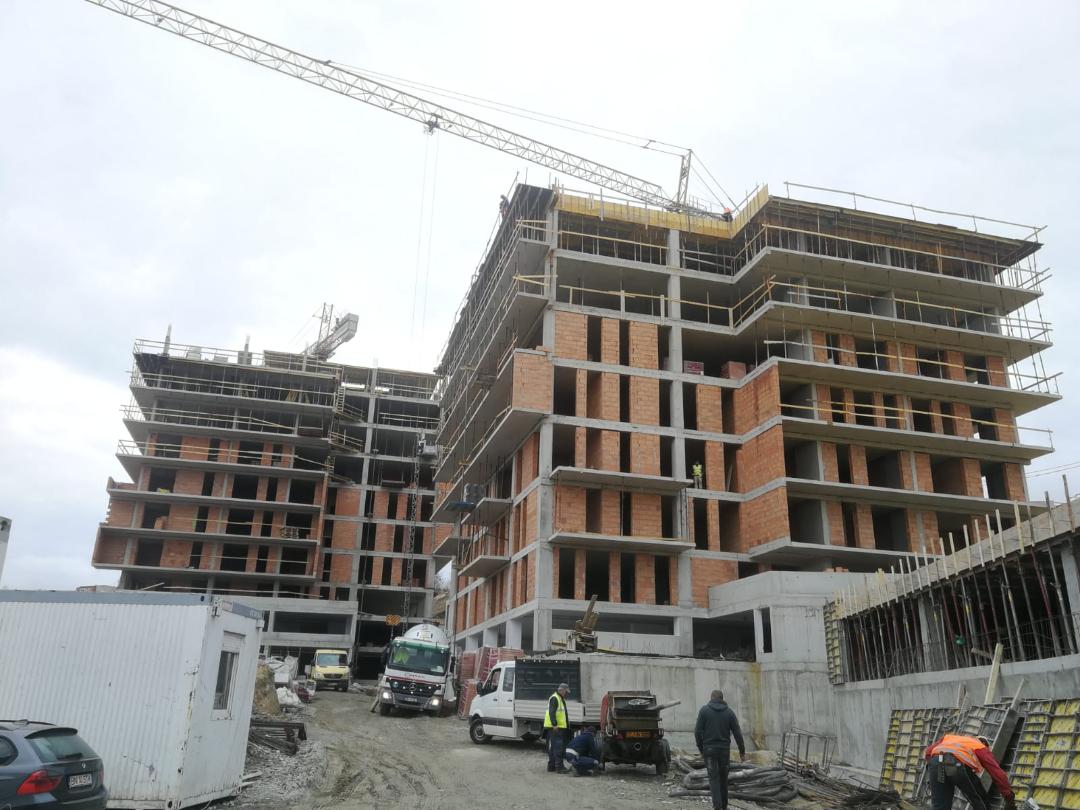

Mai 2020

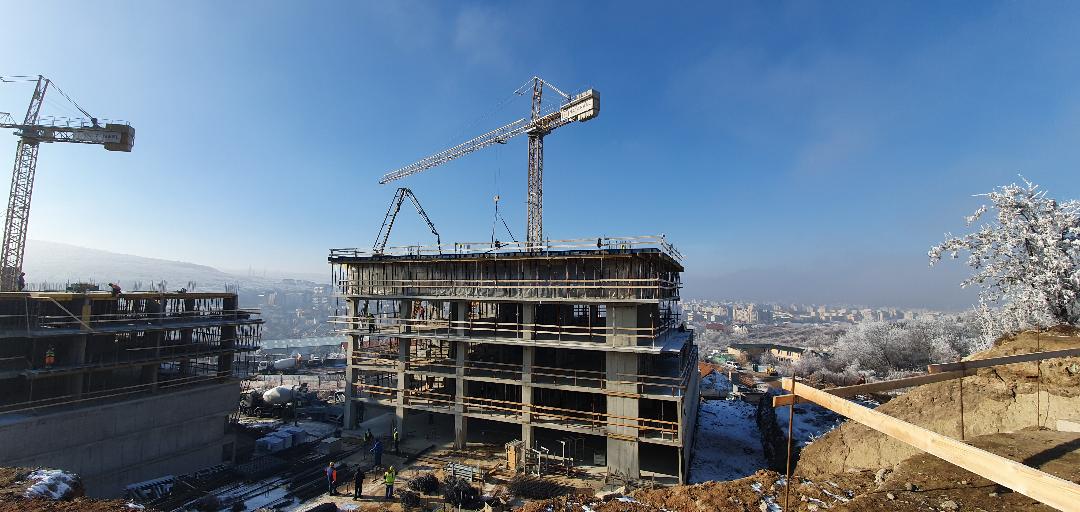

  • Structura beton etaj 9 in proportie de 100%, corp B
  • Turnare placa peste etaj 8, 9 si cofrare placa etaj 9, corp B
  • Zidarii etaj 7 in proportie de 100 %, corp B
  • Instalatii electrice si sanitare de la parter pana la etaj 6 corp B
  • Structura beton si elemente verticale etaj 10 turnata, corp C
  • Turnare placa peste etaj 10 corp C
  • Zidarii etaj 5 si 6 in proportie de 100 %, corp C
  • Instalatii electrice si sanitare de la parter pana la etaj 5 corp C

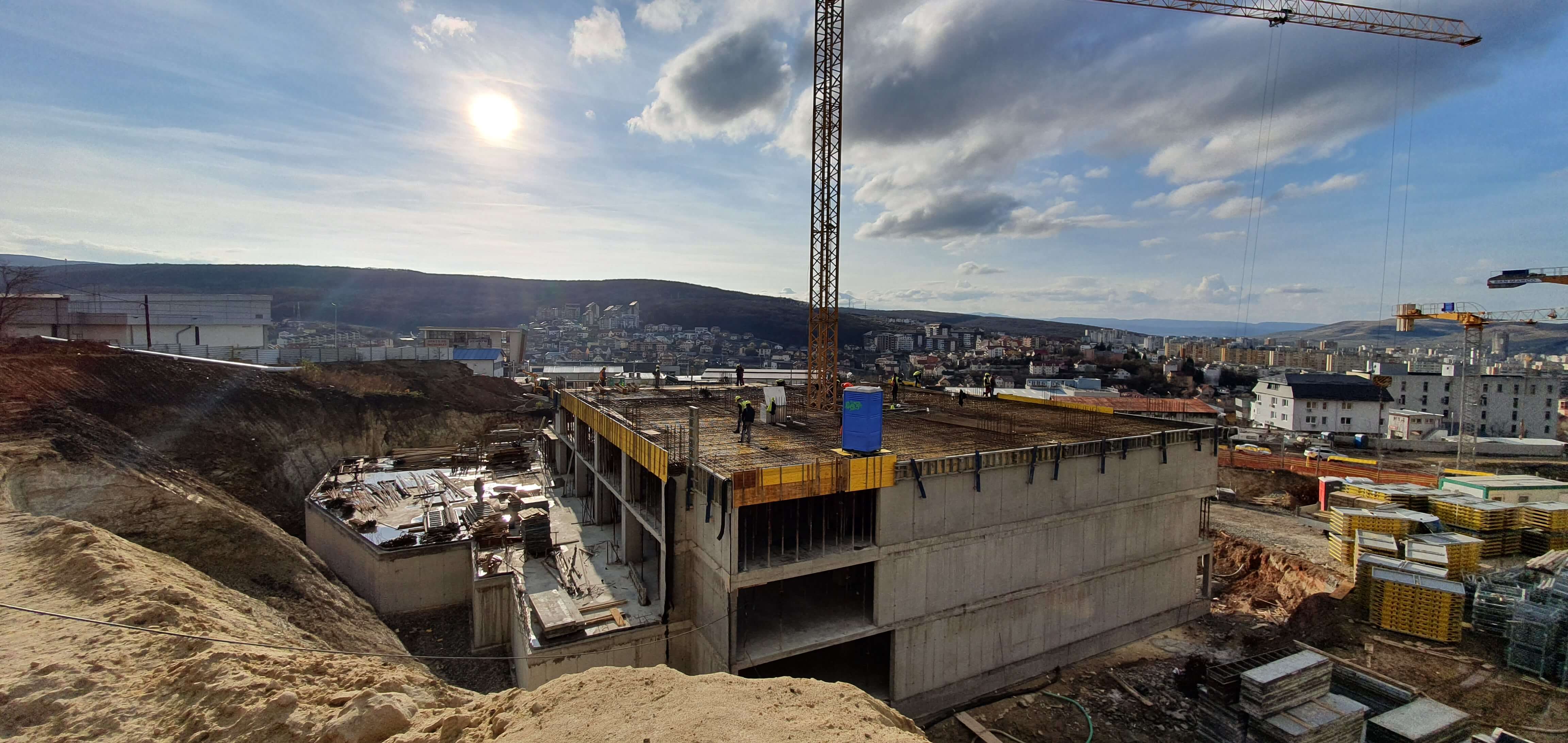

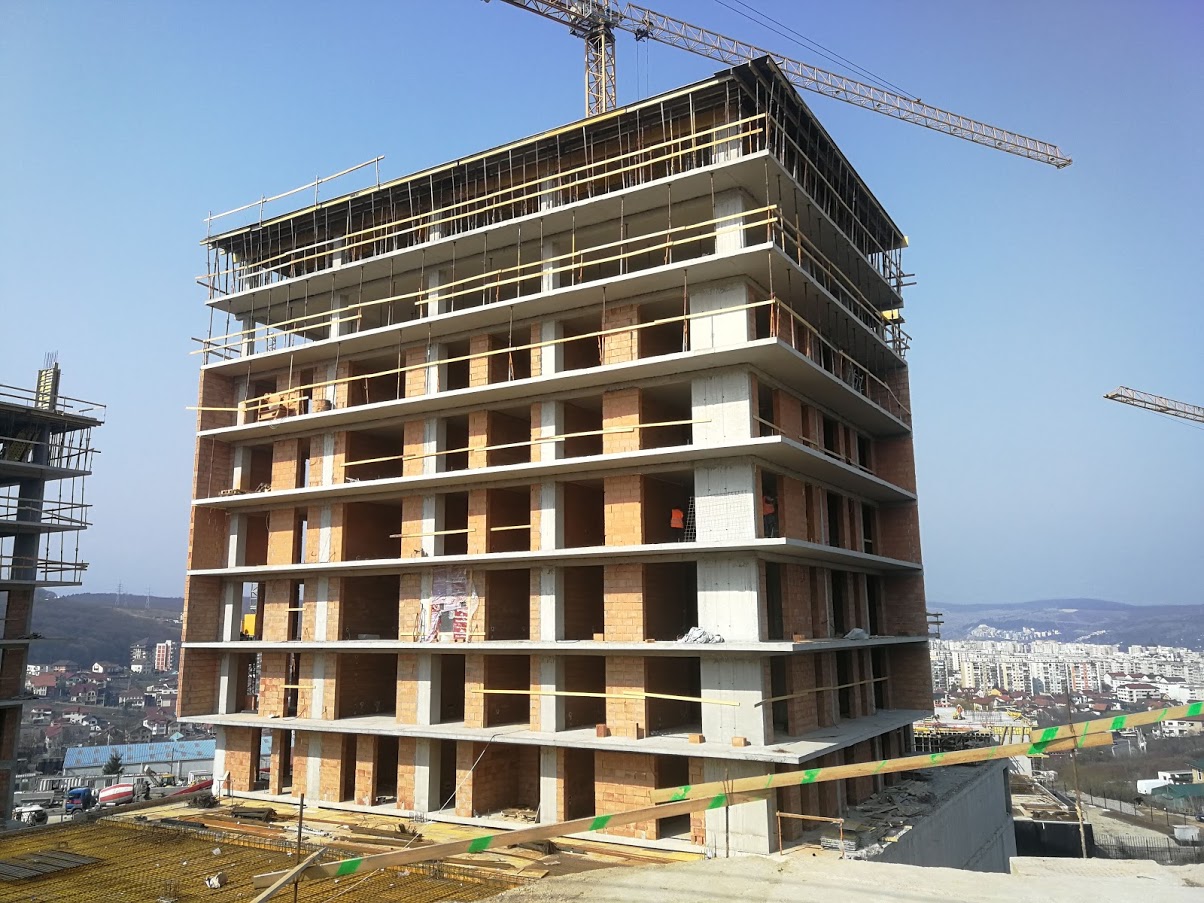

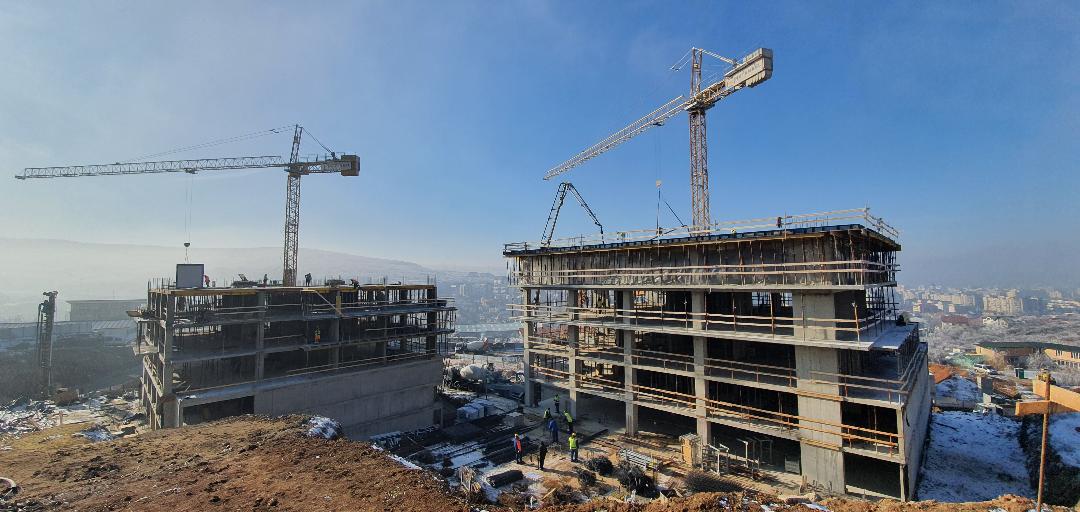

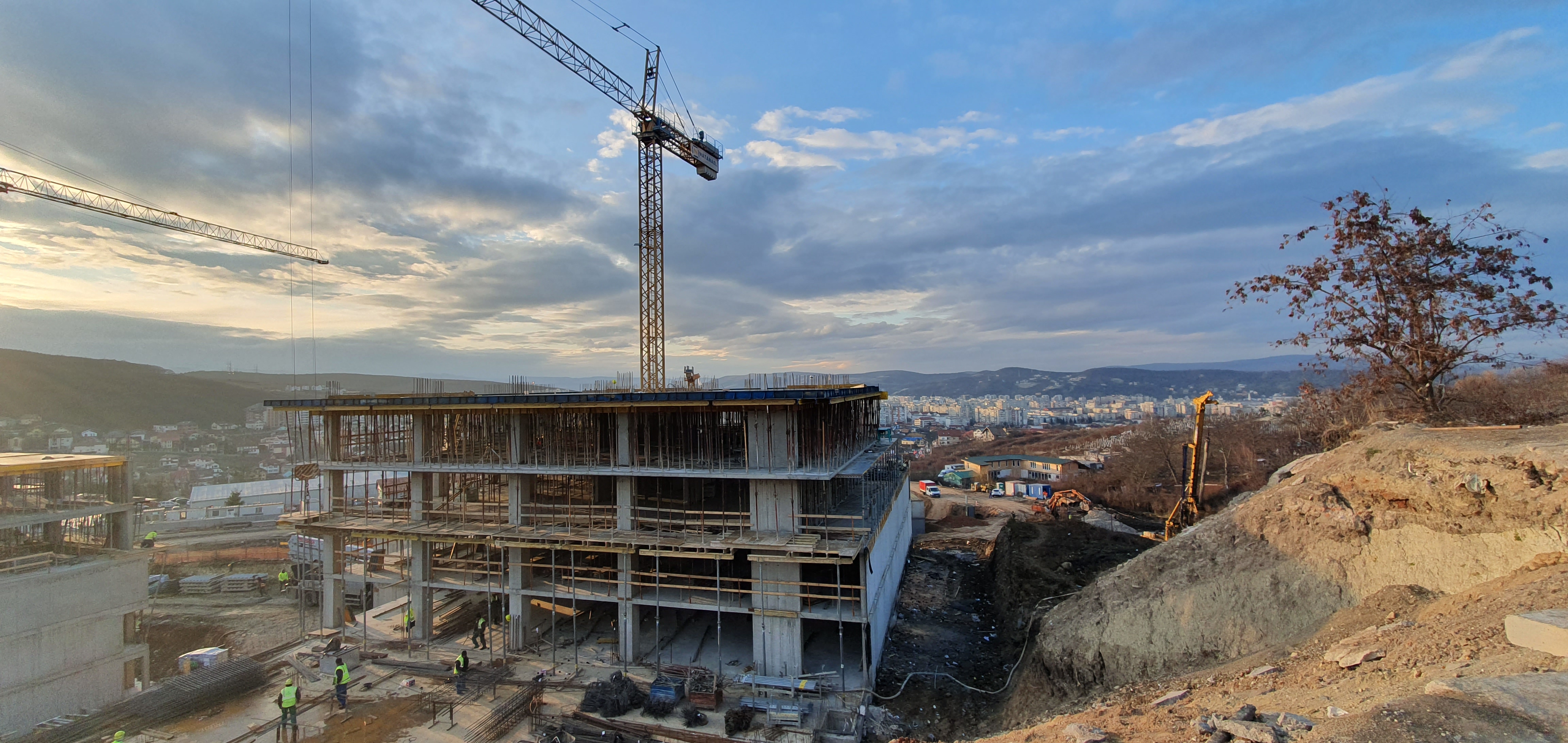

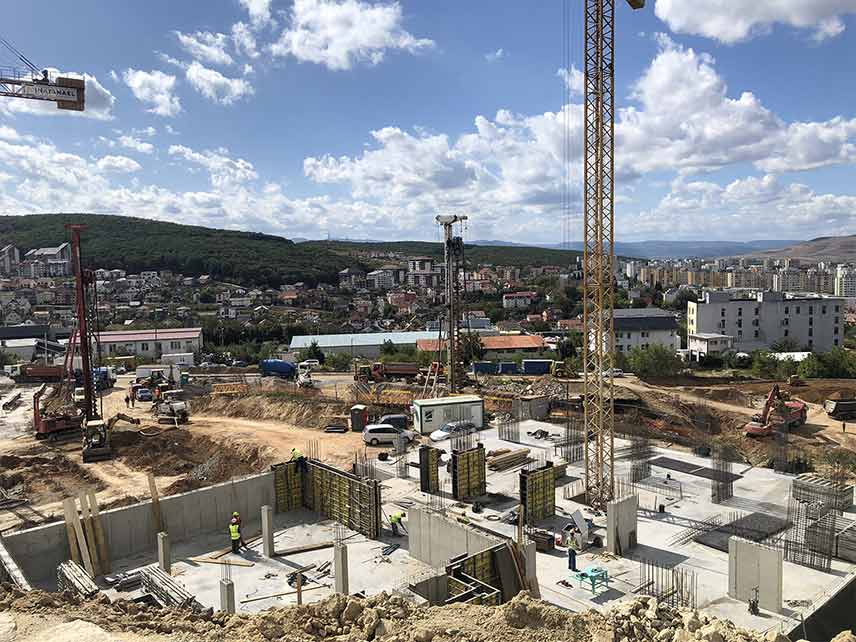

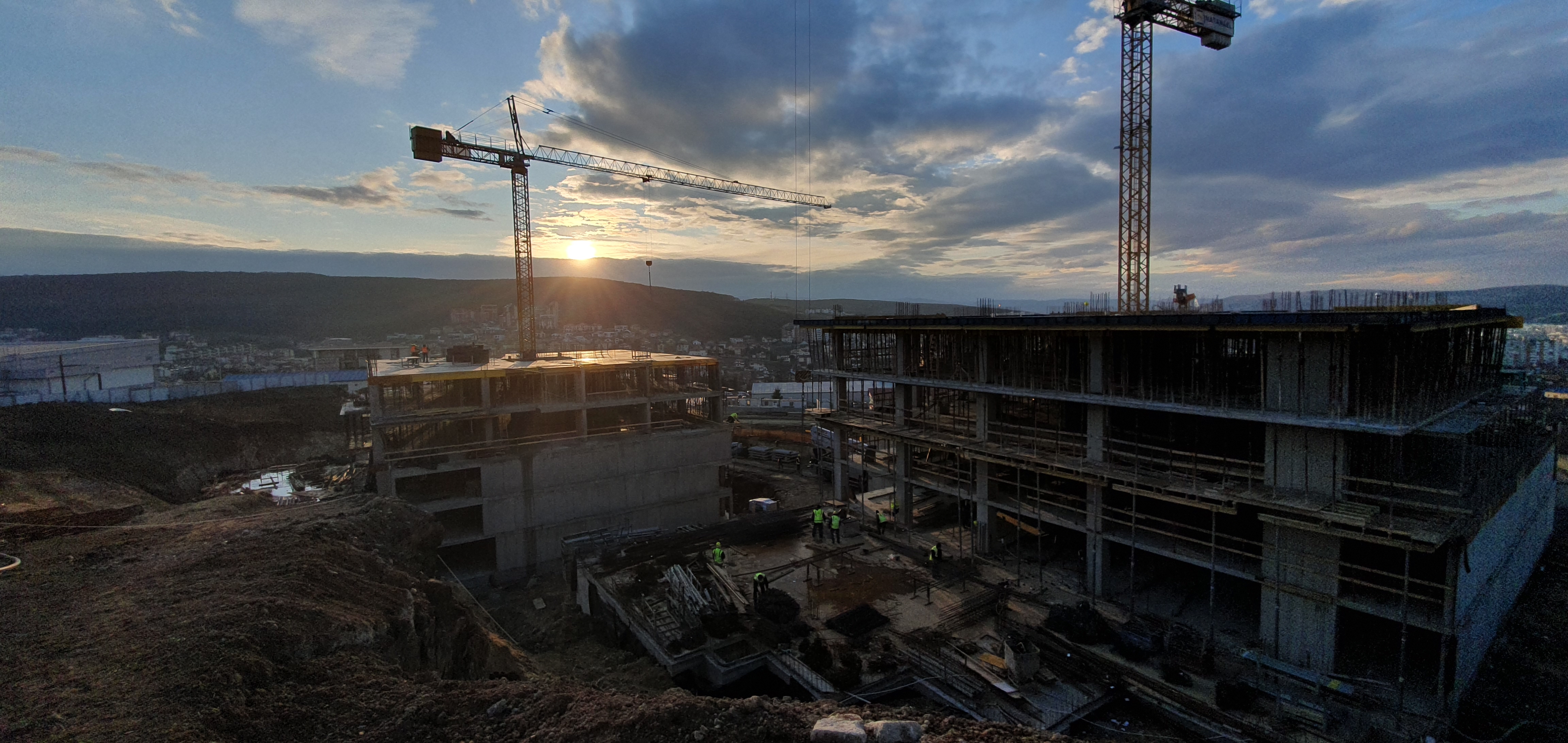

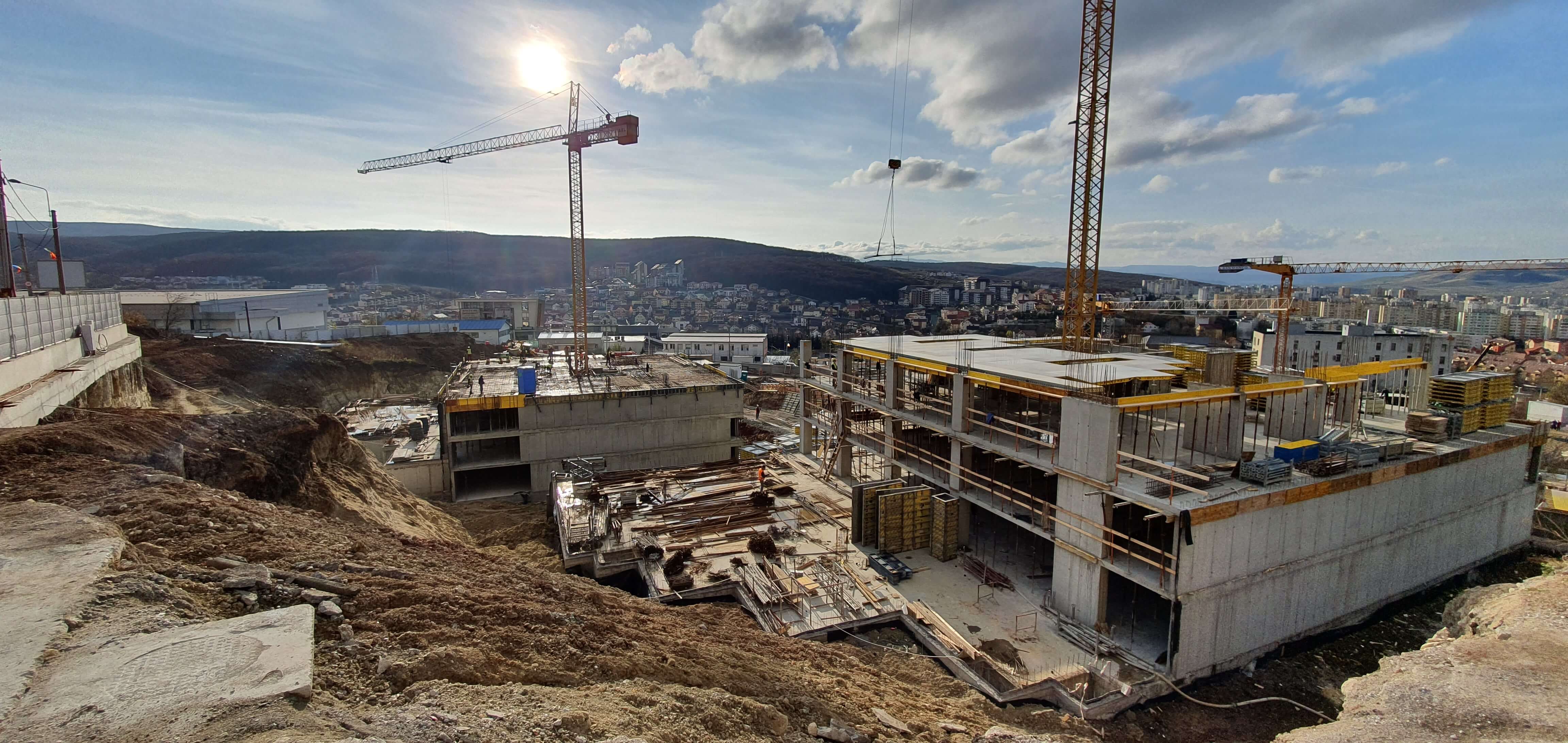

Aprilie 2020

  • Structura beton etaj 8 in proportie de 100%, corp B
  • Turnare placa peste etaj 7 si cofrare placa etaj 8, corp B
  • Zidarii etaj 4 in proportie de 100 %, corp B
  • Instalatii electrice si sanitare la parter, etaj 1, 2 si 3 corp B
  • Structura beton si elemente verticale etaj 8 turnata, corp C
  • Turnare placa peste etaj 8 corp C
  • Zidarii etaj 5 si 6 in proportie de 100 %, corp C
  • Instalatii electrice si sanitare la parter, etaj 1, 2, 3, 4, 5 corp C

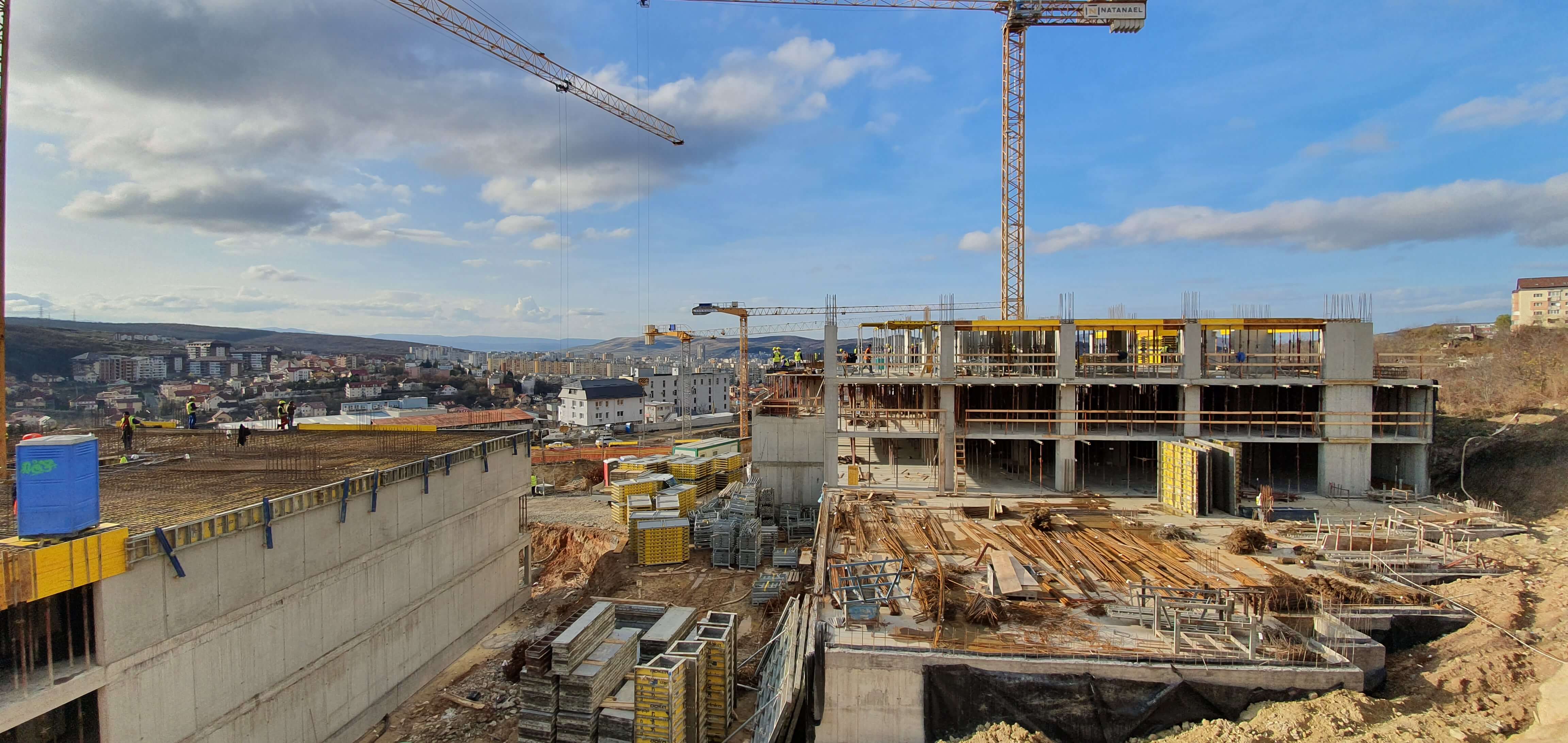

30 Martie 2020

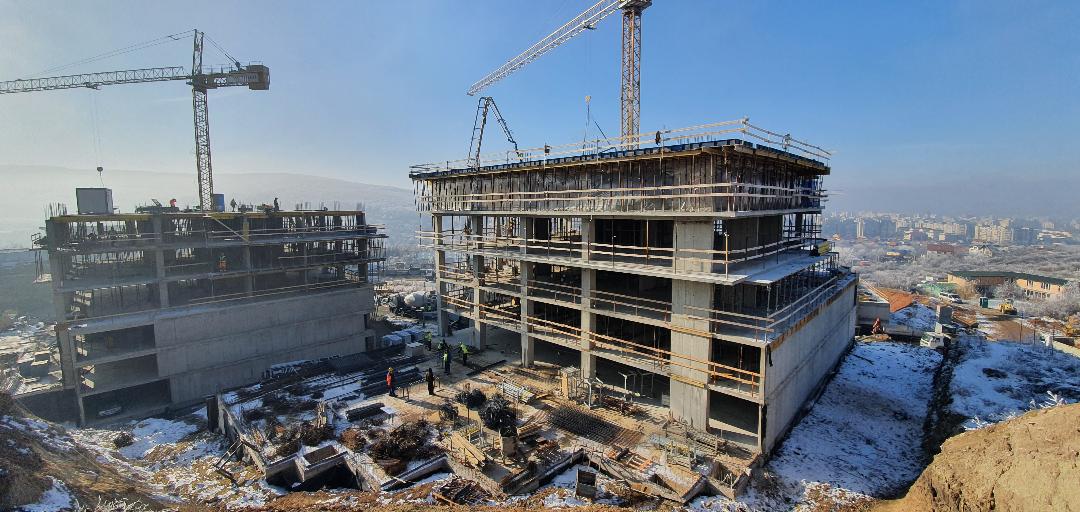

  • Structura beton etaj 6 si 7 in proportie de 100%, corp B
  • Turnare placa peste etaj 6 si cofrare placa etaj 7, corp B
  • Zidarii etaj 3 in proportie de 100 %, corp B
  • Corp extins – Turnare placa peste demisol, corp B
  • Structura beton etaj 5, 6 si 7 in proportie de 100%, corp C
  • Turnare placa peste etaj 5, 6 si 7, corp C
  • Zidarii etaj 3,4 si 5 in proportie de 100 %, corp C
  • Instalatii electrice si sanitare la parter, etaj 1 si 2, corp C

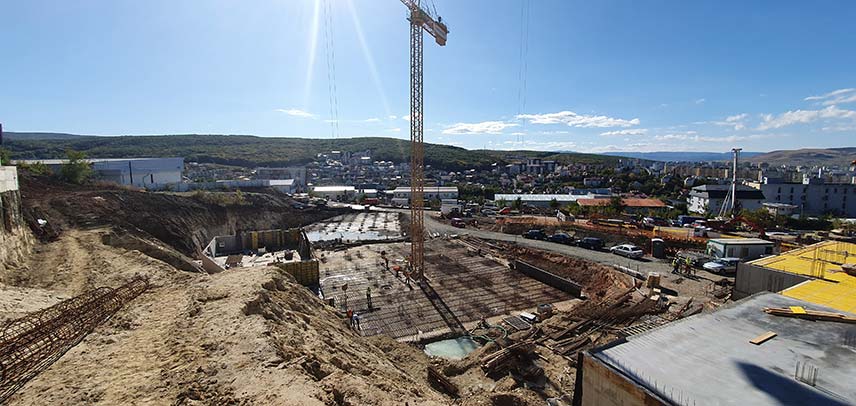

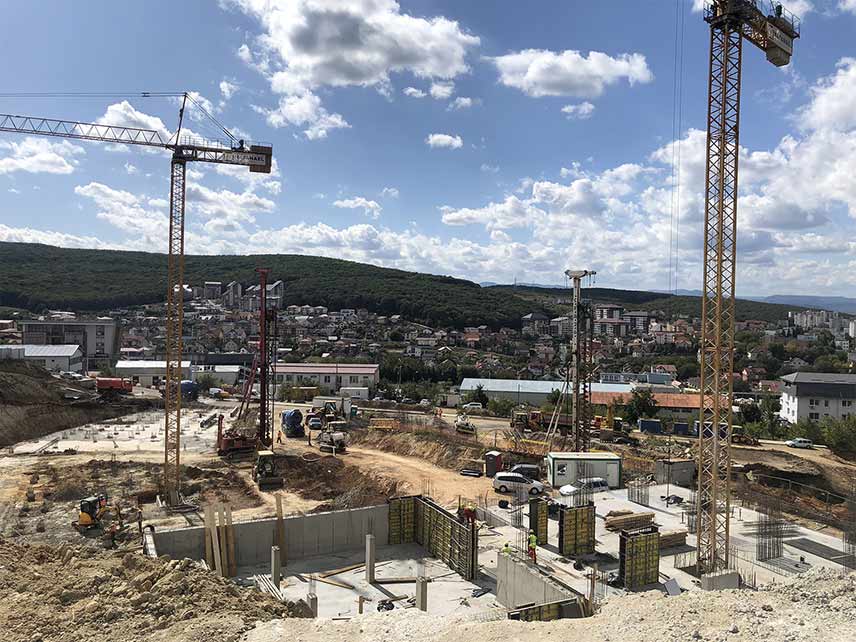

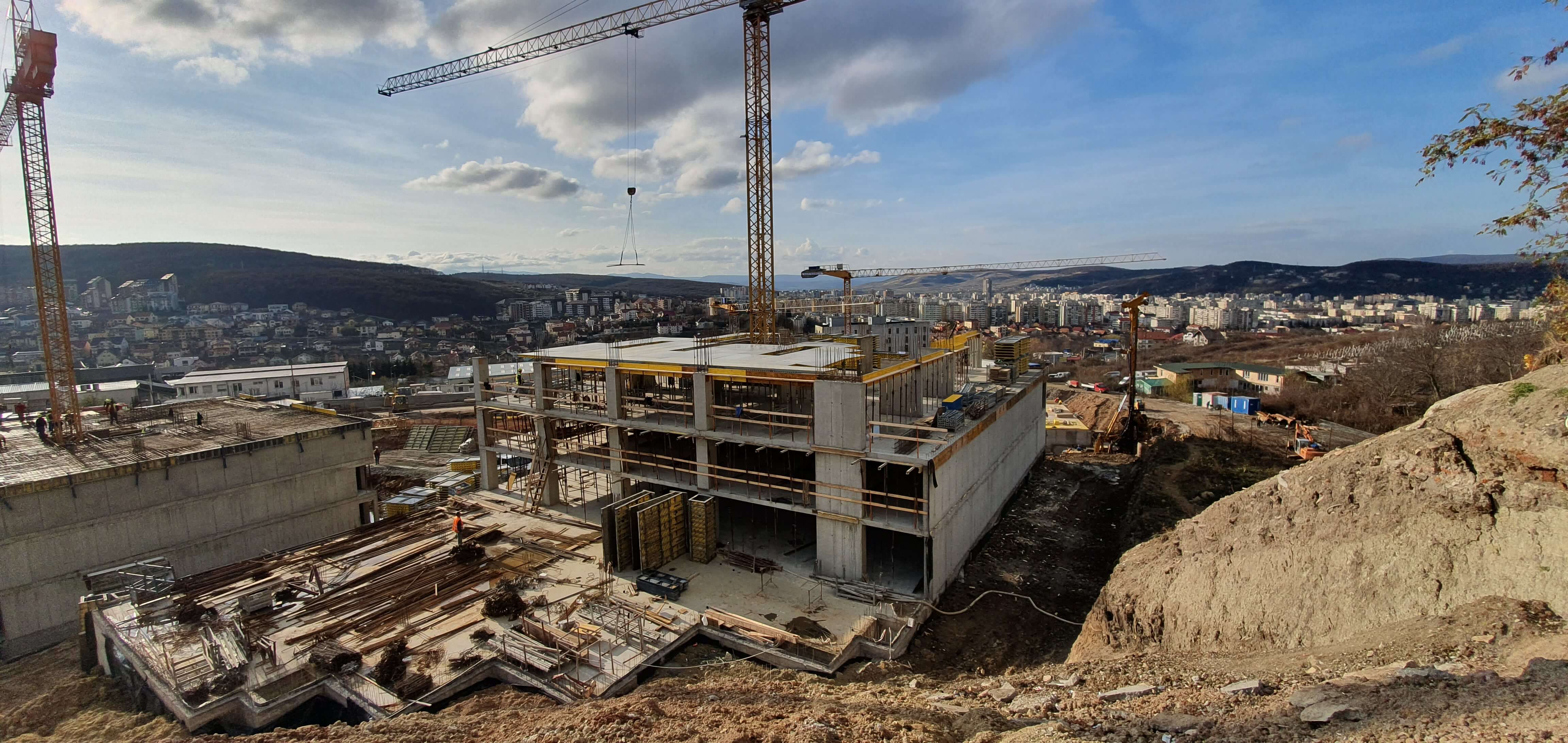

15 Martie 2020

  • Cofrare si armare placa peste etaj 5, corp B
  • Zidarii parter in proportie de 100 %, corp B
  • Zidarii etaj 1 si 2 in proportie de 100 % iar etaj 3 - 70%, corp B
  • Corp extins – Cofrare si armare placa peste demisol, corp B
  • Cofrare si armare stalpi si diafragme etaj 5 in proportie de 100 % , corp C
  • Zidarii parter 100 %, corp C
  • Zidarii etaj 1 si etaj 2 in proportie de 100 % iar etaj 3 - 50%, corp C
  • Corp extins – Cofrare si armare stalpi si diafragme subsol 1, in proportie de 100 %, corp C

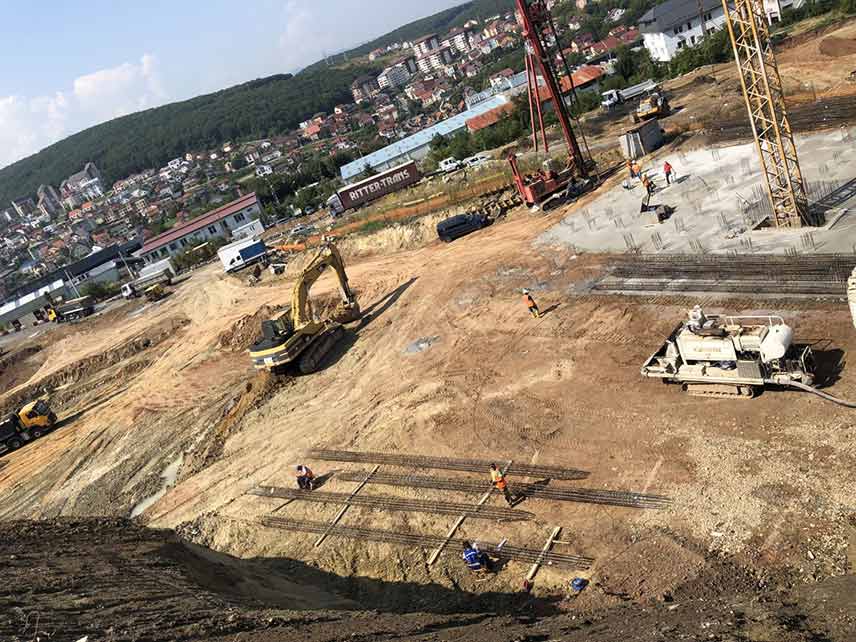

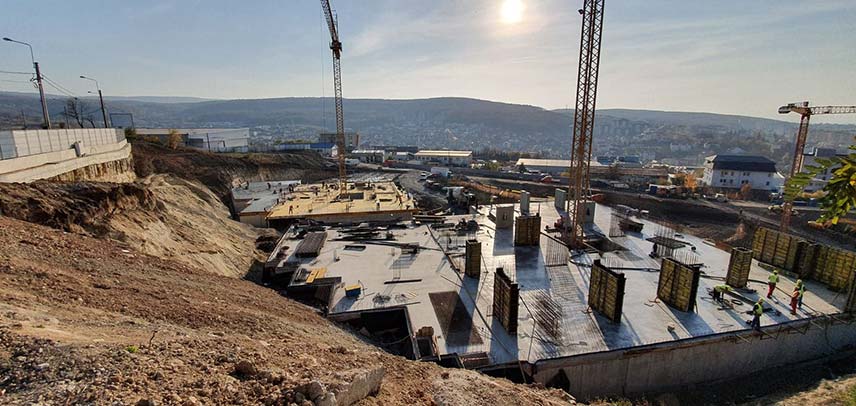

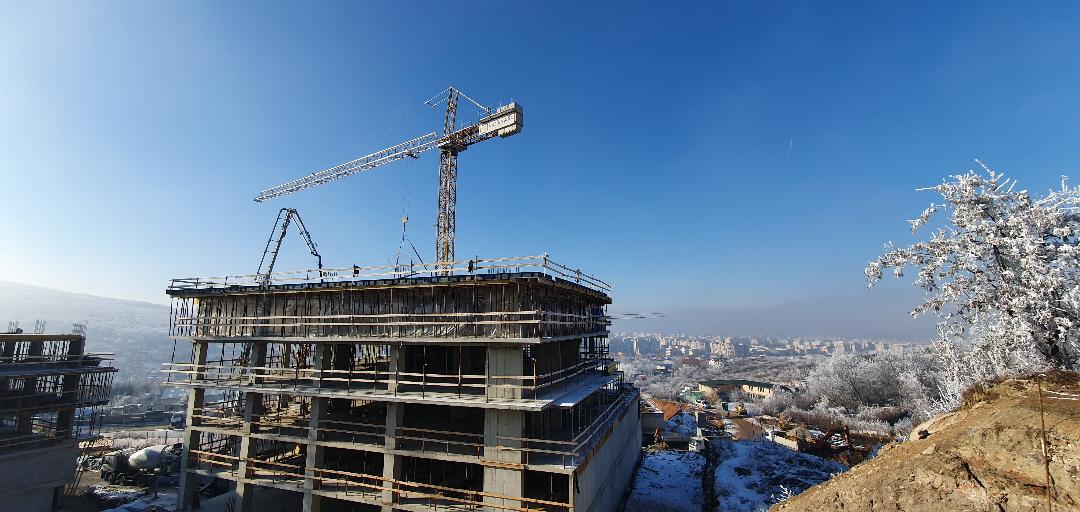

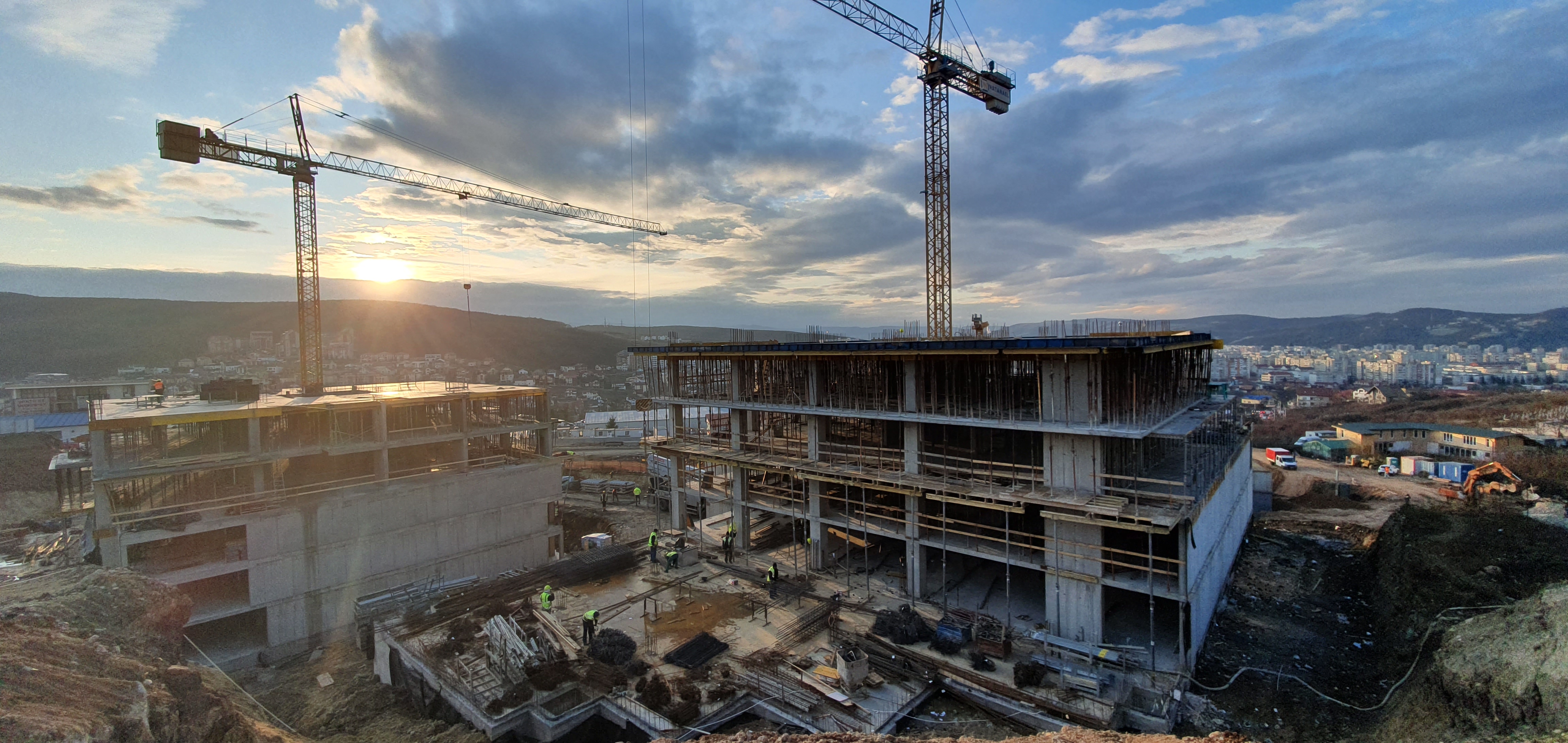

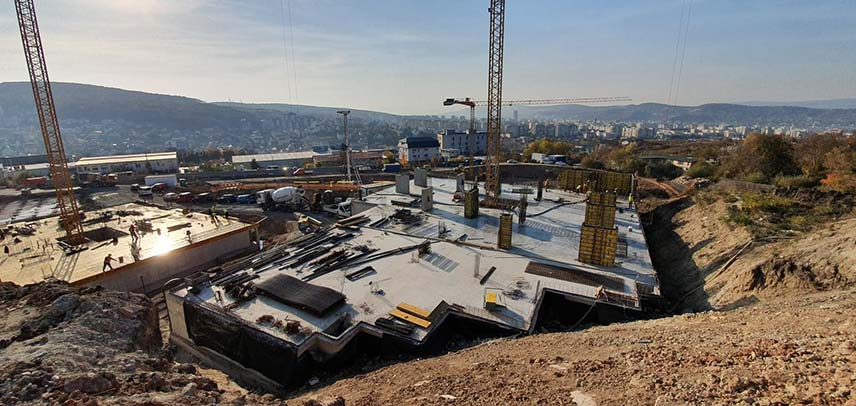

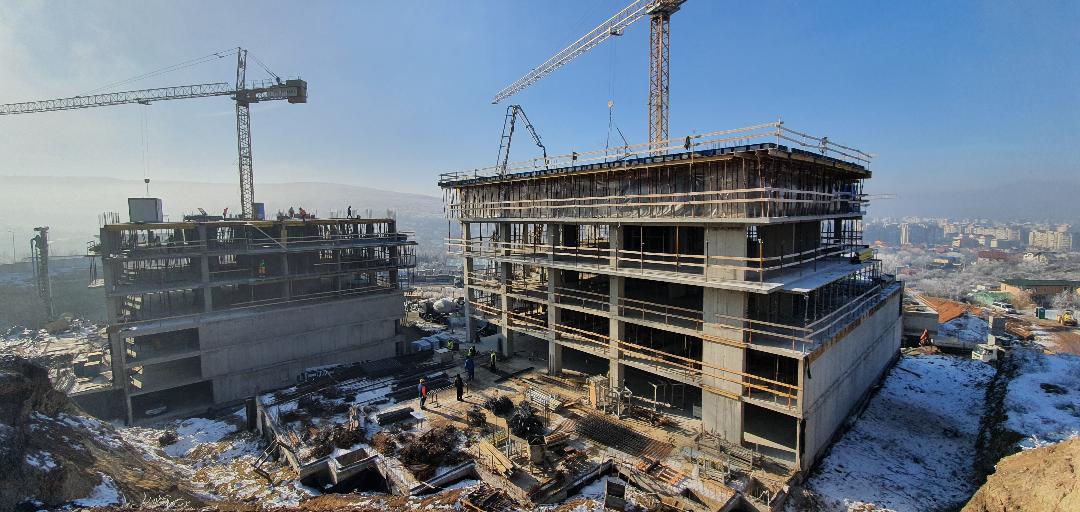

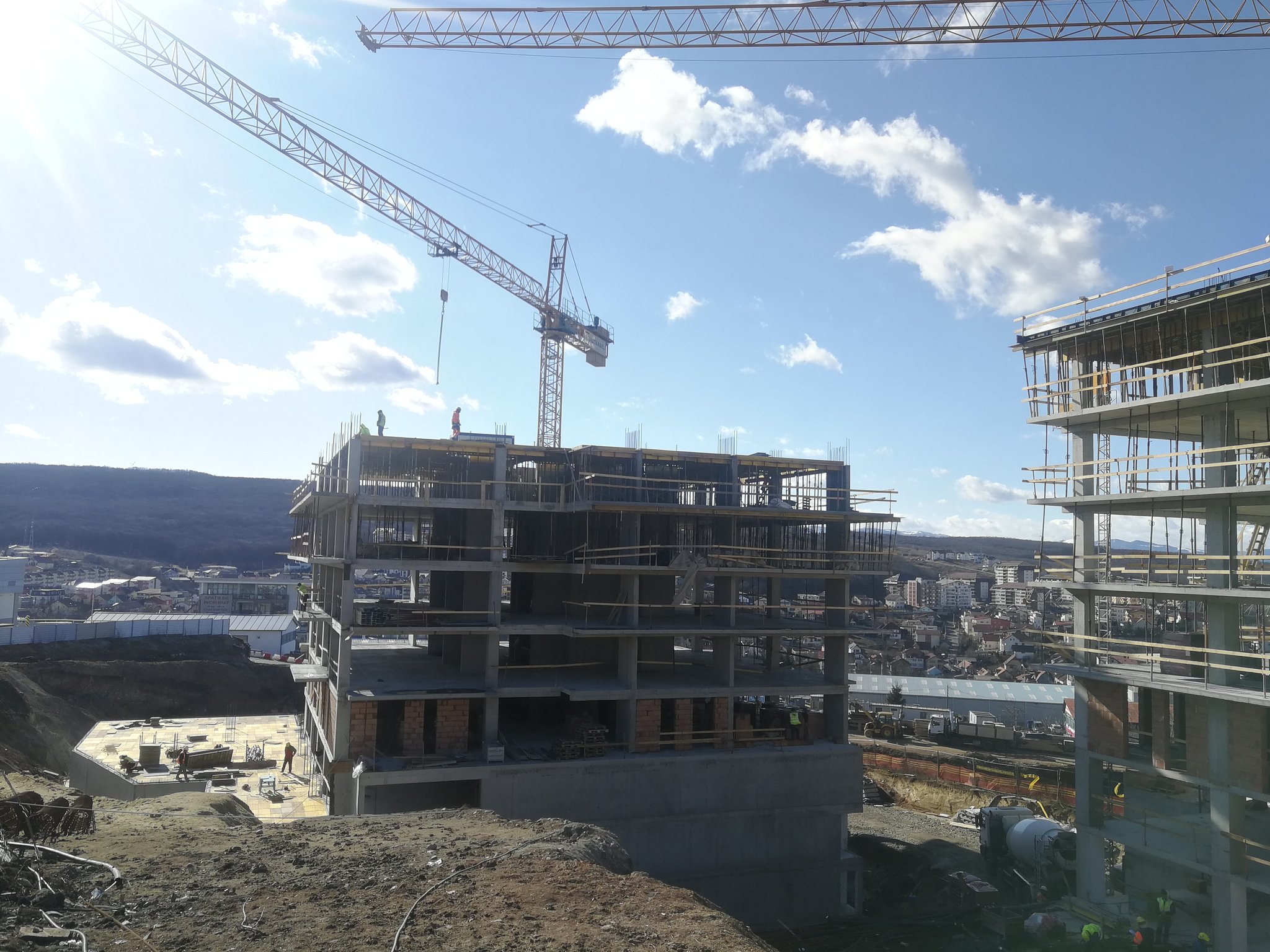

Februarie 2020

  • Cofrare si armare placa peste etaj 4 in proportie de 70 %, corp B
  • Zidarii parter in proportie de 80 %, corp B
  • Zidarii etaj 1 in proportie de 15 %, corp B
  • Corp extins – Cofrare si armare placa peste subsol 1, in proportie de 60 %, corp B
  • Cofrare si armare stalpi si diafragme etaj 5 in proportie de 50 % , corp C
  • Zidarii parter 100 %, corp C
  • Zidarii etaj 1 in proportie de 40 %, corp C
  • Corp extins – Cofrare si armare stalpi si diafragme subsol 1, in proportie de 50 %, corp C

Ianuarie 2020

  • Turnare elemente verticale pe etaj 2, corp B
  • Cofrare placa peste etaj 2, corp B
  • Turnare placa peste etaj 2, corp C

Decembrie 2019

  • Turnare placa peste etaj 1, corp B
  • Turnare elemente verticale pe etaj 2, corp C

Noiembrie 2019

  • Cofrare si armare placa peste Demisol, cota 0.00, corp B
  • Turnare placa peste demisol, corp B
  • Turnare placa peste demisol, corp C

Octombrie 2019

  • Placă peste subsol 2, corp C turnată în proporție de 100%
  • Turnat elemente vertical subsol 1, corp C în proporție de 100%
  • Placă peste subsol 2, corp B turnată în proporție de 30%

30 Septembrie 2019

  • Turnat radier corp B în proporție de 100%
  • Turnat elemente vertical subsol 2, corp B în proporție de 40%
  • Placă peste subsol 2, corp C turnată în proporție de 40%
  • Cofrag 100% placă peste subsol 2, corp C

15 Septembrie 2019

  • Turnat radier corp C în proporție de 100%
  • Turnat diafragme de beton și stâlpi subsol 2 corp C în proporție de 100%
  • Turnat piloți fundații speciale în proporție de 100%
  • Turnat beton de egalizare fundații corp B

August 2019

  • Săpătură generală finalizată în proporție de 100%
  • Sprijiniri maluri în proporție de 100%
  • Forat piloți sub corpul C în proporție de 100%
  • Turnat egalizare sub corp C în proporție de 70%
